Projet éolien de la Voie Romaine

Actualités Caractéristiques du projet Calendrier Contact

Cette page internet a pour objectif de vous exposer notre démarche de développement du projet de parc éolien de La Voie Romaine, sur la commune de Souilly. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.

Vous pouvez télécharger ici le bulletin d’information distribué début mars 2021 aux habitants de la commune.

Développement
Statut actuel
Processus d’autorisation
Construction
Exploitation

Actualités





La société ABO Energy étudie la faisabilité d'un projet d’extension du parc éolien de la commune de Souilly depuis 2020. Après deux années d'études techniques, environnementales et paysagères, nous avons pu établir un bilan complet de la zone d'étude, appelé état initial, en collaboration avec des bureaux d'études externes reconnus, des associations naturalistes et des acteurs locaux.

Cet état initial permet de définir la faisabilité d'un projet éolien, puis d'adapter l'implantation et le type d'éoliennes en fonction des enjeux identifiés. Cependant, la combinaison de certains enjeux techniques et environnementaux (notamment avec la présence de chiroptères) ne permet plus de poursuivre le développement du projet éolien sur la zone d'étude à l’Est du parc éolien actuel.

La société ABO Energy remercie la municipalité, les riverains et tous les acteurs locaux pour les échanges cordiaux et la bonne énergie dont ils ont fait preuve pour œuvrer au bon lancement de ce projet.

Caractéristiques du projet

Localisation

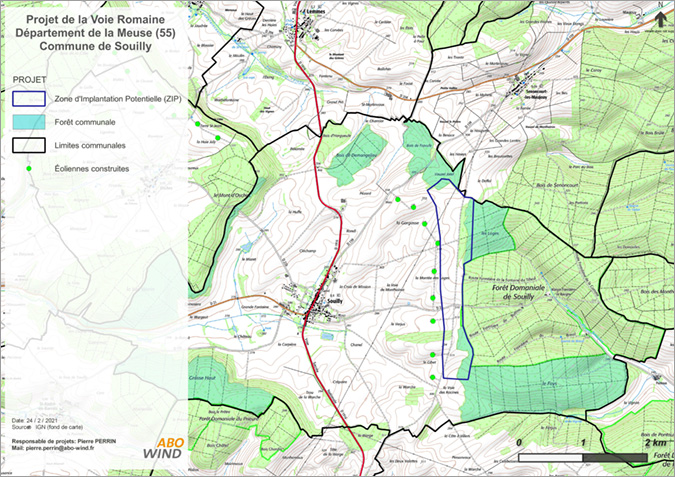

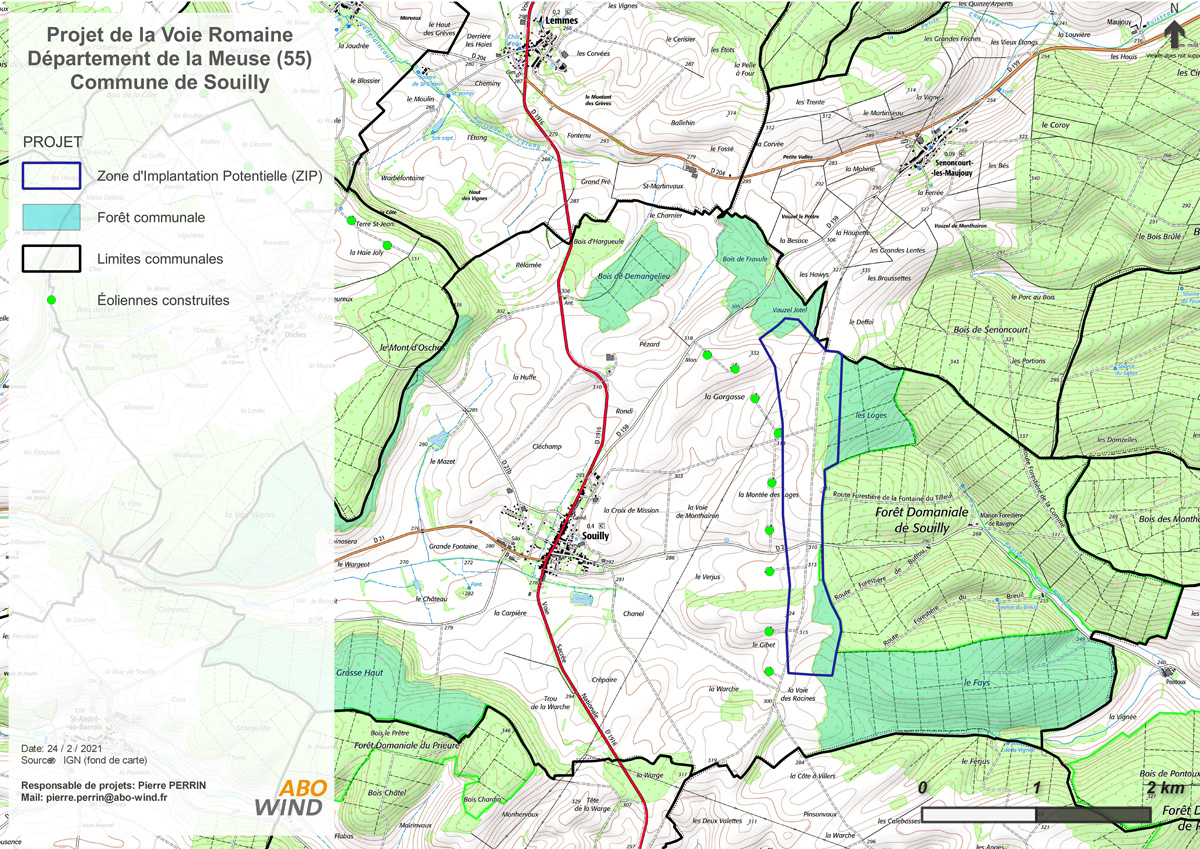

La Zone d’Implantation Potentielle du projet (ZIP), en bleu, résulte d’une prospection à l’échelle interdépartementale prenant en compte les différentes contraintes techniques et environnementales du territoire.

Les servitudes aéronautiques du secteur limitent la taille des éoliennes à 150 mètres en bout de pale. Pour rappel, les éoliennes du premier parc mesurent 126 mètres en bout de pale.

La ZIP s’inscrit sur un plateau agricole présentant des ondulations boisées. Le projet vient compléter l’arc éolien préexistant, en doublement de la ligne. C’est dans ce cadre que le projet empruntera majoritairement la Voie Romaine, qui longe les bois, afin de limiter la création de chemins.



Développement du projet

Un parc éolien est le fruit de 12 à 18 mois d’études techniques, environnementales et paysagères approfondies. ABO Energy s’entoure de nombreux spécialistes pour travailler à l’élaboration et à la construction de ses parcs : bureaux d’études externes reconnus et indépendants, associations naturalistes, acteurs locaux, entre autres. Une équipe pluridisciplinaire est constituée en vue de concevoir un projet adapté au territoire et à ses enjeux.

Vent

Faune et Flore

Acoustique

Paysage

2 ans

1 an

10 mois

10 mois

Mesurer les vitesses, directions et fréquences de vent sur le site.


Adapter les plans de bridages acoustiques selon les mesures de vent.


Evaluer l’énergie produite par le parc.

Réaliser un inventaire des espèces présentes et des différents milieux naturels.


Adapter l’implantation des éoliennes en fonction des enjeux identifiés pour préserver les espèces et milieux fragiles.

Établir un état initial de l’environnement sonore.


Choisir l’éolienne adaptée.


Définir les éventuels plans de bridages permettant de garantir la tranquillité des riverains dans le respect de la réglementation acoustique sur l’éolien.

Établir un état initial des composantes du paysage.


Déterminer les perceptions du futur parc et les enjeux depuis les lieux de vie, les axes de circulation et les monuments et sites patrimoniaux et touristiques.


Étudier l’insertion d’un parc éolien dans cet ensemble paysager par le biais de coupes et de photomontages notamment.


Adapter des mesures d’Evitement, de Réduction et de Compensation appropriées (ERC).



La mesure du vent : un préalable à tout projet

Bien que ABO Energy ai réalisé le parc éolien de Souilly tout proche, il est indispensable de renouveler la mesure pour le compte de la nouvelle Société de projet, indépendante des deux premières : La Gargasse, 4 éoliennes au nord et La Côte du Gibet, 5 éoliennes au sud.

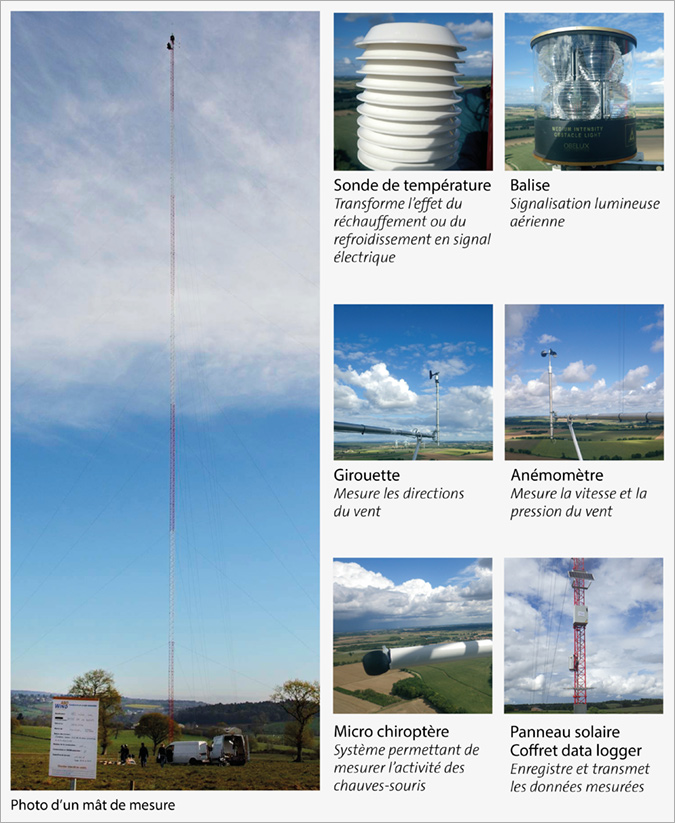

L’analyse du gisement éolien permet de vérifier la ressource en vent du site à l’étude. Pour ce faire, un mât de mesure anémométrique est installé pour une durée de 1 à 2 ans afin d’avoir des données fiables sur le long terme sous les diverses conditions météorologiques. Ce mât d’une hauteur de 103 mètres (paratonnerre inclus) est équipé d’appareils de mesures (anémomètres, girouettes, etc.) à diverses hauteurs qui permettent d’établir un profil des vitesses, des directions et des fréquences de vents sur le site. Les données de vent obtenues seront ensuite corrélées avec les données à long terme des stations Météo France et satellites à proximité.

L’analyse des données de vent permettra d’estimer précisément la production électrique du futur parc éolien et de définir le type et la taille des éoliennes (hauteur de mât, longueur de pale). L’objectif est de s’adapter au mieux aux conditions de vent présentes sur le site en tenant compte des contraintes techniques, environnementales, foncières et économiques.

Le montage du mât est réalisé à l’aide d’une potence homologuée et d’un treuil de sécurité. Il n’est pas nécessaire de faire appel à une grue. L’équipe est composée de 4 personnes (deux grimpeurs et deux personnes au sol). L’installation ne nécessite pas de travaux de génie civil, il n’est pas nécessaire de réaliser des fondations : la mise en place des ancrages de type plaques sont enterrés à l’aide d’une pelle mécanique. Le mât est alors installé en seulement quelques jours.

L’installation d’un mât de mesure permet également de mesurer l’activité des chauves-souris à l’aide de micros fixés sur le mât et permettant d’enregistrer les ultrasons produits par ces mammifères.



Calendrier

2020-2021 : Investigation
  • Identification du site.
  • Présentation au Conseil Municipal à l’automne 2020.
  • Délibération favorable du Conseil Municipal en février 2021.



Les dates suivantes sont prévisionnelles et peuvent être amenées à évoluer.

2021 : Développement

Études et constitution du Dossier de Demande d‘Autorisation Environnementale.

2022 : Instruction
  • Dépôt du dossier.
  • Avis de l’Administration.
  • Enquête Publique d‘un mois.
Suite à l’obtention de l’Autorisation Environnementale

Construction

  • Création des aménagements et montage des éoliennes.

Pendant 20 à 25 ans

  • Mise en service de la Ferme éolienne.
  • Exploitation.
  • Suivis environnementaux.
  • Maintenance.
  • Démantèlement total (y compris fondations) et remise en état du site ou renouvellement en fin de vie.



Historique du projet

Le territoire de la Meuse représente un gisement éolien important en Région Grand-Est. ABO Energy travaille pour le développement de projets sur ce territoire depuis de nombreuses années. ABO Energy a notamment développé, construit, et exploite le parc de Souilly depuis 2012.

Depuis l’été 2020, la société ABO Energy est en contact avec les élus dans l’objectif de développer un nouveau projet éolien parallèle au parc existant, entre ce dernier et le boisement.

Les caractéristiques techniques de la zone permettent d’envisager un projet d’environ 7 éoliennes. Les élus ont émis la demande d’implanter 3 éoliennes minimum sur des parcelles communales. Ce scénario s’avère techniquement réalisable aujourd’hui mais des études complémentaires vont être menées.

ABO Energy s’est toujours engagé aux côtés des élus et habitants de Souilly. Ainsi, nous renouvelons notre engagement de développer un projet en maximisant le nombre d’éoliennes implanté sur du foncier communal.
