Projet agrivoltaïque des Essarts

Actualités Caractéristiques du projet Calendrier Contact

Cette page a pour volonté de vous présenter notre démarche pour l’installation d’une centrale photovoltaïque au sol sur la commune de Cellettes. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.

Développement
Processus d’autorisation
Construction
Statut actuel
Exploitation

Actualités

Le projet agrivoltaïque des Essarts a obtenu son permis de construire le 15 mai 2023.
Le chantier de construction est en cours.



Enquête publique - du 19 janvier au 17 février 2023

Dans son rapport et ses conclusions, le commissaire enquêteur "constate qu'il y a une large majorité d'avis favorables. Il n'y a pas d'opposition locale, toutes les observations des habitants de la commune sont favorables, de plus, le conseil municipal de Cellettes a délibéré pour le projet à l'unanimité."  Il a ainsi émis un avis favorable à la demande de permis de construire et d'exploiter le parc agrivoltaïque sur la commune de Celettes.

Concertation préalable - du 18 février au 5 mars 2021

Cette procédure a pour objectif de recueillir les observations du public portant sur les objectifs et caractéristiques principales du projet, l'aperçu des incidences potentielles du projet sur l'environnement et la mention des solutions alternatives envisagées (pdf > Avis de concertation).

Le dossier de concertation présenté reste disponible dans sa version électronique téléchargeable :  pdf > DOSSIER DE CONCERTATION PREALABLE.

A l'issue de la concertation, le responsable du projet a recueilli les observations formulées. Le bilan de cette concertation reste disponible dans sa version électronique téléchargeable :  pdf > BILAN DE LA CONCERTATION PREALABLE

Caractéristiques du projet

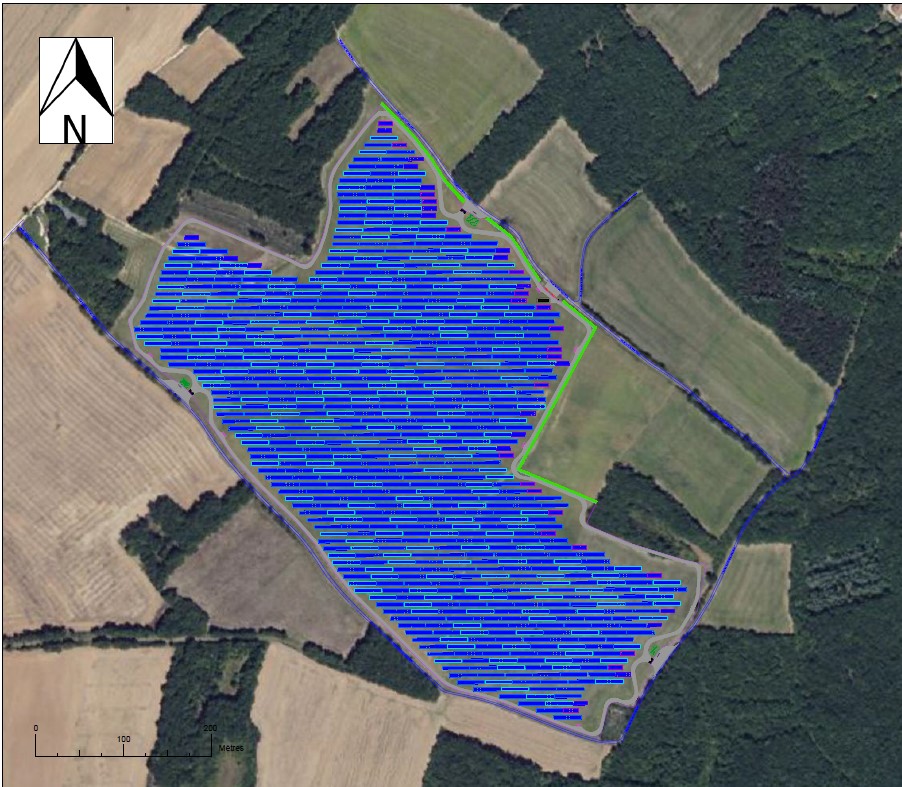

Localisation

Ce projet consiste en la coactivité d’une production d’énergie renouvelable avec un atelier ovin permanent, à la suite de la conversion des terrains en prairie, et dans le cadre de la transmission de l’exploitation familiale.

La configuration du parc photovoltaïque permettra la libre circulation permanente des ovins dans un espace clôturé et surveillé.

Données techniques



Calendrier

2019
  • Rencontre agriculteur propriétaire.
  • Signature d’une promesse de bail.
  • Pré - consultation des Services de l’État, Collectivités territoriales et chambre Consulaires.
2020
  • Inventaires faune flore milieux naturels.
  • Montage du projet agricole.
  • Lancement de l’étude d’impact.
  • Lancement de l’étude agricole.
  • Présentation du projet au Conseil Municipal.
2021
  • Dimensionnement technique de la centrale en fonction des mesures d’évitement et de réduction.
  • Concertation préalable volontaire.
  • Bilan de la concertation préalable.
  • Dépôt du dossier de demande de Permis de Construire.
2022 - 2023
  • Instruction du dossier par les services de l'état
  • Enquête publique
  • Obtention du Permis de Construire le 15 mai 2023
  • Ouverture du chantier en décembre 2023
Etapes à venir
  • Demande de raccordement
  • Poursuite de la construction
  • Mise en service prévue en mai 2025
  • Début de l’activité agricole après la mise service



Un parc photovoltaïque a une durée de vie de 30 ans environ. Le démantèlement et recyclage des installations sont prévus en fin d’exploitation.
