Projet photovoltaïque de Villelongue-dels-Monts

Actualités Caractéristiques du projet Calendrier Contact

Cette page a pour volonté de vous présenter notre démarche pour l’installation d’une centrale photovoltaïque au sol dans les Pyrénées-Orientales. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.

Développement
Processus d’autorisation
Statut actuel
Construction
Exploitation

Actualités

Le dossier de demande de permis de construire pour le parc photovoltaïque de Villelongue-dels-Monts a été finalisé et déposé en mars 2023 en Préfecture des Pyrénées-Orientales.

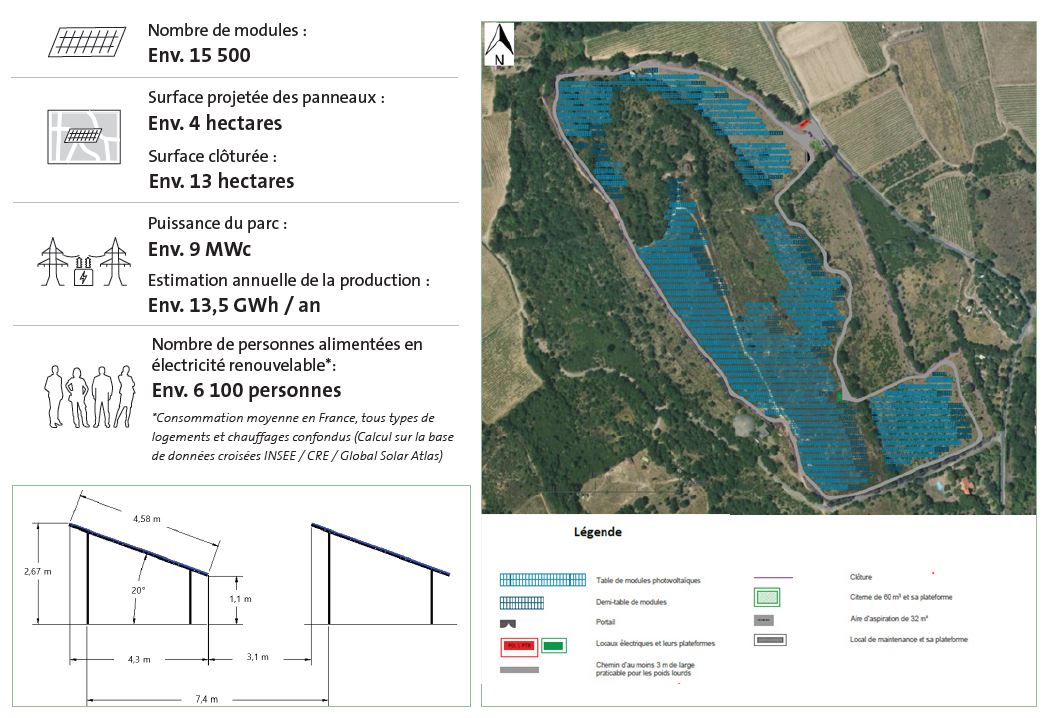

Caractéristiques du projet



Calendrier

2020
  • Rencontre des élus locaux.
  • Études faune, flore et milieux naturels.
  • Inventaires.
  • Définition des enjeux.
2021
  • Dimensionnement du projet.
  • Étude paysagère.
  • Étude d’impact.
2022

Printemps – Eté

  • Sessions d’information publiques.
  • Présentation du projet au Conseil Municipal.

Automne – Hiver

  • Pôle Energies Renouvelables : pré-instruction du dossier par les services de l’état.
2023
  • Finalisation de l’étude d’impact.
  • Dépôt et instruction du dossier de permis de construire.
  • Sessions publiques d’information.
A venir (dates prévisionnelles)

2024

  • Enquête publique d’un mois.
  • Délivrance du permis de construire.
  • Financement du projet.

2025 - 2026

  • Construction du parc.
  • Raccordement.
  • Mise en service.

Un parc photovoltaïque a une durée de vie de 30 ans environ. Le démantèlement et recyclage des installations sont prévus en fin d’exploitation.
