Magyarország előtt még hosszú út áll a környezetbarát energiatermelésre való teljes átállásig. 2021-ben hazánk villamosenergia-termelésének nagyságrendileg 15%-a, 2022-ben 17%-a, 2023-ban 21%-a származott megújuló energiákból.

Az elmúlt években Magyarországon egyre jelentősebb mértékűvé vált a napenergia villamosáram-termelésben játszott szerepe. 2023-ban 1600 MW új ipari napenergia-kapacitást csatlakoztattak a hálózathoz (2022-ben 1100 MW, 2021-ben ez a szám 600 MW volt). A 2023 végére telepített 5600 MW teljesítménytől még hosszú az út a 8200 MW eléréséig: e célt a magyar villamosenergia rendszerirányító MAVIR legkésőbb 2028-ig lehetségesnek és reálisnak tartja.

Országszerte több száz MW nap- és szélerőműkapacitás fejlesztésén dolgozunk. Folyamatosan keressük az új projektlehetőségeket, igény szerint akár hosszútávú villamosenergia-értékesítési szerződéssel alátámasztva.

Magyarországi erőműveink

Az ABO Energy Hungary Kft. a Hajdú-Bihar vármegyei Létavértesen üzemelte be első napelemparkját 2019 augusztusában. Az erőmű beépített teljesítménye 6,2 MWp. Ezt 2020 áprilisában a második, püspökladányi napelempark üzembe helyezése követte, 6,5 MWp beépített teljesítménnyel.

A 2021-es METÁR-pályázat nyertes napelemparkunk Szarvason 24 MWp kapacitású, és a tervek szerint 2024 második felében lett üzembe helyezve.

2022 és 2025 között több, összesen 90 MWp kapacitással rendelkező, napelempark fejlesztését és kulcsrakész kivitelezését tervezzük Szarvason, Szolnokon és Karcagon, melyek közül a szarvasi projekt már bekapcsolásra került. A közelmúltban fejeztük be a 23 MWp kapacitású napelemparkot Barcson és a 12 MWp kapacitású naperőművet Szakolyon, valamint a 14 MWp kapacitású bicskei napelemparkot.

ABO Energy Hungary

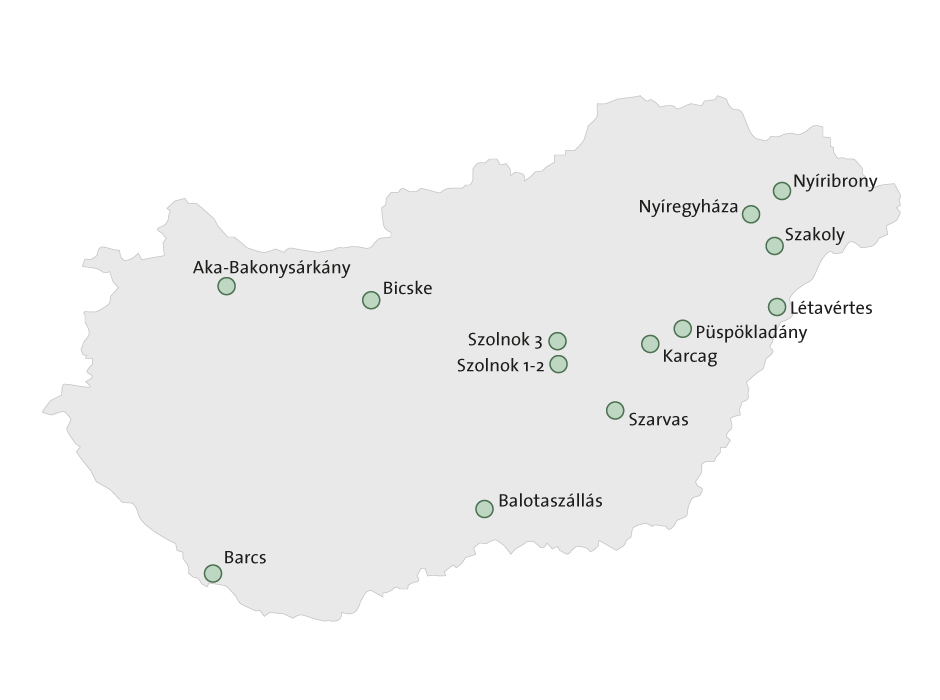

Kérjük kattintson a projektekre további információkért:

Aka-Bakonysárkány

Aka és Bakonysárkány települések között helyezkedik el a tervezett 49,9 MW méretű napelempark, amely 2024. óta rendelkezik hálózatcsatlakozási szerződéssel. A projekt mintegy 9 km-es termelői vezetéken fog kapcsolódni az újonnan építendő alállomásba, majd onnan tovább a meglévő móri alállomásba. A szükséges engedélyek megszerzése és a szerződések aláírása után az építkezés várhatóan 2027-ben indul és terveink szerint 2028 végén csatlakozik majd az országos hálózathoz.

Balotaszállás

Az ABO Wind Hungary Kft. 2022-ben kezdte el az akvizíciós tevékenységet Bács-Kiskun megye déli részén, hogy létrehozzon egy, a hálózatra nagyfeszültségen csatlakozó hibrid erőmű projektet. A cél 300MW naperőművet és 24MW BESS-t (akkumulátoros energiatárolót) magába foglaló projekt fejlesztése volt. Első ütemben 430 hektár föld került kijelölésre és leszerződésre a projekt helyszíneként. 2023-ban MGT-t kapott és Magyarország egyik legjobb műszaki csatlakozási feltételeivel megindult a csatlakozási terv elkészítése 400kV-os közcélú hálózati csatlakozási feszültségszinten. A projekt méretei lenyűgözőek: kb 450.000 darab napelem, közel 840db inverter, 50db 0,8/35kV BHTR és több ezer km kábel. A projektet 2024 áprilisában értékesítettük.

Barcs

A három – egymástól néhány kilométerre lévő - kisebb egységből álló erőmű több, mint 30 hektáron valósult meg. A napelemparkokat mintegy 10-km-nyi termelői vezeték köti össze a barcsi alállomással, mely a kivitelezés során két új, nagyobb teljesítményű transzformátort is kapott. Az építkezés 2023-ban kezdődött és a 22,9 MW napelempark 2024-ben került beüzemelésre. A közel 45.000 darab napelem több, mint 10.000 háztartás villamosenergia igényét fedezi. A parkot a Wirtgen Invest Energy GmbH vásárolta meg. Az erőmű fejlesztés új tulajdonosa kulcsrakész kivitelezési megállapodást kötött az ABO Energy Hungary Kft.-vel a napelempark mérnöki, beszerzési és kivitelezési (EPC) feladataira. Az erőmű bekapcsolása után az O&M részlegünk vette át a napi operatív üzemeltetési és könyvelési feladatokat.

Bicske

A napelemes kiserőmű 23,4 hektáron terül el Bicskétől keletre. A 14,4 MW fotovoltaikus bicskei kiserőmű létesítése projektjog adásvételi szerződéssel indult, amely magában foglalta a hálózati csatlakozási jogot, valamint részben a szükséges földterület vételi jogát. A földtulajdonosokkal történt sikeres tárgyalásokat követően két szomszédos telekrészre került megkötésre az adásvételi, illetve a földhasználati előszerződés.

Az építési munkák kivitelezése 2023 csapadékos őszén indult, amikor a felázott, mély talaj komoly kihívást jelentett a napelemek telepítésekor. Ennek ellenére az erőmű sikeresen elkészült és 2024 július végén megtörtént az üzembe helyezése.

Az energiatermelésre napkövető tartószerkezeten rögzített 24.948 db napelem szolgál. Az erőmű közel 4 km hosszú termelői kábellel csatlakozik az E.On Észak-dunántúli Áramhálózati Zrt. Bicske 132/22 kV alállomásához, biztosítva a hálózatra történő betáplálást.

A közel 3,5 milliárd forintos beruházás finanszírozására banki hitel bevonásával került sor.

Karcag

Cégcsoportunk Karcagon 2024-ben megvalósuló beruházása a 12,1MW-os napelempark. Karcag városától nyugatra épülő napelempark kompakt elrendezésű, mindössze 8,5 hektár területen valósul meg. A kivitelezés 2024 szeptemberében kezdődött, az üzembehelyezést 2025 januárban tervezzük. A 19 824 darab napelem beépítésével megvalósuló napelempark által egy év alatt megtermelt villamosenergia mintegy 6.000 háztartás villamosenergia-felhasználásának felel meg.

Létavértes

Cégünk első projektje a létavértesi erőmű volt. A 10 hektárnyi terület Magyarország keleti részén található, közel a román határhoz. A Jupiter SolarPark Kft. projektcég megvásárolta a területet a projekt megvalósítása érdekében. A 4,9 MW telepített kapacitású napelempark KÁT engedéllyel rendelkezik. Üzembehelyezésének dátuma 2019. július volt. Az Obton Group vásárolta meg a parkot, és az O&M feladatok elvégzésére szerződést kötött az ABO Energy O&M GmbH, így a mai napig társaságunk végzi a műszaki és kereskedelmi adminisztratív feladatokat.

Nyíregyháza

Nyíregyházi 48 MW-os napelempark építését 2025-ben tervezi cégcsoportunk. A Nagykálló és Biri települések területére tervezett napelempark előkészítése 2021-ben indult, a kereskedelmi üzem megkezdését pedig 2026-ra tervezzük. A napelempark közcélú hálózati csatlakozásához szükség lesz, a közcélú és a napelemparki alállomás között, egy nagyfeszültségű földkábeles összeköttetésre.

Nyíribrony

Cégcsoportunk 2027-re tervezett beruházása Nyíribronynál a 60 MW-os napelempark. A Nyíribronytól nyugatra tervezett napelempark előkészítése 2022 májusban indult, üzembehelyezését 2028 januárra tervezzük. A napelempark közcélú hálózati csatlakozásához új nagyfeszültségű távvezetékekre és alállomás létesítésére is szükség lesz.

Püspökladány

A Debrecentől 50 km-re dél-nyugat irányban elhelyezkedő Püspökladány közelében fekvő földeken épült napelempark, cégünk második megvalósított projektje. A 18 hektárnyi területen fekvő 5,2 MW-os napelempark üzembehelyezésének dátuma 2020 március volt. A parkot, hasonlóan a létavértesi parkunkhoz, az Obton Group vásárolta meg . Az O&M feladatok elvégzésére szerződést kötött az ABO Energy O&M GmbH-val, ami magában foglalja az operatív üzemeltetési feladatoktól, egészen a könyvelésig minden operatív teendőt.

Szakoly

Cégcsoportunk 2023-ban több helyszínen is megkezdte a kivitelezést, amelyek közül elsőként Szakolytól délre eső területen készült el ez a 15 hektár területű erőmű. A 12,1 MW napelempark kivitelezése 2023 fejeződött be. A próbaüzem 2024 februárban történt, majd áprilistól kereskedelmi üzemben termel az erőmű. A 21.276 darab napelem beépítésével megvalósult napelempark által egy év alatt megtermelt villamosenergia mintegy 7.000 háztartás villamosenergia-felhasználásának felel meg.

Szarvas

Cégcsoportunk legnagyobb teljesítményű magyarországi erőművének fejlesztése 2021-ben kezdődött. A Szarvas külterületén, mintegy 35 hektáron tervezett 26,3 MW napelempark két, egymáshoz közeli részből áll. Középfeszültségen kapcsolódik a szarvasi alállomásba, melyet új, nagy teljesítményű transzformátorokkal bővítettünk. A kivitelezés 2024-ben indult és a terveknek megfelelően még tavaly év végén megtörtént az erőmű beüzemelése. A megtermelt villamosenergia mértéke körülbelül 12.000 háztartás villamosenergia igényének felel meg.

Szolnok 1-2

Cégcsoportunk egyik különös erőműve a szolnoki napelempark, ahol 2 telken 3 erőmű fog összesen helyet kapni. A 3 erőműből 2 kivitelezése 2024 májusban elindult. Szolnok városától délre épülő 17,0 MW napelempark 29 hektár területen valósul meg. Az építkezés tervezett befejezése 2024 november, a kereskedelmi üzem kezdete 2025 február végére várható. A 29.619 db napelem beépítésével megvalósuló napelempark által egy év alatt megtermelt villamosenergia mintegy 10.000 háztartás villamosenergia-felhasználásának felel majd meg.

Szolnok 3

Cégcsoportunk a következő időszaki beruházásai között szerepel a 2028-as csatlakozási dátummal rendelkező, MAVIR alállomásba csatlakoztatott szolnoki erőmű fejlesztése. Területileg Szolnok 1-2 projekttől északra terül el. A 16,7 MW napelempark kivitelezés várhatóan 2027-ben indul meg. A kb. 26.854 darab napelem beépítésével megvalósuló napelempark által egy év alatt megtermelt villamosenergia mintegy 11.000 háztartás villamosenergia-felhasználásának felel majd meg.
