(Dinkelsbühl, 21. September 2015) – Der neue Windpark der Stadtwerke Stuttgart im bayrischen Dinkelsbühl-Wilburgstetten kann voraussichtlich noch im Oktober 2015 in Betrieb gehen. Das teilten die Stadtwerke Stuttgart und das für Planung, Bau und Betriebsführung des Windparks zuständige Unternehmen ABO Wind am Samstag, 19. September, in Dinkelsbühl mit.
Der erste Spatenstich für die vier Windenergieanlagen erfolgte am 15. April 2015. Inzwischen sind die Bauarbeiten weitgehend abgeschlossen; die Montage der letzten Anlagensegmente soll, in Abhängigkeit von den Witterungsbedingungen, bis Ende September erfolgen.

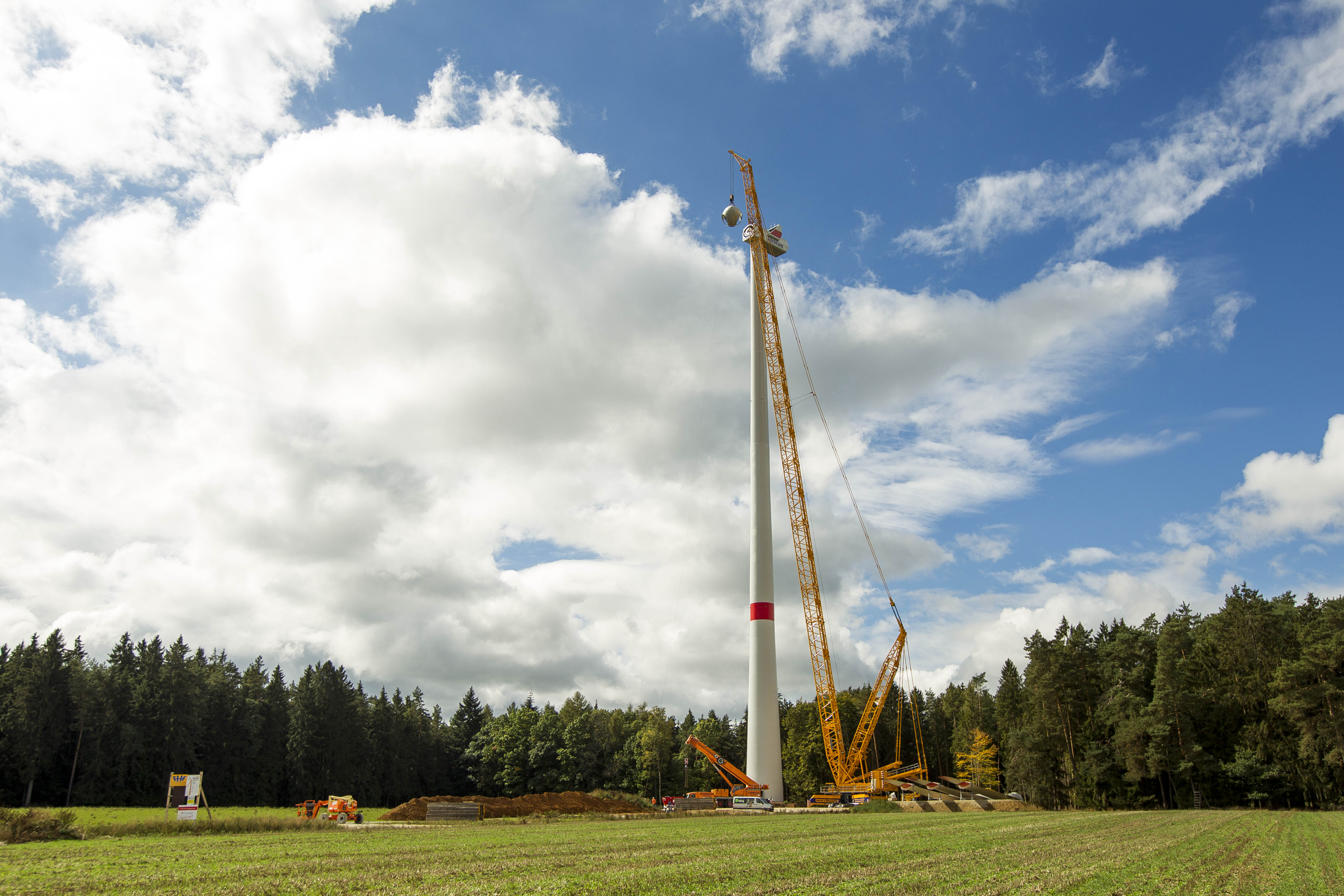

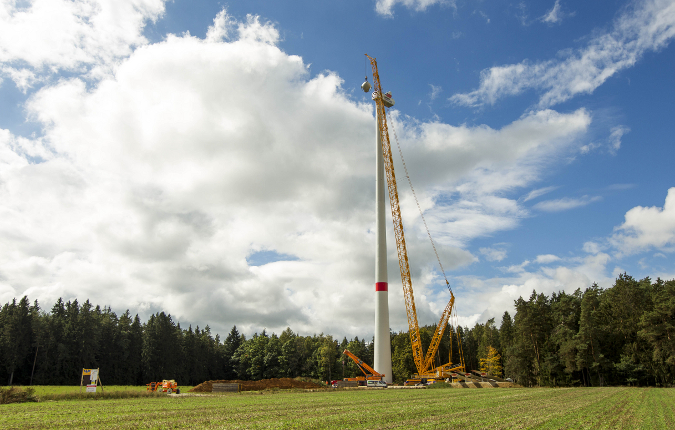

Zu Beginn der Bauarbeiten waren zunächst die Fundamente und im Anschluss die unteren Turmsegmente aus Beton errichtet worden. Die abschließende Montage des oberen Turmbereichs bestehend aus zwei weiteren Turmsegmenten aus Stahl, Maschinenhaus, Triebstrang, Nabe und Rotorblättern nimmt pro Anlage nur noch drei Tage in Anspruch. Der Kran, der für diese Arbeiten zum Einsatz kommt, hat eine Tragkraft von 750 Tonnen und eine Gesamthöhe mit Ausleger von 160 Metern. Diese Dimensionen sind nötig, um die Rotorblätter von 61,5 Metern Länge und zwölf Tonnen Gewicht sicher in die Höhe zu bringen. Auch die maximale Tragkraft des Krans ist wichtig: Das Maschinenhaus einer Windenergieanlage wiegt 72 Tonnen, der Antriebsstrang 62 Tonnen und die Nabe 43,5 Tonnen.
Der Kran und sämtliche Bauteile für die vier Windenergieanlagen wurden Ende August in vier Nächten mit insgesamt 32 Schwerlasttransporten von der Abfahrt Dinkelsbühl/Fichtenau der Autobahn A 7 über die Bundesstraße B 25 zur Baustelle transportiert. Der Streckenverlauf wurde vorher sorgfältig geplant und mit den zuständigen Behörden abgestimmt, sodass die Transporte problemlos abgewickelt werden konnten.
"Wir freuen uns, dass die Realisierung des Windparks so gut vorankommt und bedanken uns bei allen Projektpartnern, die dazu beitragen", sagte Dr. Michael Maxelon, Geschäftsführer der Stadtwerke Stuttgart. "Ein besonderer Dank geht an die Stadt Dinkelsbühl und die Gemeinde Wilburgstetten, die uns in ihren Zuständigkeitsbereichen konstruktiv unterstützen."
"Es ist eine tolle gemeinschaftliche Leistung von Wilburgstetten und Dinkelsbühl, dass die vier Anlagen im Einvernehmen so zügig realisiert werden konnten", sagte Dr. Christoph Hammer, Oberbürgermeister der Stadt Dinkelsbühl. Mit einem Fest an einer der vier Windkraftanlagen soll der Windpark im kommenden Jahr offiziell eingeweiht werden. "Wir freuen uns darauf, gemeinsam mit den Bürgerinnen und Bürgern die Fertigstellung des Windparks zu feiern", sagte Michael Sommer, Bürgermeister der Gemeinde Wilburgstetten.
In dem neuen Windpark Dinkelsbühl-Wilburgstetten werden vier Windenergieanlagen des Typs Vestas V126 installiert. Die Arbeiten sollen voraussichtlich bis Ende Oktober abgeschlossen sein. Nach Inbetriebnahme soll der Windpark jährlich rund 31 Millionen Kilowattstunden klimafreundlichen Strom produzieren. Damit können rechnerisch mehr als 11 000 Haushalte mit Ökostrom versorgt werden. Gegenüber konventioneller Energiegewinnung mit fossilen Brennstoffen werden pro Jahr 22 000 Tonnen CO2-Emissionen vermieden.
