Projet éolien de Trébédan

Actualités Caractéristiques du projet Calendrier Contact

Cette page internet a pour objectif de vous expliquer notre démarche de développement du projet de parc éolien sur la commune de Trébédan. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.

Développement
Statut actuel
Processus d’autorisation
Construction
Exploitation

Actualités





Zoom sur le contexte climatique

La lutte contre le réchauffement climatique est l’un des plus grands défis du 21e siècle et induit une transformation radicale de nos manières de produire et de consommer, dans le monde entier.

Dans son dernier rapport, le Groupe d’experts intergouvernemental sur l’évolution du climat (GIEC) rappelle que limiter le réchauffement climatique mondial à +1,5°C nécessite de diminuer rapidement les émissions de gaz à effet de serre pour arriver à la neutralité carbone d’ici 2050. Dans ses alertes récentes, le GIEC pointe les retards d’ores et déjà pris et la menace réelle d’un basculement dans un mécanisme rendu incontrôlable dans ses effets.

Participant à hauteur de 5% des émissions nationales de gaz à effet de serre, la Bretagne souhaite accélérer son effort pour atténuer le changement climatique et a pour objectif de diviser par deux les émissions de gaz à effet de serre à l’horizon 2040 par rapport à 2012, pour tendre vers la neutralité carbone par la suite.

Premiers résultats des études

Depuis mars 2021, des spécialistes ont observé et analysé le site afin d’établir l’état initial. Le bureau d’étude ENCIS Environnement a répertorié les espèces animales, végétales et le milieu naturel du site lors d’un cycle écologique complet (1 année complète). Concernant l’acoustique, c’est Echo Acoustique qui a mesuré le bruit existant dans l’environnement des habitations les plus proches du site (novembre 2021). L'agence Sillage, anciennement Agence Couasnon, a étudié le paysage dans lequel s’inscrit le site et le patrimoine jusqu’à une vingtaine de kilomètres autour du site.

Leurs résultats constituent un état zéro à partir duquel nous allons concevoir dans les prochains mois un projet éolien compatible avec cet environnement.



La communication

La communication tout au long du projet

ABO Energy a particulièrement à cœur d’apporter une information claire et transparente tout au long de l’avancement du projet. De cette bonne information naît une meilleure compréhension des tenants et aboutissants du projet. C’est le gage d’un projet réussi.

Des actions de communication seront planifiées à chaque étape clé du projet. Au-delà de la distribution de bulletins d’information, des moments d’échanges directs avec ABO Energy seront aussi organisés. Ces derniers auront pour objectifs de répondre aux interrogations de chacun, de recueillir les remarques et d’apporter des précisions sur l’avancement du projet. Le responsable de projet se tient également à votre disposition pour échanger par téléphone ou par courriel avec vous.



Caractéristiques du projet

Localisation

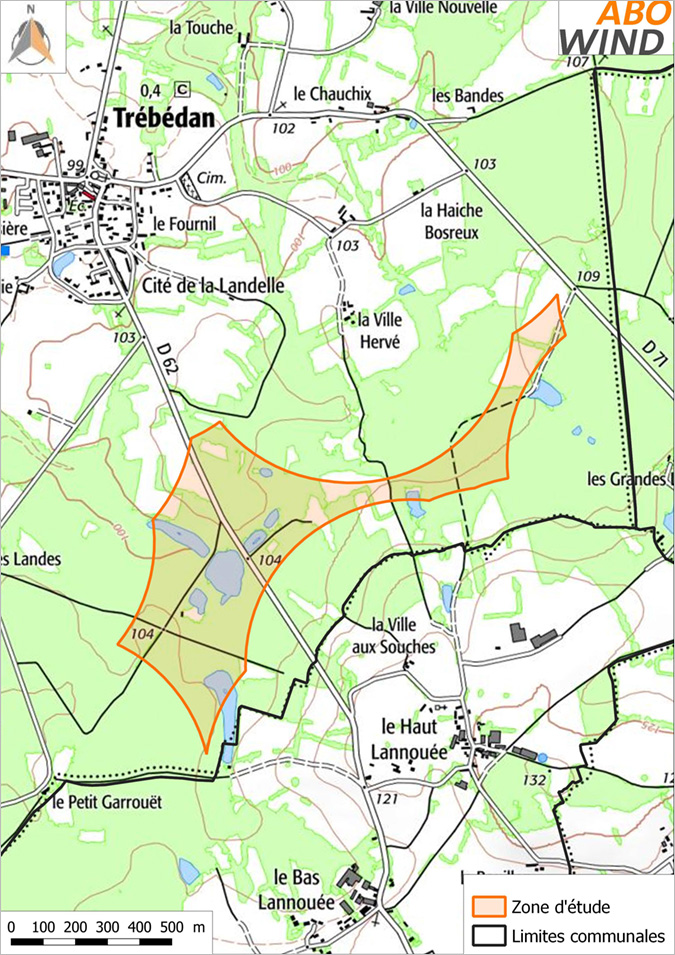

La zone d’étude  s'étend sur la partie sud de la commune de Trébédan, entre les routes départementales D71 (direction Brusvily) et D62 (direction Plumaudan). Elle résulte d’une analyse du potentiel éolien à l’échelle de Dinan Agglomération en prenant compte des différentes contraintes techniques et environnementales du territoire. Par exemple, de nombreux sites à enjeux ont été évités : Natura 2000 (ZPS et ZSC), ZNIEFF de type 1 et 2, arrêté de protection de biotope, espace naturel sensible, site classé ou inscrit, site patrimonial remarquable, etc.

Les critères sont réunis pour envisager l’élaboration d’un projet de parc éolien :





Conception du projet

Le développement du projet : les études environnementales

Fruit de deux années d’études et de concertation, un parc éolien se réalise après des études techniques, environnementales et paysagères approfondies. ABO Energy s’entoure de nombreux spécialistes pour travailler à l’élaboration et à la construction de ses parcs : bureaux d’études externes reconnus et indépendants, associations naturalistes, acteurs locaux, etc. Une équipe projet est constituée en vue de concevoir un projet adapté au territoire et à ses enjeux.



Vent

Faune et Flore

Acoustique

Paysage

 1 à 2 ans

 1 an

 10 mois

 10 mois

Mesurer les vitesses, directions et fréquences de vent sur le site.


Adapter les plans de bridages acoustiques selon les mesures de vent.


Evaluer l’énergie produite par le parc.

Réaliser un inventaire des espèces présentes et des différents milieux naturels.


Adapter l’implantation des éoliennes en fonction des enjeux identifiés pour préserver les espèces et milieux fragiles.



Établir un état initial de l’environnement sonore.


Choisir l’éolienne adaptée.


Définir les éventuels plans de bridages permettant de garantir la tranquillité des riverains dans le respect de la réglementation acoustique sur l’éolien.

Réaliser des photomontages pour visualiser le projet et comparer les différents scénarios d’implantation.


Etudier les perceptions de l’implantation depuis les lieux de vie et depuis les sites patrimoniaux et touristiques.



Le choix du scénario

Aujourd’hui, l’emplacement, le nombre et le type d’éolienne ne sont pas encore connus. En combinant les résultats des différentes études et les enjeux observés sur le site et l’avis des propriétaires et exploitants concernés, le scénario le plus adapté au territoire sera déterminé.

La mesure du vent : un préalable à tout projet

Une analyse fine du gisement éolien est nécessaire pour adapter au mieux le projet à l’ensemble des contraintes techniques, environnementales et économiques.

Pour permettre de connaître la ressource en vent sur le site étudié, un mât est installé pendant environ 2 années, sur lequel sont disposés plusieurs appareils de mesures (anémomètres, girouettes, etc.) positionnés à diverses hauteurs.

Les données récoltées permettent d’établir un profil des vitesses, des directions et des fréquences des vents sur le site, quelles que soient les saisons ou les conditions météorologiques. Elles sont ensuite corrélées avec d’autres données mesurées via des satellites ou via des stations Météo France proches, afin d’obtenir les estimations les plus fiables possibles sur le long terme.

Ces données contribueront à déterminer le gabarit et le modèle d’éolienne le plus adapté au site, l’éloignement à prévoir entre les éoliennes pour limiter les turbulences dues aux effets de sillage, ainsi que la quantité d’électricité qui pourra être produite par les futures éoliennes. Des systèmes d’écoute des ultrasons émis par les chauves-souris sont aussi disposés sur le mât. L’analyse de ces données permettra d’adapter le fonctionnement des éoliennes à l’activité des chauves-souris en altitude.

Le mât de Trébédan, d’une hauteur de 120 mètres, était installé sur les parcelles communales au sud-ouest de la zone d’étude. Il était maintenu par une série de haubans ancrés à des plaques métalliques enfouies dans le sol. Monté en mars 2021, il a été désinstallé au printemps 2023. En effet, les deux années de mesures ont abouti à une collecte suffisante de données sur les régimes de vents et le contexte environnemental.





Calendrier

2015
  • Avril : délibération du conseil municipal nous autorisant à contacter les propriétaires exploitants et à lancer les études.
  • Juin : réunion publique à destination des habitants de Trébédan.
  • Rencontre de plusieurs propriétaires et exploitants de la zone d’étude.
  • Septembre : arrêt des contacts après au signalement d’une contrainte militaire rédhibitoire.
2016-2019
  • Dialogue d’ABO Energy avec l’Armée de l’Air, soutenu par la commune de Trébédan, Dinan Agglomération et la Région Bretagne.
  • Décembre 2019 : accord de l’armée de l’Air pour l’étude d’un projet éolien.
2020
  • Reprise de contact avec les propriétaires et les exploitants de la zone.
  • Septembre : présentation de la société, de la zone étude et des étapes d’un projet éolien au conseil municipal nouvellement élu.
  • Octobre : délibération favorable du conseil municipal  autorisant à relancer les études de développement. Rendez-vous avec le Vice-Président de Dinan Agglomération.
2021
  • Mars : installation d’un mât de mesures du vent.
  • Réalisation des études environnementales (vent, biodiversité, paysage et acoustique) par des bureaux d’études indépendants afin d’établir l’état initial du site.
  • Envoi du 1er bulletin d’information aux riverains du projet, suivi de trois « zooms » sur des thèmes spécifiques (l’éolien en forêt, le démantèlement et le recyclage, ainsi que l’acoustique)



Les prochaines étapes (dates prévisionnelles)

2022
  • Résultats des états initiaux
  • Janvier-Décembre : définition d’une première version de projet en prenant en compte les recommandations des bureaux d’études et les attentes du territoire. Application de la démarche ERC (évitement-réduction-compensation).
  • Janvier : permanence publique à la mairie de Trébédan visant à présenter la démarche et à répondre aux questions des participants.
  • Mai-décembre : présentation au conseil municipal de Trébédan, à Dinan Agglomération, à la DDTM 22 et à la DREAL Bretagne.
  • Septembre : envoi du 2e bulletin d’information et participation au 1er comité de suivi organisé par Trébédan à destination des riverains du projet.
2023
  • Janvier : participation au 2e comité de suivi.
  • Mars-avril : réunions de validation d’une première version du projet avec Dinan Agglomération.
  • Juin : désinstallation du mât de mesures du vent après récolte de données suffisantes sur les régimes de vents et les données environnementales.
  • Juillet : réception d’un avis défavorable de Dinan Agglomération sur la première version du projet.
  • Réflexion sur les nouvelles versions potentielles du projet.
2024
  • Janvier : réalisation de nouveaux sondages pédologiques afin d’affiner la délimitation des zones humides.
  • Nouvelle conception du projet (nombre d’éoliennes, gabarit, positionnement sur la zone).
  • Juillet : participation au 3e comité de suivi et envoi du 3e bulletin d’information.
  • Réunions de validation de la nouvelle version du projet avec Dinan Agglomération.
2025
  • Constitution et dépôt du dossier de demande d’autorisation environnementale en Préfecture.
  • Instruction de la demande par les services de l'État.
2026
  • Enquête publique
  • Décision délivrée par le préfét des Côtes-d'Armor
  • Financement
2027
  • Construction et raccordement et parc éolien.
  • Mise en service du parc éolien en vue d’une exploitation d’environ 20 à 25 ans



Contact

Tatiana Bidet

tatiana.bidet(at)aboenergy.com
