Projet agrivoltaïque d’Armantioux

Actualités Caractéristiques du projet Calendrier Contact

Cette page internet a pour objectif de vous expliquer notre démarche de développement du projet de parc agrivoltaïque au sol sur le secteur des communes de Droux, Magnac-Laval et Saint-Ouen sur-Gartempe. Vous y trouverez les dernières informations sur les avancées du projet.

Le responsable du projet se tient également à votre disposition pour répondre à vos interrogations, recueillir vos remarques ou apporter des précisions sur l’avancement du projet. N’hésitez pas à le contacter pour prendre rendez-vous ou pour échanger par téléphone (voir contact en bas de page).

Développement
Statut actuel
Processus d’autorisation
Construction
Exploitation

Actualités

Concertation préalable volontaire

Dans le cadre de la conception du projet, il a été choisi de procéder, en accord avec les trois communes, à une concertation préalable volontaire sur les communes de Droux et MagnacLaval uniquement, pour recueillir l’avis des parties prenantes. Elle s’est tenue du 27 novembre au 14 décembre 2023 inclus.

Vous pouvez consulter ci-dessous en téléchargement :


Comité de projet

Conformément à la loi d’accélération de la production d'énergies renouvelables de mars 2023 (loi APER) un Comité de projet regroupant les communes concernées par le projet, la communauté de communes dont elles sont membres ainsi que les représentants des communes limitrophes et des EPCI concernées a été mis en place.

La réunion de ce comité s'est tenue le 7 février 2024 en mairie de Magnac-Laval. Vous pouvez consulter en téléchargement :


Bulletins d'information

Les études de faisabilité du projet ont été lancées en 2022. Retrouvez les informations relatives ci-dessous :



Caractéristiques du projet

Localisation et caractéristiques

Présentant les caractéristiques techniques pour accueillir un parc agrivoltaïque, une zone d’étude initiale sur les communes de Saint-Ouen-sur-Gartempe, Magnac-Laval et Droux a été retenue pour identifier les différents enjeux environnementaux, paysagers et agricoles du territoire. Elle se situe sur des parcelles principalement de type prairie permanente à faible potentiel agronomique et utilisées aujourd’hui pour de l’élevage bovin chez deux exploitants indépendants. Une partie est en culture utilisée pour produire l’aliment du troupeau bovin.

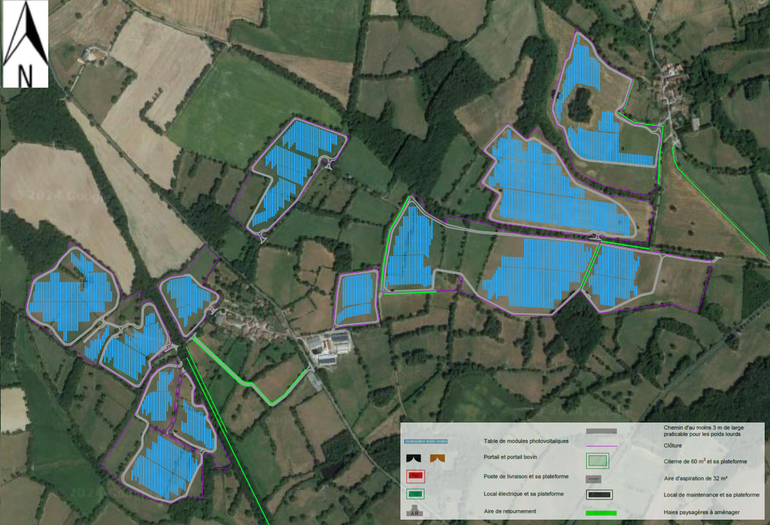

Au regard du retour des études, un premier scénario d’implantation non définitif est proposé et reduit la zone d’étude initiale à 90 hectares de parcelles agricoles clôturées. Le choix de panneaux tracker, plus petits et plus productifs, a été retenu de manière à réduire la surface occupée par les panneaux à 16 hectares.

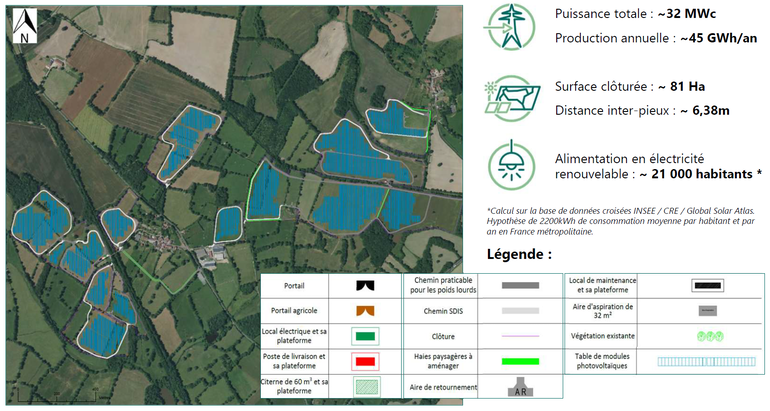

Lors de la concertation préalable volontaire du 27 novembre au 14 décembre 2023, la question de la proximité au bourg de Faye a été abordée. ABO Energy a alors répondu en retravaillant sur l’implantation de la centrale solaire afin de répondre aux attentes des habitants et élus locaux. Un éloignement de 220 m est appliqué face à Faye (sur le plan Est-Ouest) ; et un éloignement de 150m est appliqué dans le prolongement de Faye (sur le plan Nord-Sud). Cette nouvelle implantation est présentée ci-dessous :

* Consommation moyenne en France, tous types de logements et chauffages confondus (Calcul sur la base de données croisées INSEE / CRE / Global Solar Atlas)

Le projet agricole

L’objectif de la coactivité avec l’exploitation d’un parc photovoltaïque pour le premier exploitant est de préparer, suite au départ à la retraite d’un des deux gérants, sa transmission avec une adaptation de l’atelier bovin et de pérenniser l’activité par l’amélioration des conditions de pâture. Pour le second exploitant, l’objectif est d’étendre le cheptel déjà en place et améliorer les conditions de pâture de son atelier bovin.

La configuration du parc photovoltaïque est rendue compatible pour permettre la libre circulation permanente des bovins dans un espace clôturé. Des espaces libres sans panneau ont été pensés et serviront de zone témoin pour analyser le potentiel agronomique de la végétation durant toute la durée de vie du parc.

Calendrier

2021
  • Automne : Identification de la zone d’étude.
2022
  • Automne - mars : Rencontre des propriétaires et exploitants et signature des accords fonciers.
  • Janvier : Consultation des administrations.
  • Février - mars : Rencontre des élus des communes concernées ; lancement des études faune, flore et milieux naturels.
  • Avril : Rencontre de la Chambre d’Agriculture ; lancement des études d’accompagnement agricole.
  • Octobre : Lancement de l’étude d’impacts et de l’étude paysagère.
2023
  • Janvier - février : 1er Bulletin d’information, mise en ligne d’une page internet dédiée au projet et mise en place d’un cahier de liaison en mairies.
  • Février - juin : Réception des premiers résultats de l’étude faune, flore et milieux naturels et de l’étude paysagère.
  • Juillet - août : Elaboration du premier plan d’implantation.
  • Nov. - déc. : 2nd bulletin d’information, permanences publiques d’information et Concertation préalable volontaire.
2024
  • 1er trimestre: Réflexion sur les variantes d’implantation possibles et finalisation de l’implantation.



Les prochaines étapes (dates prévisionnelles) :

2024
  • 3ème trimestre: Dépôt du permis de construire et début de l’instruction du dossier.
  • Tout au long de l’année 2024 :
    • Mises à jour régulières de la page internet du projet.
    • Information régulière des élus des communes d’implantation.
2025 - 2026
  • Obtention du permis de construire.
  • Financement du projet.
  • Construction du parc.
  • Raccordement et mise en service.
Tout au long du pojet
  • Maintien de l’activité agricole.

Contact

Responsable du projet

Benoit Rimour

benoit.rimour(at)aboenergy.com
