Cette page internet a pour objectif de vous expliquer notre démarche de développement du projet de parc éolien sur la commune de Loir-en-Vallée. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.
La lutte contre le réchauffement climatique est l’un des plus grands défis du 21e siècle. Elle induit une transformation radicale de nos manières de produire et de consommer, notre énergie.
La Région Pays de la Loire a fait du développement des énergies renouvelables un axe fort de la transition énergétique. Le Schéma régional d’aménagement, de développement durable et d’égalité des territoires (SRADDET) fixe des objectifs ambitieux : faire des Pays de la Loire une région à énergie positive en 2050.
Ce projet de parc éolien contribuerait directement à l’atteinte de cet objectif pour une production d’énergie décarbonnée sur le territoire.
Localisation

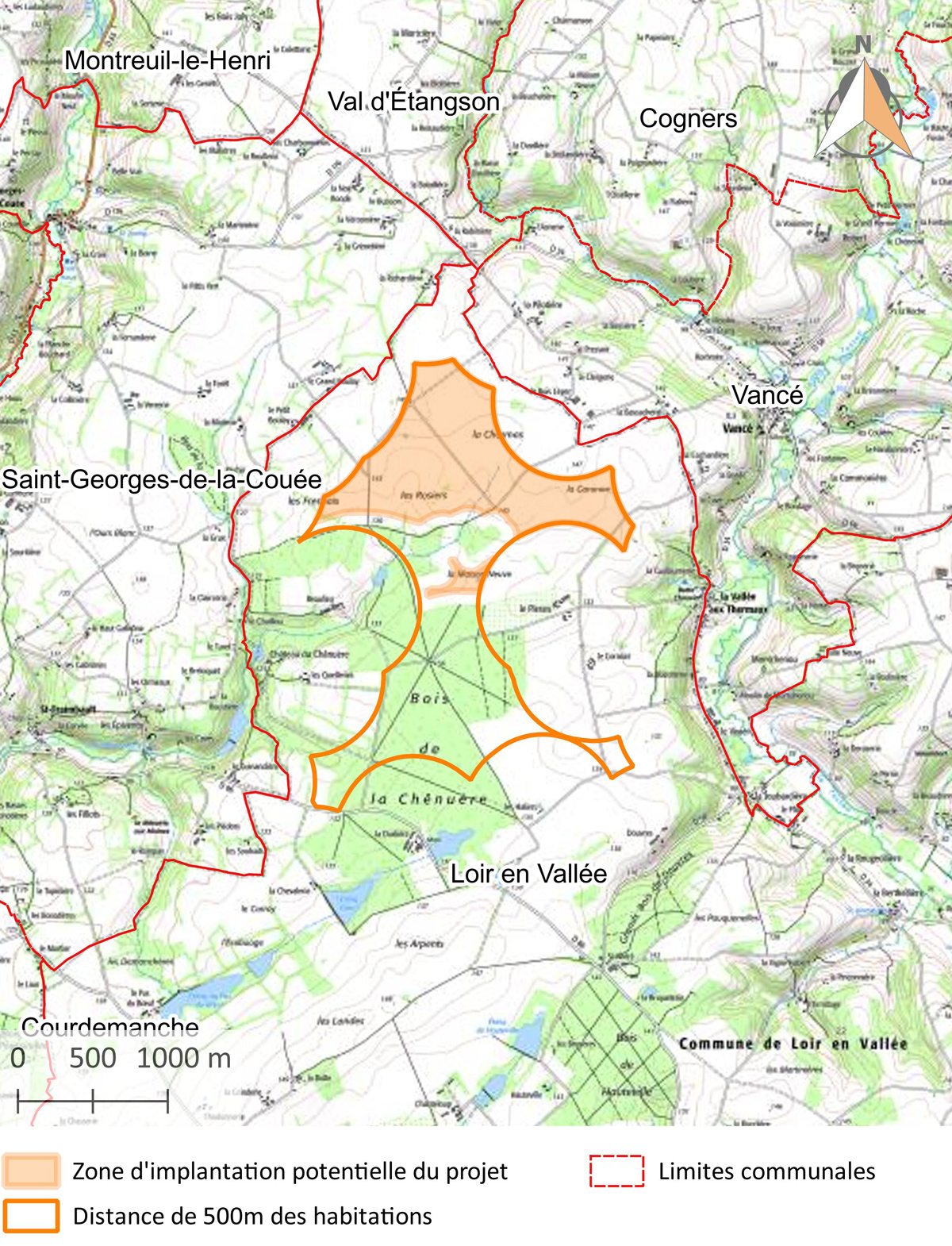

La carte ci-dessous présente la zone d’étude sur la commune de Loir-en-Vallée. Elle résulte d’une analyse du potentiel éolien à l’échelle du Pays Vallée du Loir.
Les critères pour envisager l’élaboration d’un projet de parc éolien y sont réunis :
La zone retenue (représentée en orange sur la carte) se situe sur un plateau agricole au Nord du bois de la Chénuère, sur le lieu-dit des Rosiers.
Développement du projet
Le parc éolien est le fruit de quatre années d’études techniques, environnementales et paysagères approfondies. ABO Energy s’entoure de nombreux spécialistes pour travailler à l’élaboration et à la construction de ses parcs : bureaux d’études externes reconnus et indépendants, associations naturalistes, acteurs locaux, entre autres. Une équipe projet est constituée en vue de concevoir un projet adapté au territoire et à ses enjeux.
Vent |
Faune et Flore |
Acoustique |
Paysage |
1 à 2 ans |
2 an |
10 mois |
2 ans |
Mesurer les vitesses, directions et fréquences de vent sur le site. Adapter les plans de bridages acoustiques selon les mesures de vent. Evaluer l’énergie produite par le parc. |
Réaliser un inventaire des espèces présentes et des différents milieux naturels. Adapter l’implantation des éoliennes en fonction des enjeux identifiés pour préserver les espèces et milieux fragiles. |
Établir un état initial de l’environnement sonore. Choisir l’éolienne adaptée. Définir les éventuels plans de bridages permettant de garantir la tranquillité des riverains dans le respect de la réglementation acoustique sur l’éolien. |
Établir un état initial des composantes du paysage. Déterminer les perceptions du futur parc et les enjeux depuis les lieux de vie, les axes de circulation et les monuments et sites patrimoniaux et touristiques. Définir la meilleure implantation pour une insertion cohérente en comparant différents scénarios par le biais de photomontages notamment |
L’analyse du gisement éolien permet d’examiner finement la ressource en vent du site étudié. Elle est effectuée à l’aide d’un mât de mesure anémométrique installé sur site pour une durée d’un à deux ans. Différents appareils de mesures (anémomètres, girouettes…) sont positionnés le long du mât à diverses hauteurs pour connaître les caractéristiques du vent sur le site. Les données de vent obtenues seront corrélées avec les données collectées par les stations Météo France et les satellites à proximité afin d’obtenir des estimations fiables sur le long terme.
L’installation d’un mât de mesure permet également de mesurer l’activité des chauves-souris à l’aide de micros fixés sur le mât qui enregistrent les ultrasons produits par ces dernières.
L’analyse de ces données permet d’estimer précisément la production électrique du futur parc éolien et de définir le modèle, le gabarit (hauteur de mât, longueur de pales), le nombre et le positionnement des éoliennes. L’objectif est d’adapter au mieux le projet aux conditions de vent présentes sur le site en tenant compte des contraintes techniques, environnementales, sociales et économiques du territoire.
Le mât de Loir-en-Vallée mesure 100m de hauteur et est installé sur une parcelle agricole au Nord-Ouest de la zone d’étude. Le montage de ce mât ne nécessite pas de travaux de génie civil (pas de fondation) mais uniquement des plaques d’ancrage enterrées sur lesquelles sont fixés des haubans permettant de maintenir le mât. Son montage s'est réalisé la deuxième quinzaine de mars 2021 et a été retiré en avril 2023.
A l’issue des inventaires d’état initial, les préconisations des bureaux d’études et des services de l’Etat permettent de déterminer le meilleur scénario d’implantation. Il s'agit de la première mesure d’évitement des impacts du projet sur son environnement. Ce n’est qu’à ce moment que le nombre d’éoliennes, leur localisation et leur gabarit sont connus.
Ensuite, des mesures de réduction et de compensation peuvent être définis localement, en concertation avec le territoire, en fonction des impacts résiduels, qui n’auront pu être évités.
L’ensemble de ces éléments sont repris dans la pièce maîtresse du dossier de demande d’autorisation environnementale : l’étude d’impact sur l’environnement.
Projet initial arrêté pour des raisons de contraintes liées à des servitudes militaires.
Suite à l’annonce de la levée des servitudes militaires sur la zone, ABO Wind reprend contact avec les élus de la commune et des différents établissements intercommunaux intéressés par le projet. Les propriétaires fonciers et exploitants sont de nouveaux sollicités pour échanger avec le responsable de projet.
A partir de 2025 les dates sont prévisionnelles
Financement, construction, raccordement et mise en service du parc éolien en vue d’une exploitation d’environ 25 ans.
