Kokkonevan tuulivoimapuisto – Siikalatva

Ajankohtaista Hankkeen tiedot Aikataulu Yhteystiedot

Kokkonevan tuulivoimapuisto Siikalatvan Kestilässä on valmistunut keväällä 2022. Tuulivoima-alue koostuu yhdeksästä Nordex N149-mallin voimalasta, jotka ovat nimellisteholtaan yhteensä 43,2 MW. Hanketta kehitettiin yhteistyössä Infinergies Finland Oy:n kanssa.

Kiitos kaikille yhteistyökumppaneille!

Esiselvitys käynnissä
Kaavoitus käynnissä
Rakenteilla
Toiminnassa
Tällä hetkellä

Ajankohtaista

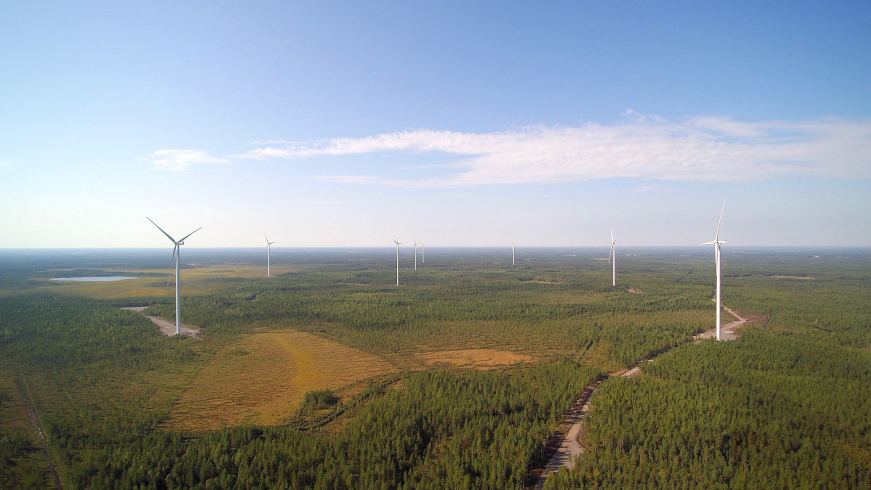

7/2022: Voimalat toiminnassa

Kokkonevan tuulivoimapuiston yhdeksän voimalaa aloittivat sähköntuotannon kesällä 2022.

12/2021 Voimaloiden pystytys käynnissä

Voimaloiden arvioidaan olevan valmiit keväällä 2022.

7/2021 Rakennustyöt käynnissä

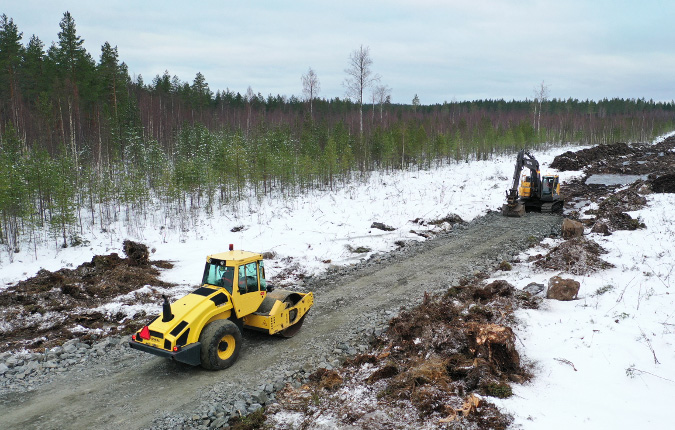

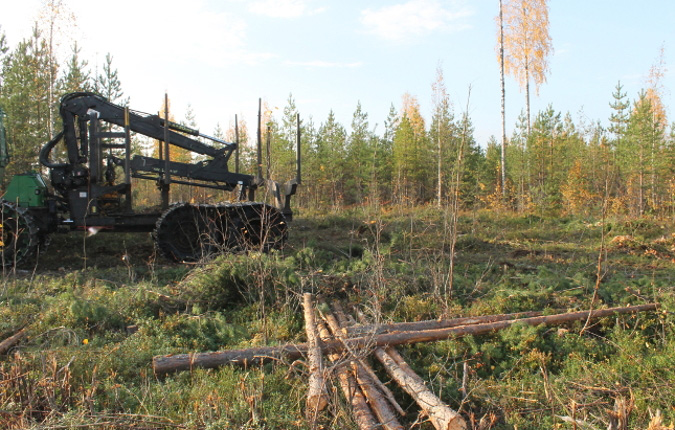

Kokkonevan tuulivoimapuiston rakennustyöt aloitettiin syksyllä 2020 puunhakkuilla ja tiestön rakentamisella.

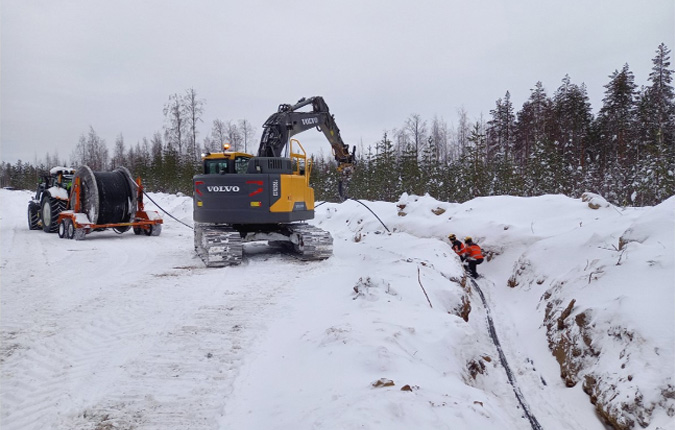

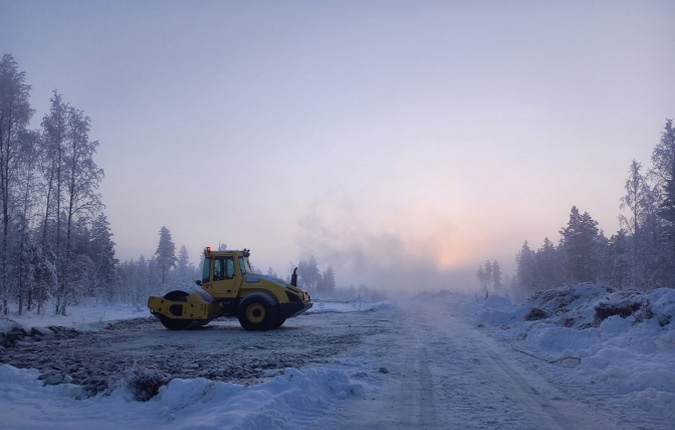

Talvella 2020 aloitettiin nosturi- ja varastointikenttien rakentaminen sekä maakaapeleiden asentaminen.

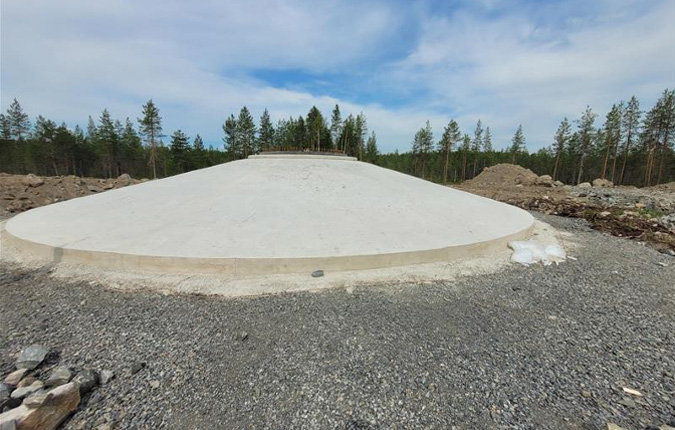

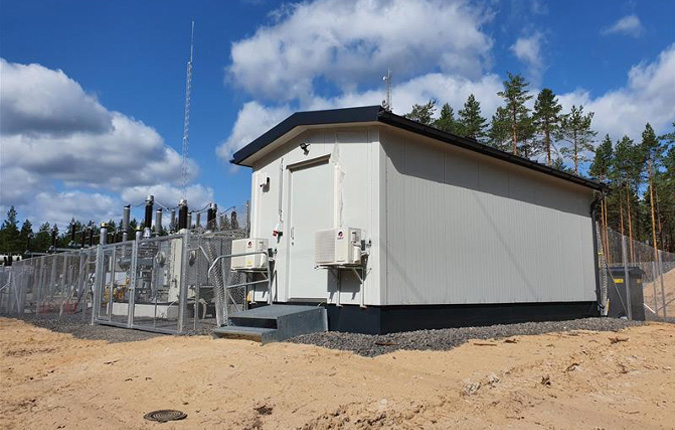

Keväällä 2021 valettiin perustukset ja aloitettiin sähköaseman rakentaminen.


Voimalat kuljetetaan alueelle loppukesällä ja pystytykset ajoittuvat syksylle.



9/2020 Rakennustyöt alkaneet

Kokkonevan tuulipuiston rakennustyöt on aloitettu. Syksyn 2020 aikana alueella tehdään metsähakkuutöitä ja rakennetaan tiestöä. Keväällä 2021 on tarkoitus rakentaa voimaloiden perustukset ja voimaloiden pystytyksen on suunniteltu ajoittuvan syksylle 2021.

3/2019: Kokkonevan tuulivoimahankkeelle menestystä uusiutuvan energian tuen tarjouskilpailussa

Kokkonevan tuulipuistohanke voitti tarjouksellaan vuoden 2018 lopussa järjestetyssä, Suomen ensimmäisessä teknologianeutraalissa uusiutuvan energian tarjouskilpailussa. Kilpailutuksessa valtion tukea myönnettiin uusiutuvan energian hankkeisiin yhteensä 1,36 MWh:lle vuosittaista sähköntuotantoa. Kokkonevan hankkeen tarjous oli tarjouskilpailun matalin.

Lue tiedote tästä.

Lisätietoa kilpailutuksesta Energiaviraston sivuilla.





Tuulivoimahankkeen tiedot

Sijainti

Tuulipuistoalue sijaitsee noin 12 km Kestilän keskustasta kaakkoon.

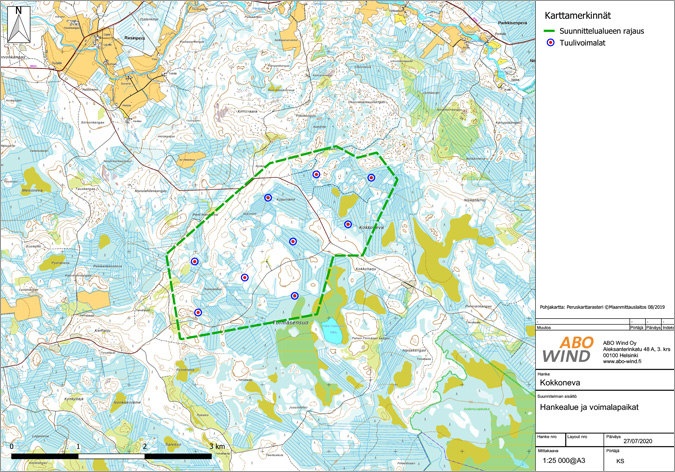

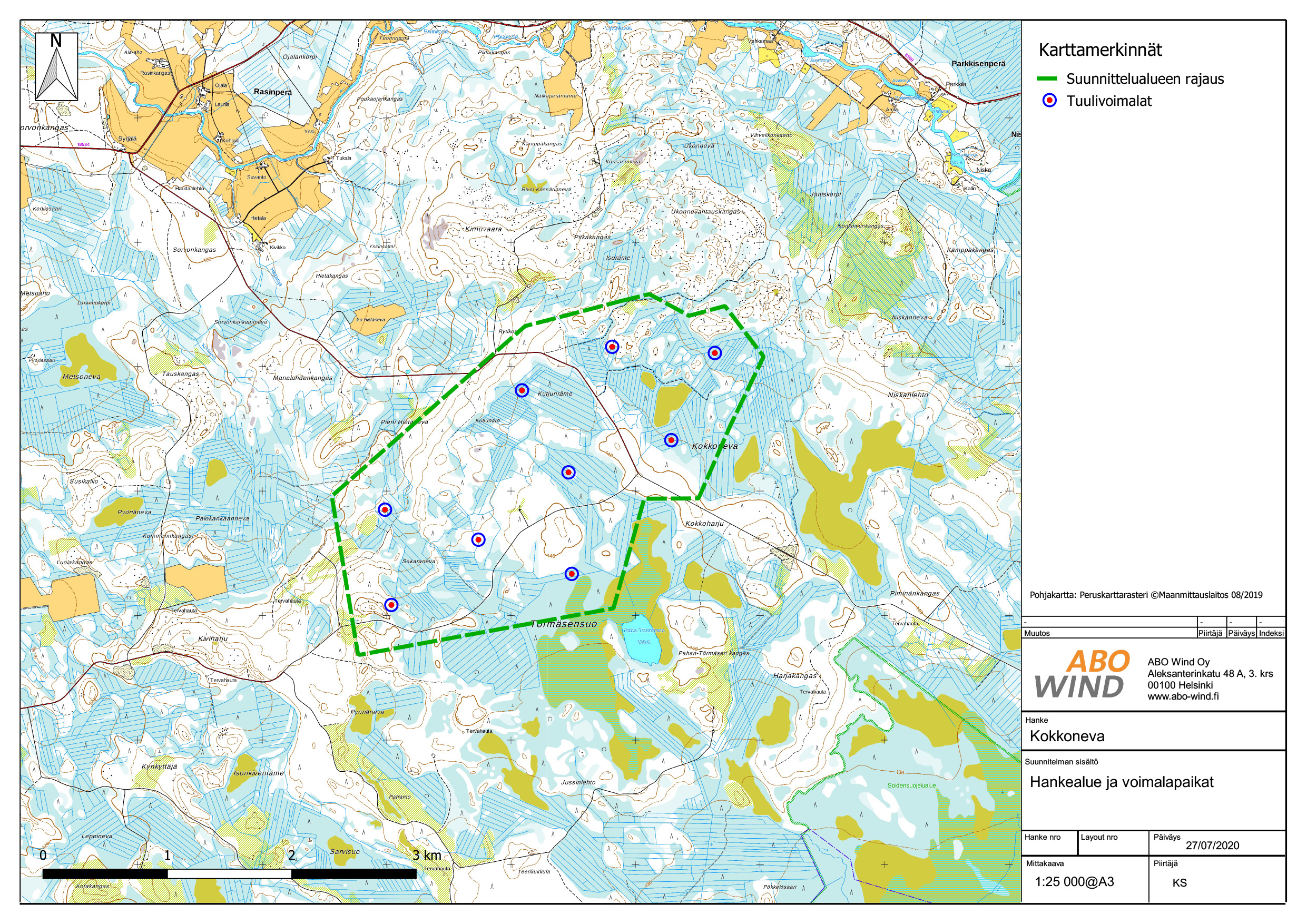

Kokkonevan tuulivoimahanke

Klikkaa karttaa nähdäksesi sen suurempana.



Voimalatiedot

Turbiinien lukumäärä 9 kpl
Turbiinin teho 4,8 MW
Roottorin halkaisija 149 m
Napakorkeus 158 m
Kokonaiskorkeus 232,5 m



Havainnekuvat



Kuvauspaikka: Ruttola

Kuvauspaikka: Ruottala



Kuvauspaikka: Rasinperäntie

Kuvauspaikka: Rasinperäntie



Kuvauspaikka: Hyvölänranta

Kuvauspaikka: Hyvölänranta



Aikataulu



Yhteystiedot

Jukka Leinonen

Tekninen hallinnointi

Jukka Leinonen

Puh. +358 45 14 32 500
jukka.leinonen(at)aboenergy.fi

Terhi Vilkman

Kaupallinen johtaja & Tiiminvetäjä

Terhi Vilkman

Puh. +358 50 35 77 717
terhi.vilkman(at)aboenergy.fi


Heidi Enroth

Kaupallinen johtaja

Heidi Enroth

Puh. +358 50 52 15 333
heidi.enroth(at)aboenergy.fi

Projektit



Ajankohtaista Hankkeen tiedot Aikataulu Yhteystiedot
