Kolsa-Juvansuon tuulivoimahanke – Mynämäki ja Laitila

Tuulivoimahankkeen vaihe Missä mennään tällä hetkellä? Uutiset Tuulivoimahankkeen tiedot Vaikutukset Yhteistyökumppanit Hankkeen aikataulu Q&A Haluatko tietää lisää hankkeesta? Yhteystiedot

Tervetuloa tutustumaan Kolsa-Juvansuon tuulivoimahankkeeseen, joka on suunnitteilla Mynämäen ja Laitilan kuntien rajalle. Kolsa-Juvansuon hankkeen erityisvahvuus on sijainti Varsinais-Suomessa. Hanke lisää Etelä-Suomen uusiutuvan energian kapasiteettia ja tuulivoiman rakentaminen hajautetusti eri puolella Suomea tasaa myös sähkön hintavaihteluita.

Tuulivoimahankkeen vaihe

Esiselvitys käynnissä
Kaavoitus käynnissä
Tällä hetkellä
Rakenteilla
Toiminnassa

Missä mennään tällä hetkellä?

Kaavaluonnoksen jälkeen pienensimme hanketta 12 voimalasta 11 voimalaan. Varsinais-Suomen ELY-keskus on todennut hankkeen olevan toteuttamiskelpoinen ja hankkeen osayleiskaava on hyväksytty lokakuussa 2023. Rakennusluvat tullaan hakemaan loppukevään 2024 aikana.

Uutiset

05/2024 ABO Energy tukemassa Mynämäen Pallo -53 -urheiluseuraa

ABO Energy sponsoroi Mynämäen Pallo-53 -seuran toimintaa 2024‒2026 kausien ajan.

04/2024 Tule tutustumaan hankkeeseen ja tapaamaan meitä Laitilan energiapäivään 20.4.2024

Olemme mukana Laitilan Energiapäivässä lauantaina 20.4. Tule tutustumaan Kolsa-Juvansuon hankkeeseen ja pelaamaan tuulivoimavisaa pisteellemme!

12/2023 ABO mukana Mynämäen joulukadun avajaisissa

Osallistuimme Mynämäen joulukadun avajaisiin 26.11. Kiitos keskusteluista infopisteellämme!

10/2023 Hankkeen osayleiskaava hyväksytty

Mynämäen kunnanvaltuuston ja Laitilan kaupunginvaltuusto hyväksyivät hankkeen osayleiskaavan.

08/2023 Tuulenmittausmasto purettu

Laitilan puolella hankealueella sijainnut tuulenmittaumasto on nyt purettu. 180 metriä korkealla mittausmastolla mitattiin alueen tuullisuutta noin kahden vuoden ajan.

 05/2023 Kaavaehdotus menossa Mynämäen kunnanvaltuuston ja Laitilan kaupunginvaltuuston käsittelyyn

Kolsa-Juvansuon tuulivoimahankkeen osayleiskaavan kaavaehdotus liitteineen on ollut nähtävillä 31.3.–2.5.2023. Kaavaehdotuksen yleisötilaisuus pidettiin 12.4.2023 Mynämäen kunnantalon auditoriossa.

Kaavaehdotus etenee seuraavaksi Mynämäen kunnanvaltuuston sekä Laitilan kaupunginvaltuuston käsittelyyn.

04/2023 ABO Wind Laitilan Energipäivässä

 Kiitos kaikille infopisteellämme käyneille ja tuulivoimahankkeeseen tutustuneille!

6/2022 ABO Wind on Jukolan viestin yhteistyökumppani

Olemme mukana osuusisäntänä Jukolan viestin toisella osuudella Mynämäellä 18–19.6. järjestettävässä Jukolan viestissä.

Jukolan viesti on ABO Windille luonteva kumppanuus paikallisen tuulivoimahankkeemme lisäksi myös tapahtuman luonteen takia. Kisassa harrastajat ja maailman parhaat suunnistajat kisaavat kaikki samalla radalla luonnossa liikkuen.

Toivomme tapaavamme kuntalaisia ja tuulivoimasta kiinnostuneita kisakeskuksen infopisteellämme. Sen lisäksi työntekijöitämme voi bongata myös itse kisasta suunnistamasta.

Tapahtuman nettisivuille pääset tästä linkistä.

Jukolassa tavataan!

4/2022 ABO Wind Laitilan Energiapäivillä

Tervetuloa juttelemaan tuulivoimasta ja tutustumaan Kolsa-Juvansuon hankkeeseen ABO Windin pisteelle Laitilan Energiapäivillä 23.4.2022.

Messuilla nähdään!

Kiitos kaikille ABO:n messupisteella piipahtaneille ja tuulivoimahankkeeseen tutustuneille!

8/2021 Etäyleisötilaisuus, muistio luettavissa

Kolsa-Juvansuon tuulivoimapuiston YVA-menettely ja osayleiskaava >

8/2021 Osallistumis- ja arviointisuunnitelma sekä YVA-ohjelma nähtävillä

Aineistot ovat nähtävillä 2.8.-31.8.2021 välisen ajan Mynämäen kunnankirjastossa ja kunnanvirastossa sekä Laitilan pääkirjastossa.

Lisätietoja täällä.

1/2021 Sweco valittu hankkeen kaavoitus- ja YVA-konsultiksi

Tuulivoimapuiston kaavoitus ja ympäristövaikutusten arviointimenettely (YVA) käynnistetään laatimalla osallistumis- ja arviointisuunnitelma (OAS). Siinä määritellään mm. hankkeen lähtökohdat, tavoitteet ja eteneminen, sekä miten hankkeeseen voi vaikuttaa. OAS:n on tarkoitus tulla nähtäville kevään tai alkukesän aikana.

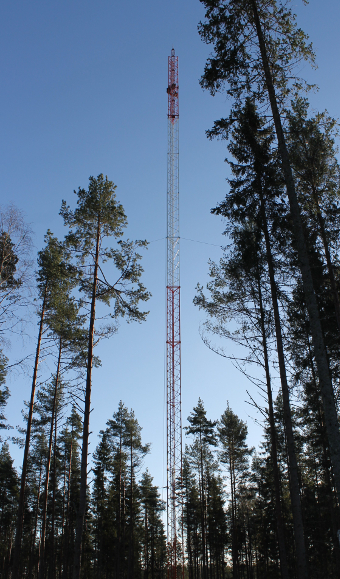

11/2020 Tuulimittausmasto pystytetty

Laitilan puolelle hankealuetta on pystytetty 180 m korkea tuulimittausmasto. Alueen tuulisuutta mitataan kahden vuoden ajan. Aiheesta lisää tiedotteessa.

9/2020 Kaavoitusaloitteet hyväksytty kunnanhallituksissa

Laitilan kaupunginhallitus (24.8.2020) ja Mynämäen kunnanhallitus (7.9.2020) ovat päättäneet aloittaa tuulivoimapuiston osayleiskaavoituksen Kolsa-Juvansuon alueelle. Kaavoituksen kanssa samanaikaisesti toteutetaan ympäristövaikutusten arviointimenettely (YVA).

6/2020: Kaavoitusaloitteet

ABO Wind Oy on esittänyt tuulivoimapuiston osayleiskaavoitusta Laitilan kaupunginhallitukselle ja Mynämäen kunnanhallitukselle 12.6.2020. Kaavoitusaloitteet ovat menossa käsittelyyn kesälomakauden jälkeen.

Maan vuokraamista hankealueelta tullaan edelleen jatkamaan.

Tuulivoimahankkeen tiedot

Sijainti

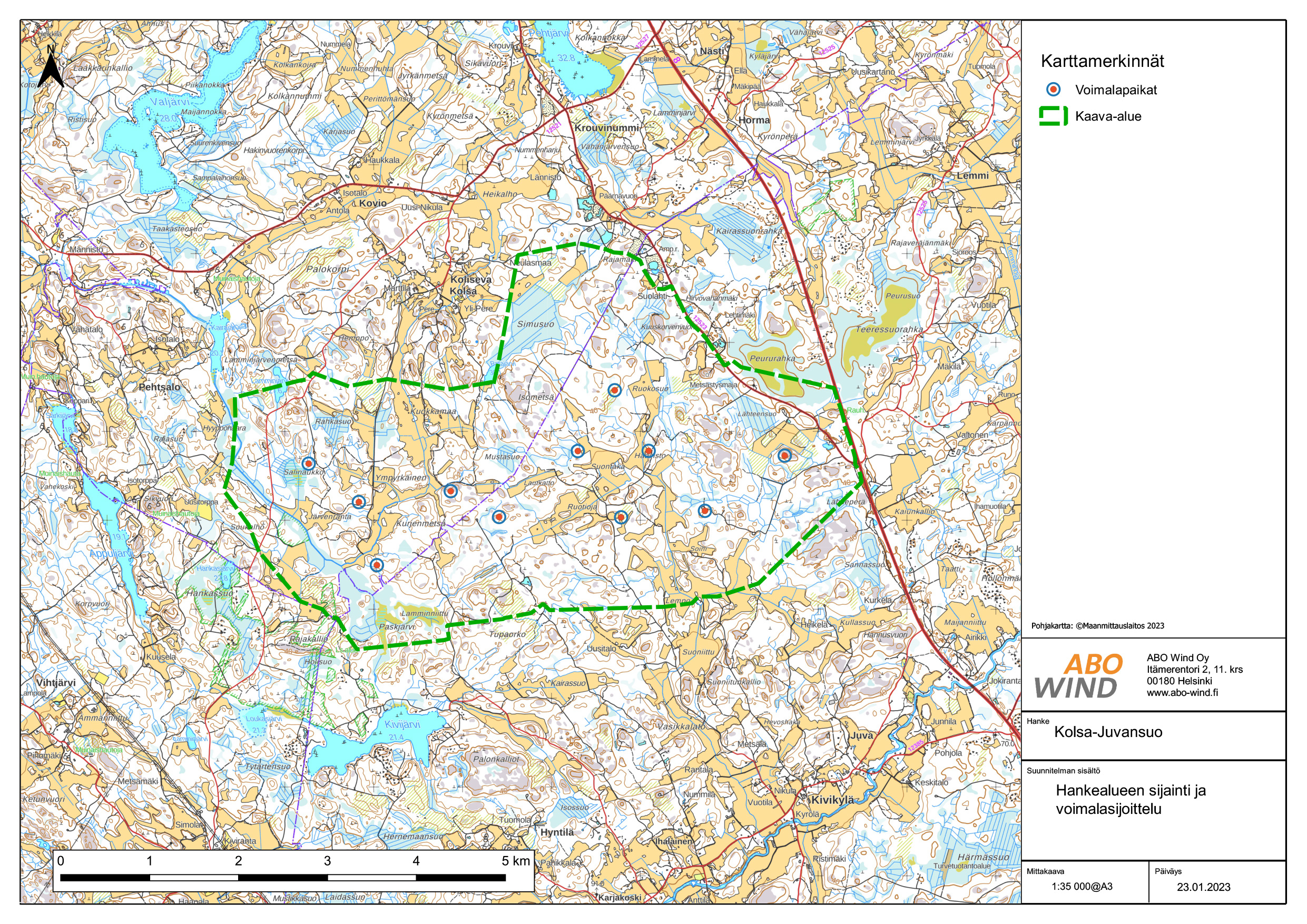

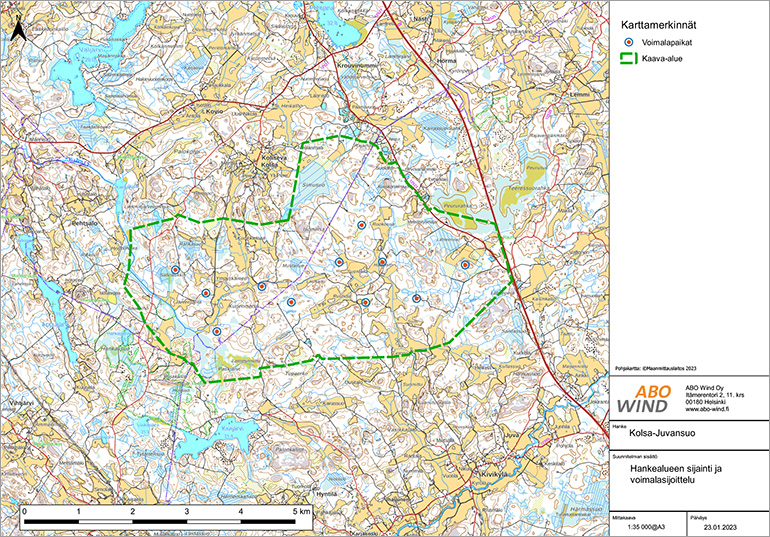

Esiselvitysten pohjalta tehty alustava hankealuerajaus.

Klikkaa karttaa nähdäksesi sen suurempana.

Tuulivoimalat

Alueella on suunnitteilla 11 tuulivoimalaa, joista neljä sijaitsisi Laitilan kaupungin ja seitsemän Mynämäen kunnan puolella.

Voimaloiden tiedot

Turbiinien lukumäärä 11 kpl
Turbiinin malli ei vielä tiedossa
Turbiinin teho 6–10 MW
Roottorin halkaisija 200 m
Napakorkeus 200 m
Kokonaiskorkeus enintään 300 m

Sähkönsiirto

Hankkeen sähkönsiirto toteutetaan maakaapelilla. Tuulivoimapuisto tullaan liittämään Carunan 110 kV Naantalinsalmi-Uusikaupunki verkkoon.

Alueen kuvaus

Kolsa-Juvansuon hankealueen etäisyys on Mynämäen keskustasta noin 10 km, Laitilan keskustasta noin 14 km ja Vehmaan keskustasta noin 8 km. Alue sijoittuu Varsinais-Suomen tuulivoimamaakuntakaavassa merkitylle Kolsa-Juvansuon alueelle.

Havainnekuva

Klikkaamalla kuvaa näet sen isompana.

Mitä hanke tarkoittaisi Mynämäelle ja Laitilalle?

Tuulivoimapuisto lisäisi pitkäjänteisesti Mynämäen ja Laitilan elinvoimaa, ja tuulivoimapuiston kiinteistöverotulot tukisivat kuntien taloutta. Tuulivoimapuiston rakentaminen sekä valmiin puiston huolto- ja kunnossapitotyöt työllistäisivät paikallisesti.

Tuulisähkön tuotannolla voitaisiin vähentää muusta energiantuotannosta aiheutuvia hiilidioksidi- ja hiukkaspäästöjä ja edistää Mynämäen ja Laitilan omia paikallisia hiilineutraaliustavoitteita. Hanke lisäisi energiantuotannon omavaraisuutta Varsinais-Suomessa sekä valtakunnallisesti.

Teiden parantaminen helpottaisi alueella liikkumista. Tuulipuistoalueen muu käyttö, kuten maa- tai metsätalouden harjoittaminen sekä marjastus ja metsästys voisivat jatkua ennallaan.

Yhteistyökumppanit

Sweco Finland Oy on toiminut hankkeen ympäristövaikutusten arviointi- ja kaavakonsulttina. Numerola (nykyinen Afry Finland Oy) on tehnyt mallinnukset ja havainnekuvat.

Hankkeen aikataulu

Q&A

Voiko tuulivoimapuiston alueella sienestää, marjastaa tai metsästää?

Tuulivoimatuotanto ei estä alueen virkistyskäyttöä muutoin kuin rakennusaikana, joka kestää yleensä 1‒2 vuotta. Myös metsästys voi jatkua alueella normaalisti. Tuulivoimapuiston alueella teitä parannetaan ja levennetään, mikä helpottaa alueella kulkemista. Talvisin tiet pidetään aurattuna. Talviaikaan säätilojen vaihtuessa nopeasti on olemassa jäänheiton riski, jolloin suositellaan välttämään voimala-alueella liikkumista.

Vaikuttavatko tuulivoimalat metsä- ja maatalouden harjoittamiseen alueella?

Tuulivoimapuistoalueen muu käyttö, kuten metsä- ja maatalouden harjoittaminen voivat jatkua ennallaan. Parannettu tieverkosto helpottaa alueella liikkumista ja esimerkiksi puunkorjuuta.

Mistä saan tietoa tuulivoimahankkeen paikallisista työmahdollisuuksista?

Voit olla yhteydessä hankkeen projektijohtajaan sähköpostitse tai soittamalla. Kunkin hankkeen projektijohtajan yhteystiedot löydät hankesivun alareunasta.

Videoilla paikalliset yrittäjät kertovat, millaista on ollut työskennellä ABO Energyn kanssa:
Tuulivoima tuo työtä - Pihkalan maalaiskartano

Tuulivoima tuo työtä - Tuulivoimapuistonhoitaja

Tuulivoima tuo työtä - Maansiirtotyöt

Kärsiikö teiden kunto rakentamista?

Teiden kunto paranee tuulivoimahankkeen ansiosta, koska teiden pitää olla aina ensiluokkaisessa kunnossa ja käytettävissä vuodenajasta riippumatta. Hankealueen tieverkkoa vahvistetaan kestämään voimalan osien kuljetukset. Lisäksi saattaa olla tarpeen rakentaa uutta tiestöä.

Haluatko tietää lisää hankkeesta?

Olen Karoliina Oksanen ja toiminut hankkeen projektijohtajana vuodesta 2022. Itsekin varsinaissuomalaisena näen hankkeen tärkeänä investointina alueelle. Mynämäki ja Laitila ovat molemmat ennestään tuttuja paikkakuntia ja esimerkiksi Kuhankuono on yksi suosikkiretkeilykohteistani. Hankealueelle on kotoani reilun puolen tunnin ajomatka, mikä helpottaa tiivistä yhteistyötä paikallisten kanssa.

Yhteystiedot

Karoliina Oksanen

Karoliina Oksanen

Puh. +358 50 30 52 122
karoliina.oksanen(at)aboenergy.fi

Projektit

Tuulivoimahankkeen vaihe Missä mennään tällä hetkellä? Uutiset Tuulivoimahankkeen tiedot Vaikutukset Yhteistyökumppanit Hankkeen aikataulu Q&A Haluatko tietää lisää hankkeesta? Yhteystiedot
