Cette page internet a pour objectif de vous expliquer l’avancement du projet de parc éolien sur la commune de Gumières, dans le département de la Loire (42), à la limite avec le Puy-de-Dôme (63), en région AuRA. Vous y trouverez les dernières informations sur le projet et pourrez également nous contacter pour toute question.

Ce projet s’inscrit dans un secteur propice à l’énergie éolienne.

Le permis de construire de 8 éoliennes de 2 MW et de 2 postes de livraison a été obtenu le 27/07/2015. Aujourd’hui, il est libre de tout recours et nous préparons la construction.

Développement
Processus d’autorisation
Statut actuel
Construction
Exploitation

Actualités

Le permis de construire est libre de recours à la suite de la décision du 22/08/2022 de non-admission du pourvoi en Conseil d’Etat. Sa validité a donc été confirmée par le Tribunal Administratif et sa Cours d’Appel.

Un porter-à-connaissance a été déposé en Préfecture pour informer de certaines modifications du projet :

Ces modifications ont été actées par l'arrêté préfectoral complémentaire n°439-DDPP-23 signé le 14 novembre 2023 par les Préfets de la Loire et du Puy-de-Dôme.

En parallèle, nous travaillons sur la préparation du futur chantier de construction (accès, plans, planning, appel d’offre,…).

Bulletin d'information

Ancien projet éolien de St-Clément-de-Valorgue

En parallèle du projet éolien de Gumières, ABO Energy portait un autre projet éolien sur la commune limitrophe de St-Clément-de-Valorgue (Puy-de-Dôme). Ce dernier n’a pas abouti, et ne sera pas construit. ABO Energy a pris en charge le reboisement des emprises défrichées.

Caractéristiques du projet

Choix du site et historique

En menant une recherche de sites potentiels portant sur :

ABO Energy a identifié le site de Gumières, dans la Loire (42), et travaille sur ce projet depuis 2007, selon le déroulement suivant :

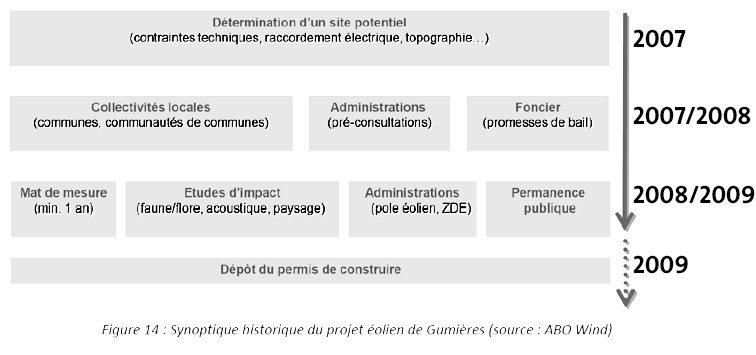

historique

L’implantation finale

Après suppression des éoliennes n°5 et 6 du projet initial, le nouveau projet pourrait produire environ 32 GWh/an. Voici le positionnement des six éoliennes restantes :

Chiffres-clés

Le projet final :

Le projet initial :

Développement du projet

Le dossier de demande d’autorisation comprend une étude d’impact dont les trois grands volets sont les suivants :

Les études correspondantes sont confiées à des bureaux d’études indépendants, spécialisés et reconnus chacun dans leur domaine d’intervention. La phase de développement dure entre 1 et 3 ans. Les études correspondantes sont confiées à des bureaux d’études indépendants, spécialisés et reconnus chacun dans leur domaine d’intervention. La phase de développement dure entre 1 et 3 ans. L’objectif est de trouver le meilleur compromis pour un projet de production d’électricité décarbonée performant qui s’adapte aux enjeux environnementaux, acoustiques et paysagers propres au territoire d’accueil.

Zone d’Influence Visuelle et Photomontages

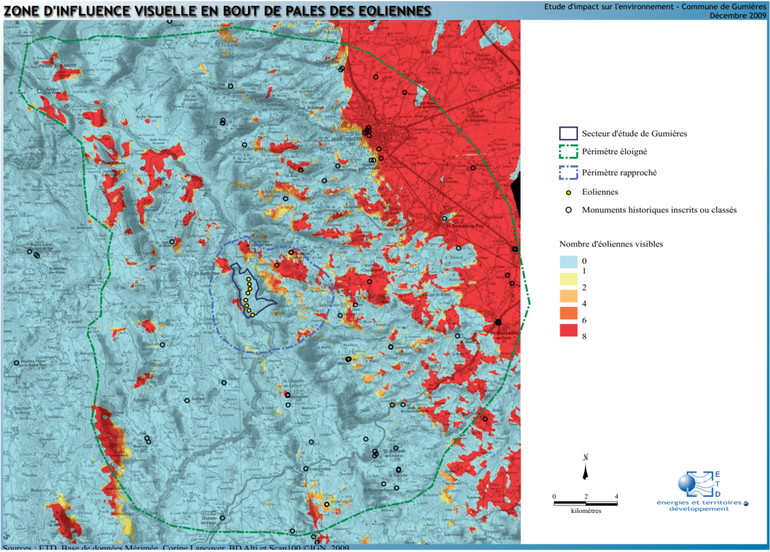

La carte de Zone d’Influence Visuelle (ZIV) permet de qualifier et de hiérarchiser les visibilités sur le projet éolien selon les parties visibles des éoliennes et le nombre d’éolienne visible.

Les zones d’influence visuelle sont réalisées sous le logiciel WindPro selon les caractéristiques du projet (implantation, modèle d’éolienne, hauteur). Les massifs forestiers ont été pris en compte. Néanmoins, les données du logiciel ne permettent pas de prendre en compte les composantes détaillées du paysage bloquant les vues : talus, haies, bosquets... Aussi, les zones de visibilité sur le projet sont en réalité largement réduites. Rappelons aussi que sur toute la zone d’influence visuelle du projet toutes les éoliennes ne sont pas visibles entièrement, parfois seul un bout de pale est perçu.

Les photomontages suivants présentent le projet final composé de 6 éoliennes de 150 mètres en bout de pales :

Calendrier

2007 - 2008 : Lancement du projet
  • Rencontre des élus locaux et des propriétaires / exploitants
  • Diagnostic technique et environnemental
  • Accords fonciers
2008 - 2009 : Développement
  • Etudes sur le gisement de vent, l’acoustique, la faune, la flore, les milieux naturels et le paysage
  • Production de l’étude d’impact
  • Dimensionnement du projet
  • Dépôt du dossier de demande de permis de construire en mairie de Gumières
2009 - 2022 : Instruction
  • Instruction du dossier par les services de l’état
  • Enquête publique d’un mois
  • Octobre 2010 : Obtention d’une 1ère autorisation de défrichement
  • Juillet 2012 : Refus du permis de construire pour non-conformité avec le Plan d’Occupation des Sols (POS) de la commune de Gumières
  • Octobre 2014 : Annulation du refus par le Tribunal Administratif de Lyon 2014 avec une injonction au préfet de réexaminer la demande
  • Juillet 2015 : Obtention du permis de construire 8 éoliennes de type Vestas V90 2MW et de deux postes de livraison sur la commune de Gumières
  • 2020 : Défrichement des emprises permanentes
  • Août 2022 : Fin des recours contre ce permis de construire, il est confirmé par le juge du Tribunal Administratif ainsi que le juge de la Cours d’Appel. Le Conseil d’Etat a finalement jugé cette décision conforme
2022 - 2023 : Modification du projet
  • Dépôt d’un porter-à-connaissance auprès de la Préfecture pour supprimer les éoliennes E5 et E6 et mettre à jour les plans de défrichement
  • Instruction par les services de l’état
  • Arrêté complémentaire
2024 - 2025 : Construction (dates prévisionnelles)
  • Travaux de préparation de l’infrastructure du parc selon les périodes de restrictions environnementales
  • Livraison, montage et tests des éoliennes
  • Remise en état du site et mise en service du parc éolien
2025 - 2045/2050 : Exploitation (dates prévisionnelles)
  • Suivis environnementaux par des écologues
  • Campagne de mesure acoustique
  • Gestion administrative du parc éolien
  • Gestion de la production électrique
  • Supervision à distance 7j/7 et 24h/24
  • Inspections régulières des éoliennes

Contact
