Projet éolien de Lastic

Actualités Caractéristiques du projet Calendrier Contact

Au travers de cette page, nous avons souhaité vous présenter notre démarche relative au projet éolien sur la commune de Lastic dans le département du Puy-de-Dôme. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.

Un livret expliquant clé par clé comment le projet de Lastic a été élaboré pour s’adapter au mieux au contexte du territoire est disponible en téléchargement ICI. Les richesses ou sensibilités environnementales et paysagères ont été recensées, étudiées et analysées afin d’aboutir à un projet cohérent, lisible et compatible avec la préservation de la biodiversité.

Développement
Processus d’autorisation
Statut actuel
Construction
Exploitation

Actualités

Caractéristiques du projet

Pourquoi ici ?

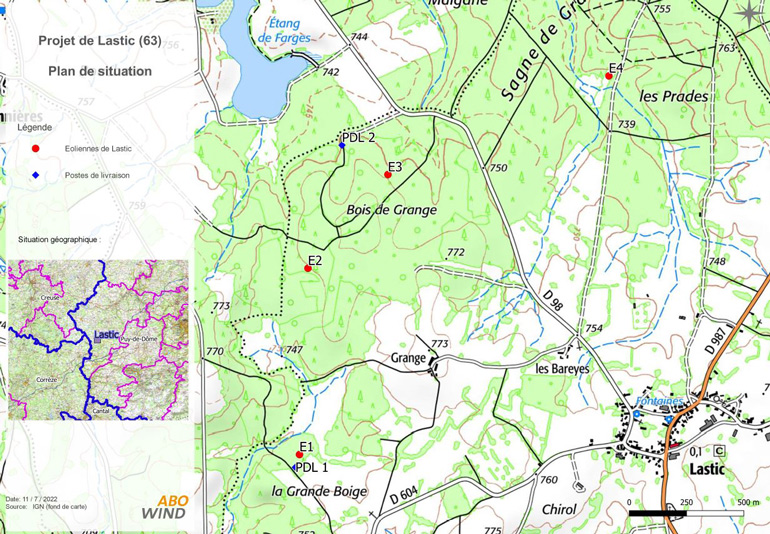

En 2016, ABO Energy a identifié un secteur favorable à l’installation d’éoliennes sur le territoire des communes de Lastic, Saint-Germain-Près-Herment et Verneugheol. C’est finalement sur la commune de Lastic que les discussions avec l’équipe municipale ont permis d’envisager la réalisation d’un projet éolien. La zone d’étude du projet se concentre sur les secteurs allant de la Grande Boige, aux Sagnes de Granges en passant le Bois de Grange, à l’Ouest et au Nord de la commune. Plusieurs contraintes techniques en dessinent les contours, à savoir :

Le site forestier étudié est localisé sur une zone où la sylviculture prédomine. Il est desservi par des routes départementales et de nombreux chemins ruraux et forestiers.

Chiffres-clés

L’avancement du projet

Un livret expliquant clé par clé comment le projet de Lastic a été élaboré pour s’adapter au mieux au contexte du territoire est disponible en téléchargement :

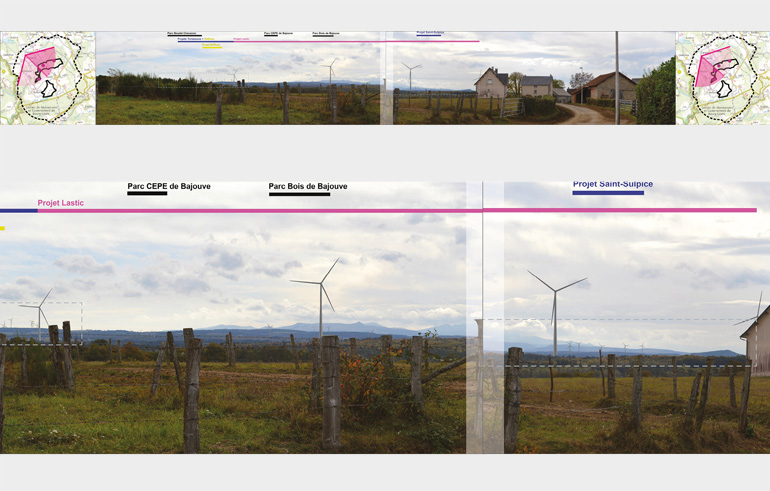

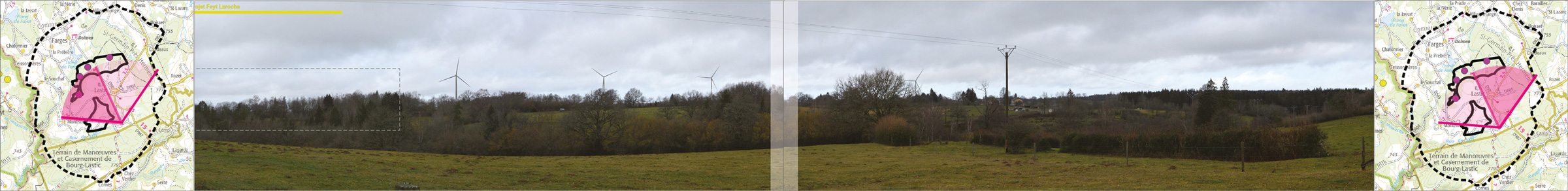

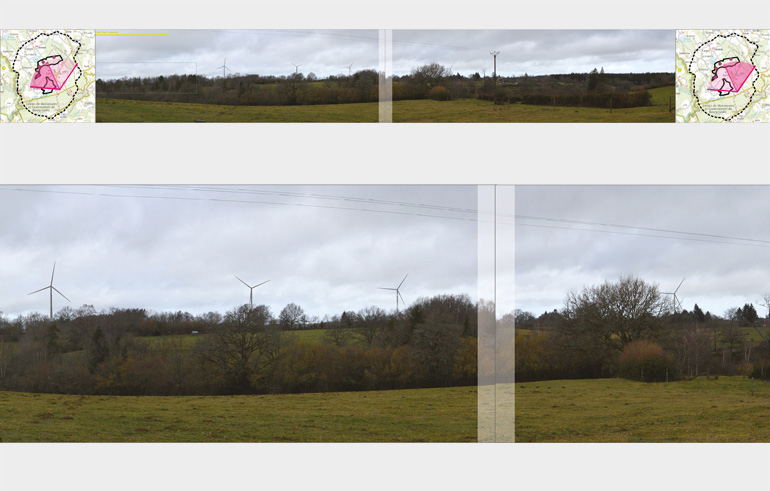

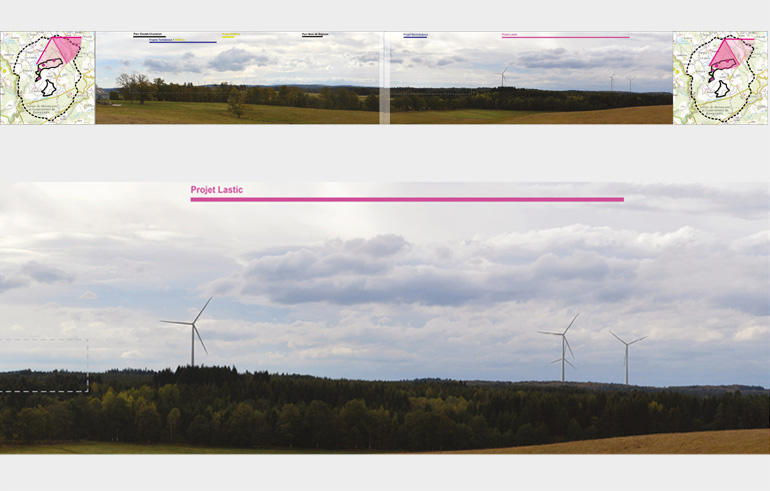

Photomontages

Calendrier

2016

Identification de la zone d‘étude et contacts avec les élus et les propriétaires fonciers :

Février : Etudes cartographiques de préfaisabilité

Mars : Premiers échanges avec la mairie de Lastic, consultations des administrations

Avril : Premiers contacts avec les propriétaires de Lastic

Septembre : Présentation au conseil municipal de Lastic, délibération favorable et autorisation d’utilisation des chemins communaux

2017

Signature des accords fonciers, installation du mât de mesure du vent et réalisation des études de faisabilité :

Janvier : Démarrage de l’étude écologique

Mars : Bulletin d’information sur le lancement des études de faisabilité

Septembre : Installation du mât de mesure de vent

Novembre : Bulletin d’information sur la réalisation des études de faisabilité

2018

Études de faisabilité et concertation avec les acteurs locaux :

Avril-mai : Démarrage de l’étude acoustique

Juillet : Permanence publique d’information

Octobre : Démarrage de l’étude paysagère

2019

Finalisation de la signature des accords fonciers et de l’étude d’impact sur l’environnement.

Novembre : Réflexion sur les variantes d’implantations et dimensionnement du projet ; Distribution d’un bulletin d’information à la population de Lastic

2020

Juin : Dépôt de la demande d‘autorisation environnementale en Préfecture du Puy-de-Dôme.

Juillet : Distribution d’un bulletin d’information à la population de Lastic

Aout : Demande de compléments

2021

Apports de compléments au dossier de demande d‘autorisation environnementale

2022

Mai : livret Projet éolien de Lastic - Des clefs pour comprendre son développement

Août : Distribution d’un bulletin d’information à la population de Lastic.

Septembre - octobre : Enquête publique

Etapes à venir

CDNPS

Décision préfectorale

Contact

Alexander Fredj
Responsable de projets éoliens

alexander.fredj(at)aboenergy.com
