Projet d’extension du parc éolien de Saint-Nicolas-des-Biefs

Actualités Caractéristiques du projet Calendrier Contact

Au travers de cette page, nous avons souhaité vous présenter notre démarche relative au projet d’extension du parc éolien de Saint-Nicolas-des-Biefs dans le département de l’Allier. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.

Développement
Processus d’autorisation
Statut actuel
Construction
Exploitation

Actualités



Enquête publique

Suite à l’examen de la recevabilité du dossier de demande d’autorisation environnementale par les services de l’Etat, une enquête publique a eu lieu du mardi 14 septembre au jeudi 14 octobre 2021 inclus. Après avoir pris connaissance des contributions, le commissaire enquêteur a rendu un avis favorable au projet.

Autorisation préfectorale

Suite aux avis favorables des services instructeurs et de la commission d’enquête, le préfet de l’Allier a délivré l’autorisation pour la construction des 3 éoliennes de l’extension du parc éolien de Saint-Nicolas-des-Biefs, le 17 février 2022.



Caractéristiques du projet

Localisation

Localisation

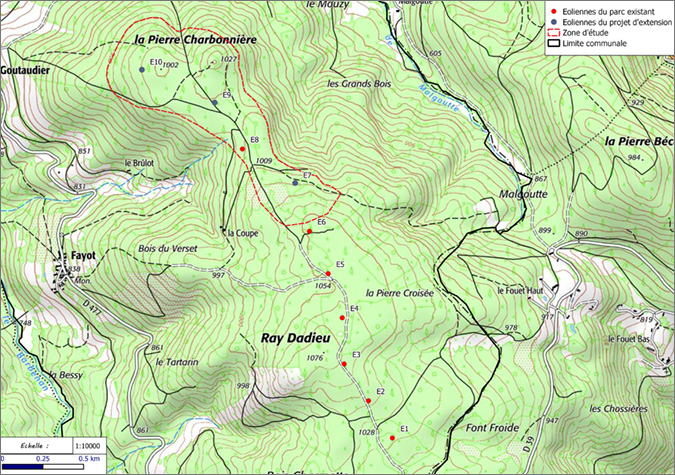

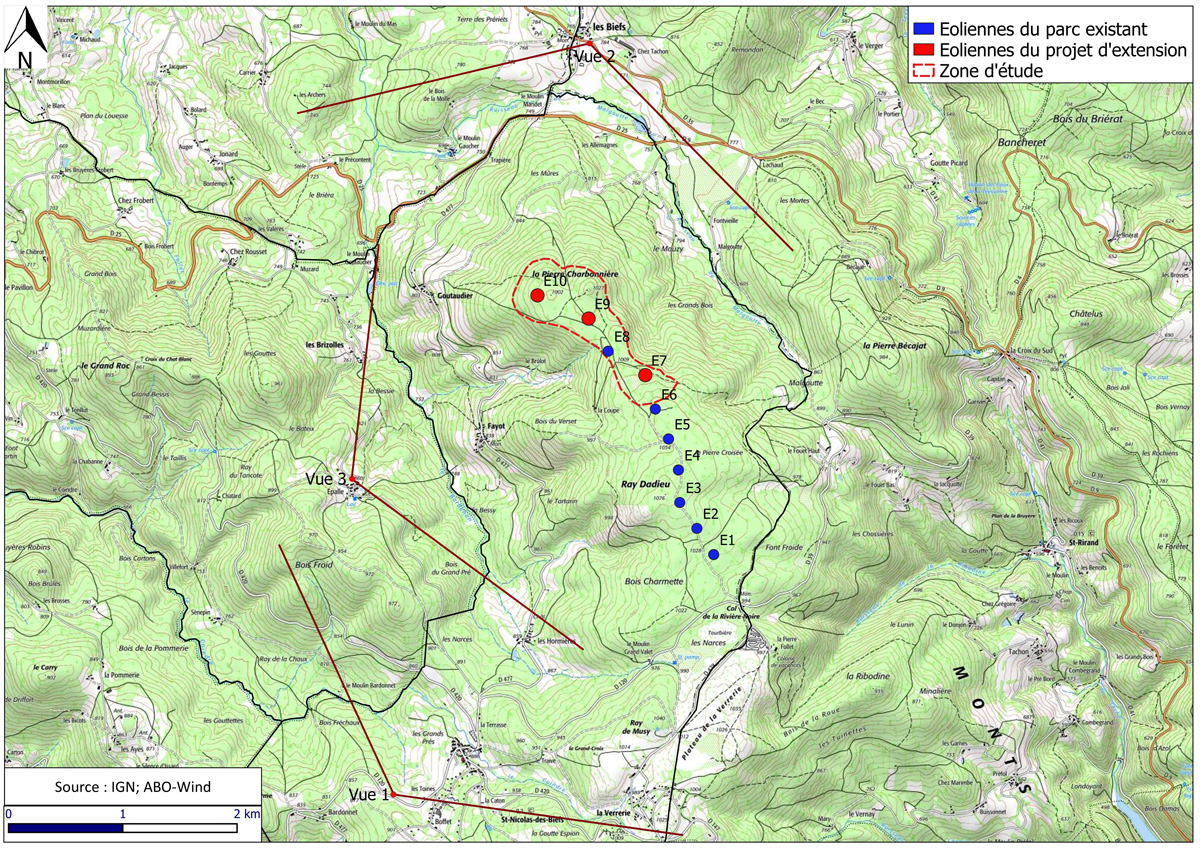

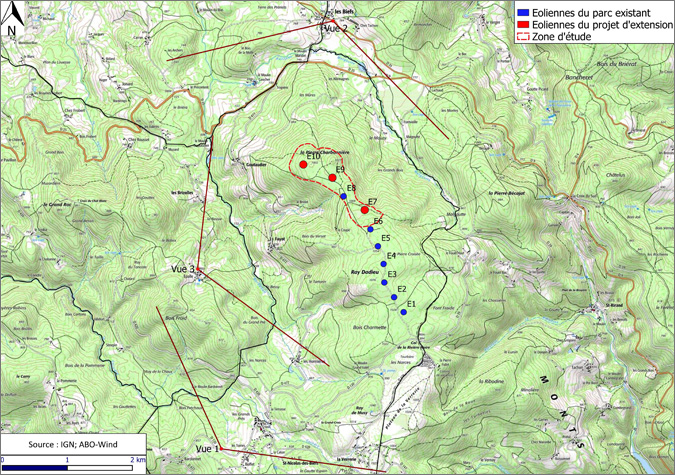

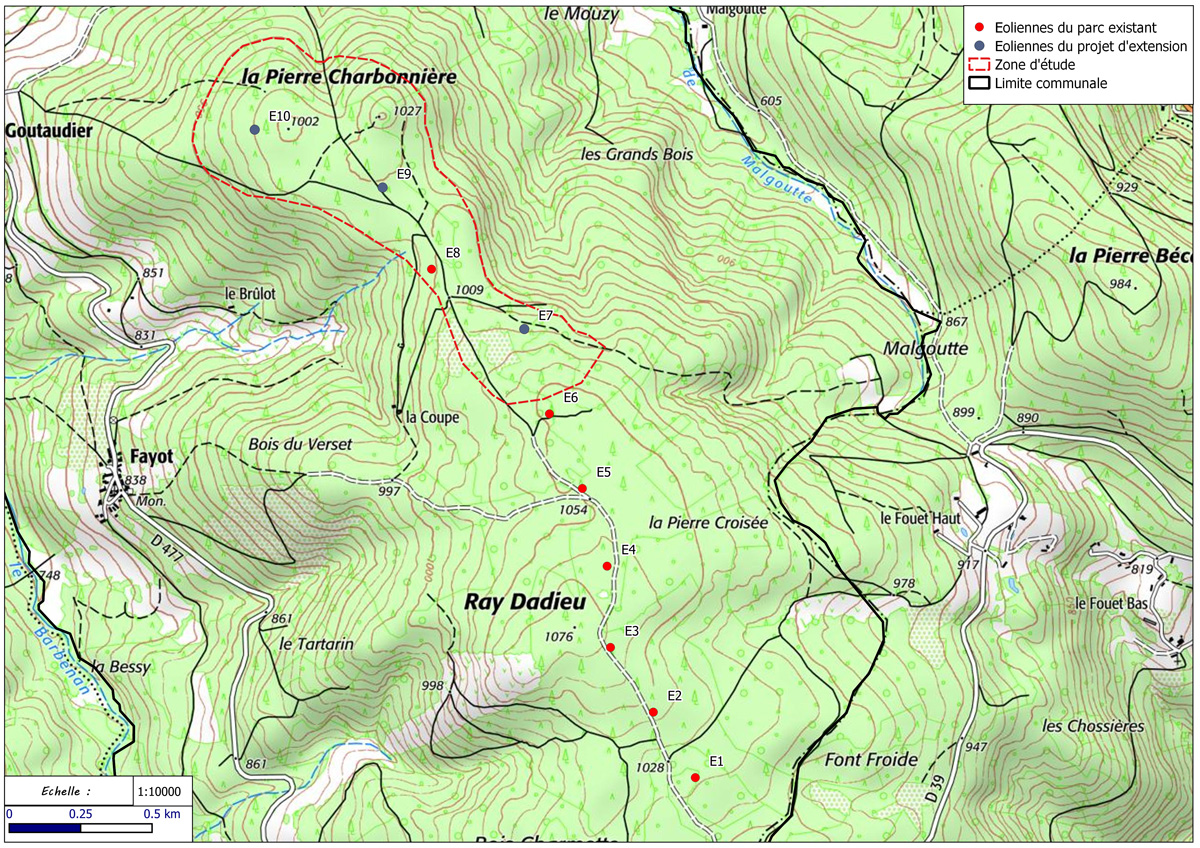

Les éoliennes sont situées sur un secteur forestier, où les sensibilités écologiques identifiées lors de l’état initial sont les plus faibles. L’accès aux éoliennes s’effectue du sud, depuis le chemin d’accès du parc éolien de Saint-Nicolas-des-Biefs actuel. L’éolienne E7 sera située entre les éoliennes E6 et E8 du parc actuel et les deux autres seront implantées en continuité avec ce-dernier.

Chiffres-clés

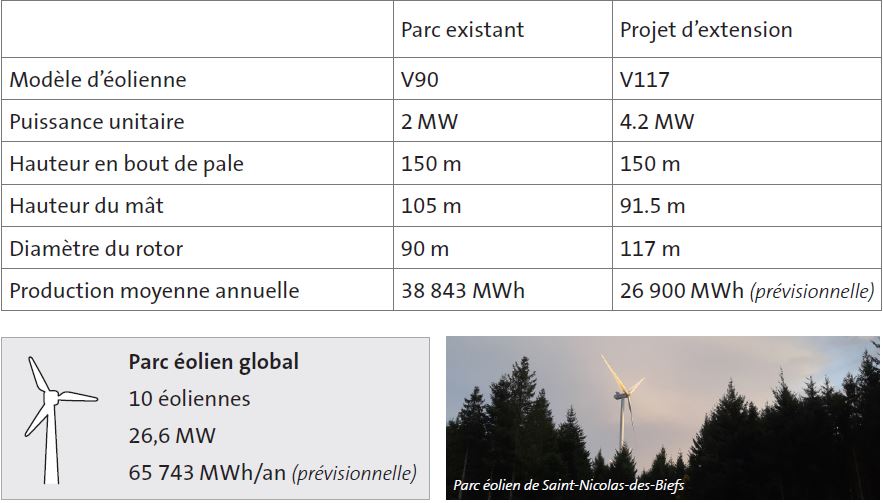

Le projet retenu se compose de 3 éoliennes de type Vestas V117 d’une hauteur de 150m en bout de pale (moyeu à 91,5m) et d’une puissance unitaire de 4,2MW. Le choix définitif d’implantation du projet d’extension et du modèle d’éolienne est issu d’une analyse multicritère : prise en compte des contraintes environnementales, réglementaires (éloignement aux habita­tions, aviation civile…), paysagères, techniques (pentes, espacement inter-éolienne…) et économiques.

Ces 3 nouvelles éoliennes font la même taille en bout de pale que les 7 éoliennes du parc existant. Pourtant, elles sont 2,1 fois plus puissantes et permettront de produire à elles-seules près de 70% de l’énergie produite actuellement par les 7 éoliennes du parc.

Photomontages

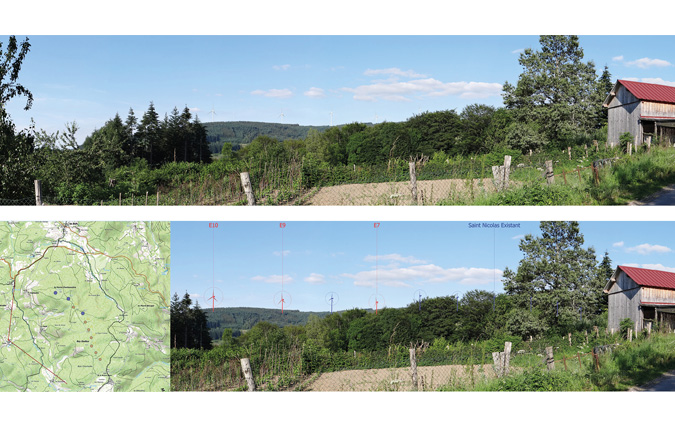

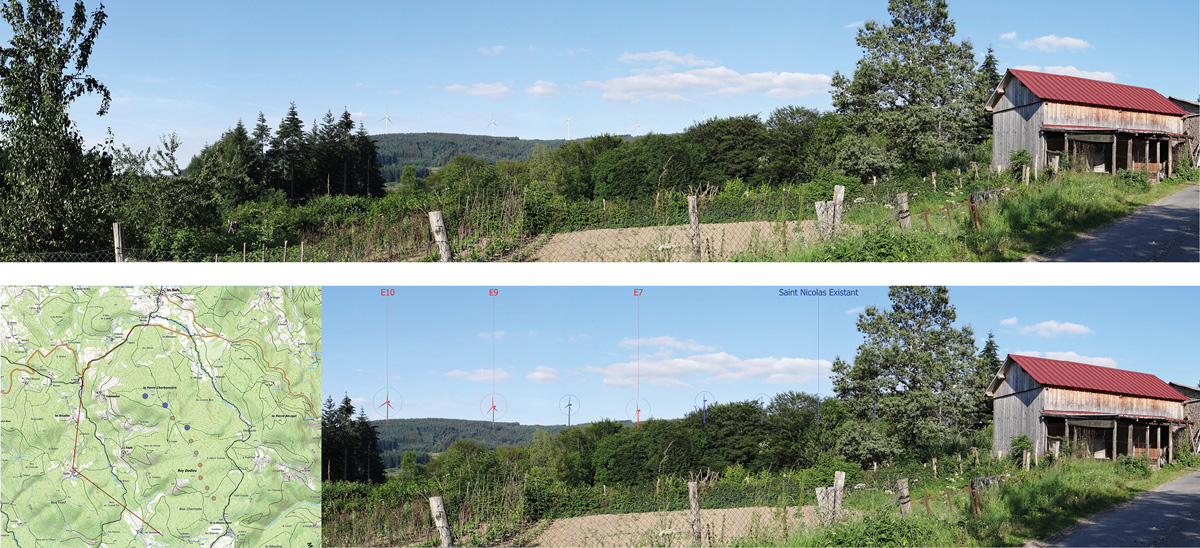

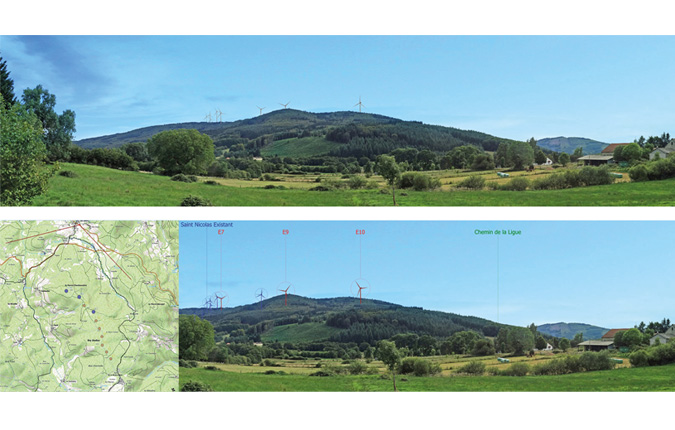

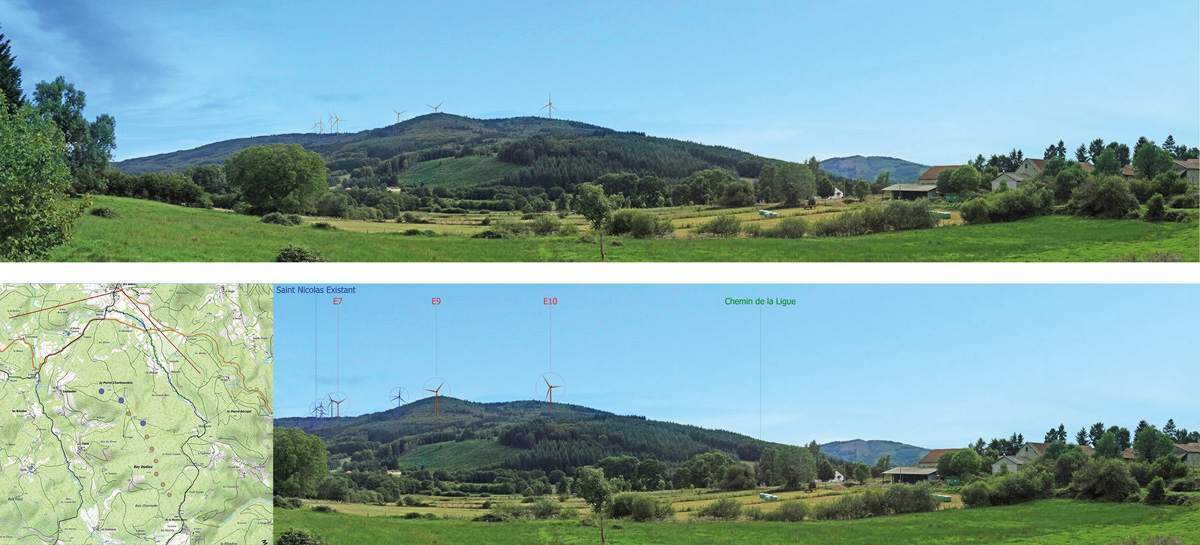

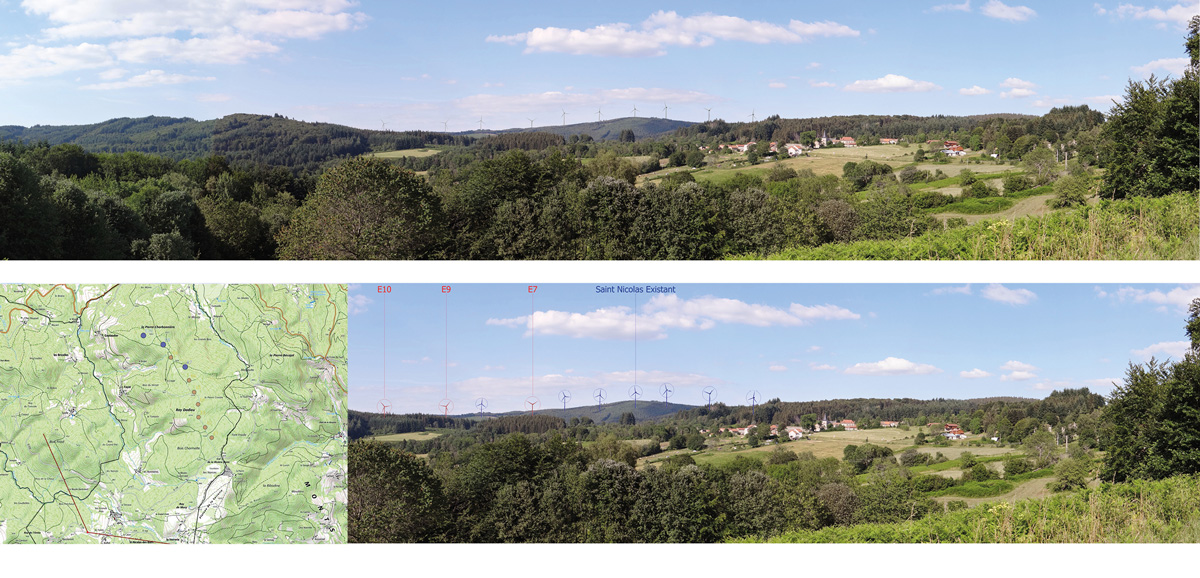

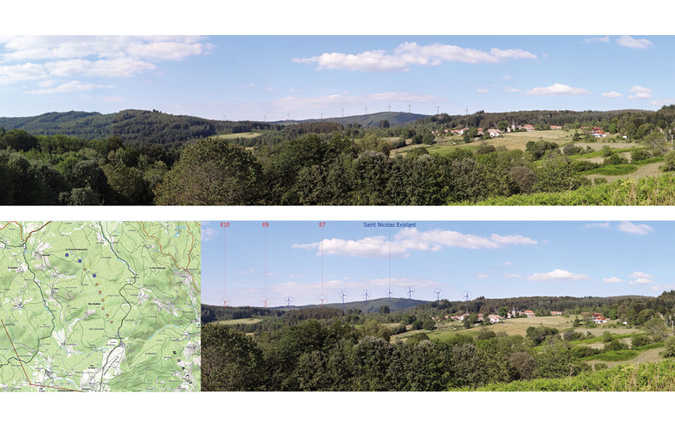

Des photomontages ont été réalisés afin de qualifier les enjeux depuis l’ensemble des lieux identifiés préalablement.



Calendrier

Historique

Portée par une dynamique locale forte, la commune de Saint-Nicolas-des-Biefs a accompagné avec enthousiasme le développement d’un parc éolien sur son territoire. Des premiers contacts avec les élus et les acteurs locaux en 2006 à la mise en service du parc éolien en janvier 2015, ABO Energy a soutenu le développement de ce projet éolien et assure désormais sa gestion administrative et son exploitation.

Depuis 2017 et en accord avec la mairie de Saint-Nicolas-des-Biefs, une analyse de possibilité d’extension du parc éolien a été réalisée sur la zone de Pierre Charbonnière. Plusieurs études ont été menées sur le site et ses alentours dès juillet 2017 (environnementales, acoustiques, paysagères et du gisement éolien). Les informations relatives à ces études et leurs résultats vous sont présentés dans les bulletins d'information.

Nous sommes conscients que l’implantation d’éoliennes peut générer de nombreuses questions, voire des inquiétudes parfois. Nous avons à cœur d’apporter les réponses les plus précises aux questions qui nous sont adressées et nous tenons à poursuivre ce dialogue ouvert. En ce sens, cette page internet a été conçue comme un outil d’information sur les dernières avancées du projet, tout en vous permettant de nous contacter à tout moment.



Etapes du projet

Voici un aperçu des différentes étapes du projet :

20 janvier 2015

Mise en service du parc éolien de Saint-Nicolas-des-Biefs (7 éoliennes)

2017
  • Réflexion avec la mairie sur un projet d’extension
  • Lancement des études sur:
    - Environnement
    - Paysage
    - Acoustique
  • Premier contact avec les propriétaires
Début 2018
  • Lancement des études de vent
  • Installation du Lidar (Janvier) et du mât de mesure (Juillet)
Fin 2018
  • Finalisation des études
  • Recommandations d’implantation et de gabarit
Printemps - été 2019
  • Définition de l’implantation finale et du modèle d’éolienne
  • Validation du projet par la mairie de Saint-Nicolas-des-Biefs
  • Distribution d'un bulletin d'information aux habitants de de Saint-Nicolas-des-Biefs et aux mairies des communes des 6 km
Automne 2019
  • Permanence publique à Saint-Nicolas-des-Biefs le 19 septembre 2019
  • Page internet en ligne
  • Dépôt du dossier de demande d’autorisation environnementale (DAE)
2020
  • Demande de compléments de la part de la Direction régionale de l'Environnement, de l'Aménagement et du Logement (DREAL)

  •  Analyse technique d’une contrainte aéronautique et discussion avec la Direction générale de l'Aviation civile (DGAC)
2021
  • Dépôt des compléments du dossier de DAE à la DREAL
  • Distribution d'un bulletin d'information aux habitants de de Saint-Nicolas-des-Biefs et aux mairies des communes des 6 km
  • 14 Septembre – 14 Octobre : Enquête publique
2022

17 février : Autorisation préfectorale

2023 - 2024

Construction du parc éolien

2025

Mise en service du parc éolien et exploitation

Contact

Léo Manciati

leo.manciati(at)aboenergy.com

Thèmes liés

Auvergne-Rhône-Alpes
