Cette page internet a pour objectif de vous expliquer notre démarche de développement du projet de parc éolien sur la commune de Bransat. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.
Ce projet s’inscrit dans un secteur propice à l’énergie éolienne. Il est porté par une volonté locale de soutenir le développement durable et les énergies renouvelables.
Un premier projet, de 33.6 MW soit un productible moyen de 83 GWh/an, sur les communes de Bransat et de Laféline avait été étudié entre 2017 et 2020 mais n’a pas abouti.
Nous avons réalisé une démarche de modification du projet afin de mieux répondre aux attentes du territoire et de l’administration.
Le dossier de demande d’autorisation environnementale pour le nouveau projet éolien de Bransat est en cours d’instruction par les services de l’état depuis décembre 2022 et sa recevabilité a été confirmée en février 2024.
Dans ce cadre, une enquête publique a eu lieu du lundi 3 juin au vendredi 5 juillet 2024. La commission d'enquête a émis un avis favorable à la demande d'autorisation environnementale en vue de l’implantation d’une parc éolien sur la commune de Bransat. Le rapport, les conclusions motivées et l’avis de la commission d'enquête en date du 5 août 2024 sont consultables pendant 1 an sur la page internet suivante : https://www.allier.gouv.fr/Publications/Enquetes-et-consultations-publiques/Consultations-publiques-achevees/Eoliennes/Eoliennes
Bulletins d'information
Zooms ABO Energy
ABO Energy souhaite que les riverains du futur parc éolien puissent disposer de tous les éléments nécessaires à la compréhension des enjeux et spécificités de ce projet. Notre volonté est d’informer de manière complète et factuelle sur un ensemble de thèmes ayant trait au développement d’un projet éolien, et aux divers enjeux soulevés à l’échelle du territoire.
C’est l’objet de ces Zooms thématiques :
Permanences publiques d'information
Dans le cadre de notre démarche de modification du projet éolien sur la commune de Bransat, nous avons réceptionné les résultats concernant la mise à jour des études de faisabilité pour l’élaboration d’une nouvelle demande d’autorisation environnementale. Nous avons présenté ces avancées lors de permanences publiques d’information les 4 et 5 octobre 2022.
Nous avons pu rencontrer les habitants et répondre à leurs interrogations. Outre la présentation des études et résultats relatifs au projet, ces permanences d’information furent marquées par la présence de deux intervenants externes à ABO Energy et une exposition de photomontages.
Spécialisée dans le développement des énergies renouvelables et de l’efficacité énergétique avec pour objet social de contribuer à l’avènement d’une société sobre et efficace, reposant sur les énergies renouvelables tout en défendant les valeurs d’équité et d’intérêt général, l’association HESPUL cumule trente ans d’expérience dans le solaire photovoltaïque.
Plus d’informations sur : https://www.hespul.org/fr/
Marc Jedliczka, son directeur et co-fondateur, par ailleurs porte-parole de l’association négaWatt, était présent lors des créneaux de permanences du mardi 4 octobre. Les participants ont pu aborder avec lui :
Il a pu également partager son expérience en tant que riverain du parc éolien de Valsonne à côté de Tarare (69), mis en service en janvier 2021.
Auddicé Environnement est un bureau d’études spécialisé dans les domaines de l’urbanisme, de l’environnement, de la biodiversité, de l’aménagement et de la transition énergétique. Ses équipes sont composées notamment d’écologues, d’environnementalistes, de géographes et de cartographes géomaticiens.
Plus d’informations sur : https://auddice.com/
En charge des études Faune, Flore et Milieux naturels pour le projet éolien de Bransat depuis 2017, ces experts indépendants disposent d’une connaissance approfondie du site d’étude.
Le chargé d’études était présent lors des créneaux de permanences du mercredi 5 octobre. Les participants ont pu aborder avec lui :
Choix du site
Les communes de Bransat et Laféline ont été identifiées comme zone favorable à l’éolien lors de l’élaboration du SRCAE Auvergne. Bien que ce document ait été annulé en 2016, il n’en reste pas moins un site présentant les avantages et qualités adéquates pour le développement d’un projet :
L’instruction du 26 mai 2021 demande aux Préfets de Région d’élaborer, après concertation avec les collectivités territoriales, une cartographie des zones favorables au développement éolien, afin de sécuriser l’atteinte des objectifs de la Programmation Pluriannuelle de l’Energie (PPE) tout en assurant une prise en compte équilibrée des autres enjeux (en particulier ceux liés à la biodiversité, au patrimoine paysager ou encore aux activités humaines).
Ce travail de cartographie réalisé par la DREAL à l’échelle de la région Auvergne-Rhône-Alpes a été précisé à l’échelle des départements. Concernant le département de l’Allier, selon ce travail, 88% du territoire est couverts par des enjeux rédhibitoires et 3.8% est sans enjeu identifié. Début 2022, dans l’Allier, 47.2 MW d’éolien sont installés et 58 MW autorisés.
Sur la commune de Bransat, il y a bien deux zones identifiées comme « de moindre enjeu(x) » au nord et au sud de la route départementale n°1 et correspondant à la zone d’étude du projet : https://www.auvergne-rhone-alpes.developpement-durable.gouv.fr/IMG/pdf/202112prescartoeolien03v4.pdf
Par ailleurs, dans son diagnostic, le Plan Climat Air Energie Territorial (PCAET) de la Communauté de Communes St-Pourçain Sioule Limagne, voté le 10/12/2020, identifie aussi la zone de Bransat et Laféline comme favorable à l’implantation d’éoliennes. L’ensemble des pièces de PCAET sont téléchargeables sur ce lien : https://comcom-ccspsl.fr/Avis-de-consultation-publique-Plan-Climat-Air-Energie-Territorial-PCAET.html
L’intervention d’ABO Energy dans la démarche de conception du projet résulte d’un processus de mise en concurrence de quatre entreprises. ABO Energy a été sélectionnée en 2016 par le conseil municipal de Bransat. Le choix s’est fait en deux temps, sur dossier puis par audition en conseil municipal.
L'implantation finale
Après suppression des éoliennes n°3 et 4 du projet initial et la baisse de la hauteur du mat, le nouveau projet pourrait produire environ 46 GWh/an. Voici le positionnement des quatre éoliennes restantes au sein de la zone d’étude (entourée en rouge) :
Chiffres-clés
Le projet final :
Le projet initial :
La réflexion sur un projet éolien est un processus long, complexe et prenant en compte de nombreux facteurs. Avant d’aboutir à l’implantation finale et au choix du modèle d’éolienne, le projet doit passer par plusieurs étapes.
Les projets éoliens terrestres sont soumis à autorisation environnementale. Le dossier de demande d’autorisation comprend une étude d’impact qui constitue l’élément le plus important. Les trois grands volets sont les suivants :
Les études correspondantes sont confiées à des bureaux d’études indépendants, spécialisés et reconnus chacun dans leur domaine d’intervention. Elles se déroulent en trois temps :
La démarche ERC consiste à trouver le meilleur compromis pour un projet performant qui s’adapte aux différents enjeux identifiés sur un territoire. A travers cette démarche itérative, l’étude d’impacts explique comment les préoccupations environnementales, acoustiques et paysagères ont fait évoluer le projet jusqu’au scénario final d’implantation.
Retrouvez les spécificités du projet final sur le bulletin d’information de janvier 2023 (pdf)
Les enjeux identifiés sur la zone d’étude concernent l’avifaune (oiseaux migrateurs), les chiroptères (chauves-souris) et les haies bocagères. Les oiseaux migrateurs et les chauves-souris pourront être dérangés pendant les périodes de chantier et d’exploitation du parc éolien. Les haies rendent, quant à elles, des services écologiques (habitat, nourriture, …) à de nombreuses espèces.
Pour le 1er projet, des mesures avaient été prévues en conséquence :
Dans le nouveau projet, les éoliennes 3 et 4 sont supprimées afin d’éviter des zones humides, la suppression de haies et le risque de collision avec les oiseaux migrateurs. Des mesures complémentaires ont été définies, comme un suivi d'activité du Hibou Grand-Duc ainsi qu'un bridage des éoliennes pour l'avifaune migratrice ciblant la période de forte activité des Milans Royaux.

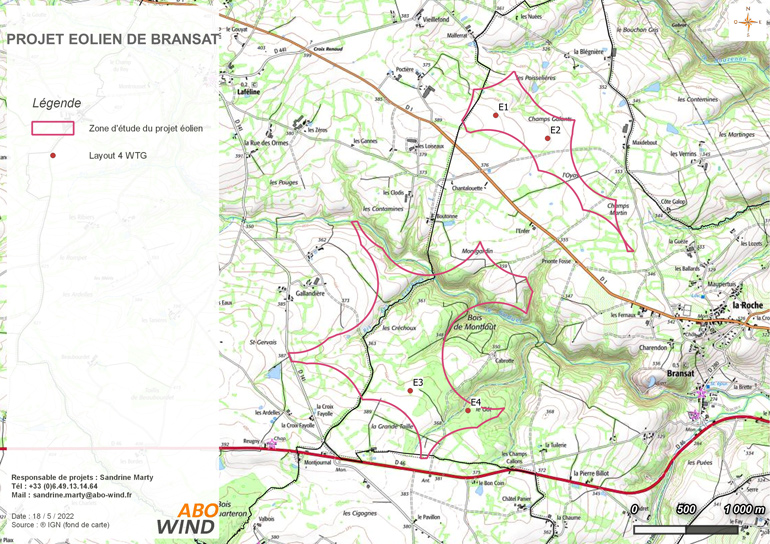

Le projet éolien de Bransat se compose désormais de quatre éoliennes organisées en deux lignes : une première ligne de deux éoliennes se situant au nord de la commune de Bransat au lieu-dit Champs Galants, et une seconde de deux éoliennes, au nord de la route de Montmarault (D46).
Les deux postes de livraison électrique seront habillés d’un bardage en bois de manière à ce qu’ils s’intègrent au mieux au contexte bocager du site.
Les photomontages et les cartes d’aire d’influence visuelle ont été modifiés avec la nouvelle implantation, le nouveau gabarit d’éolienne et la nouvelle méthodologie. Le contexte éolien alentours a aussi été mis à jour. Pour une même implantation, différents gabarits d’éoliennes ont été comparés.
Un panneau d’information sera installé aux abords de l’éolienne E2 pour présenter le parc éolien et son rapport au paysage et à la biodiversité et plus globalement les énergies renouvelables.
Par ailleurs, les riverains proches pourront bénéficier de la plantation d'arbres ou haies pouvant leur réduire la visibilité sur le parc éolien.
L’étude acoustique consiste à mesurer le bruit résiduel (bruit actuel) dans l’environnement du projet et caractériser l’impact acoustique d’un parc éolien dans la zone d’étude. Ici, les contributions sonores des parcs et projets voisins ont été prises en compte.
La réglementation en vigueur à laquelle est soumis le bruit généré par les éoliennes repose sur la notion d’émergence (différence de bruit entre « éoliennes en fonctionnement » et « éoliennes à l’arrêt »). L’émergence admissible est de 3 dB(A) la nuit et 5 dB(A) le jour. Le fonctionnement des éoliennes respectera cette réglementation, grâce notamment à la définition d’un plan de bridages acoustiques.
Les calculs de l’étude acoustique ont été refaits avec la nouvelle implantation et le contexte éolien alentours actuel. Pour une même implantation, différents gabarits d’éoliennes ont été comparés.
Le choix des variantes tient compte des retours reçus lors de l’instruction du premier projet proposé sur cette même zone d’implantation, et dont le dossier a été déposé en 2018. Ces retours mettent l’accent sur les thématiques de la biodiversité et du paysage, notamment concernant le choix du gabarit d’éolienne, ainsi qu’un meilleur évitement des enjeux de concernant la migration des oiseaux.
Dans le cadre de l’étude d’impact sur l’environnement, 5 variantes ont été comparées sur les différentes thématiques (écologie, paysage, acoustique, production…). L'objectif est de trouver le meilleur compromis pour un projet performant qui s'adapte aux différents enjeux sur le territoire.
Retrouvez le choix de l’implantation et du gabarit d’éoliennes sur le bulletin d’information de janvier 2023 (pdf)
Photomontages et ZIV

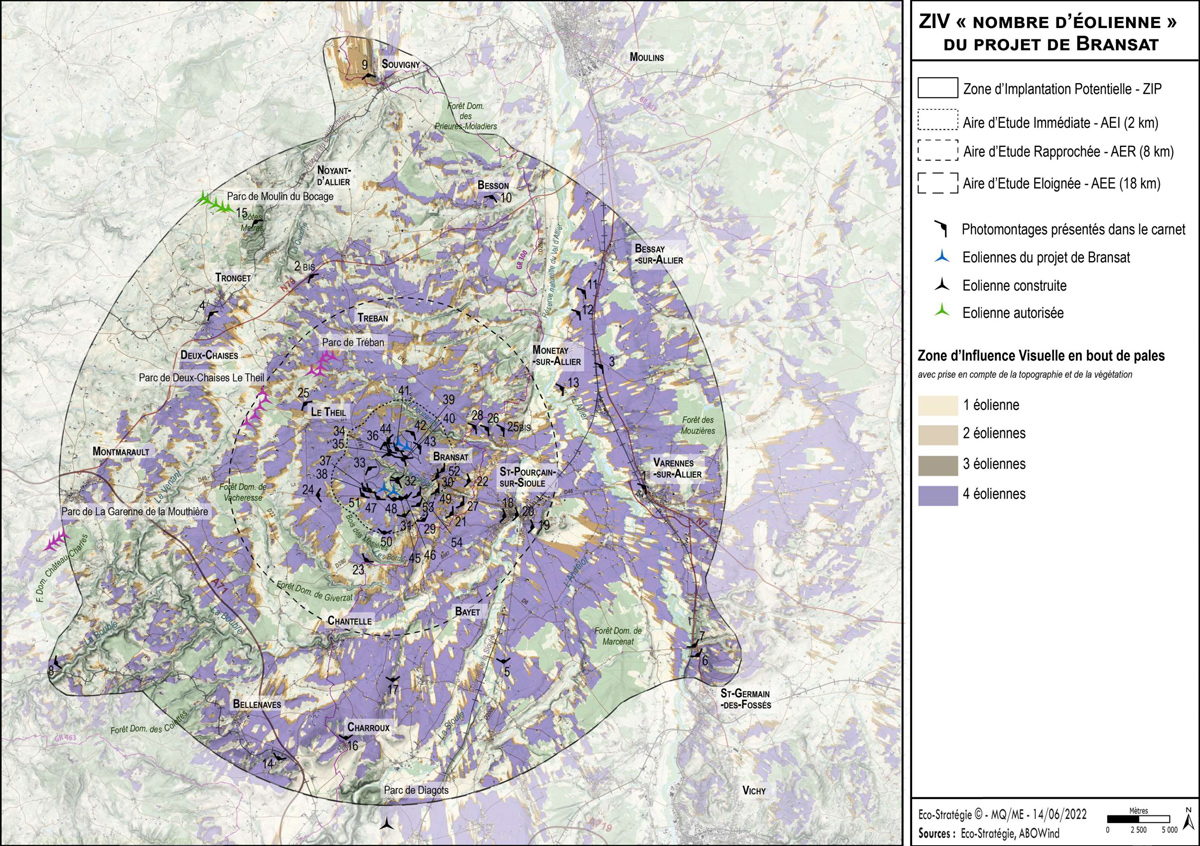

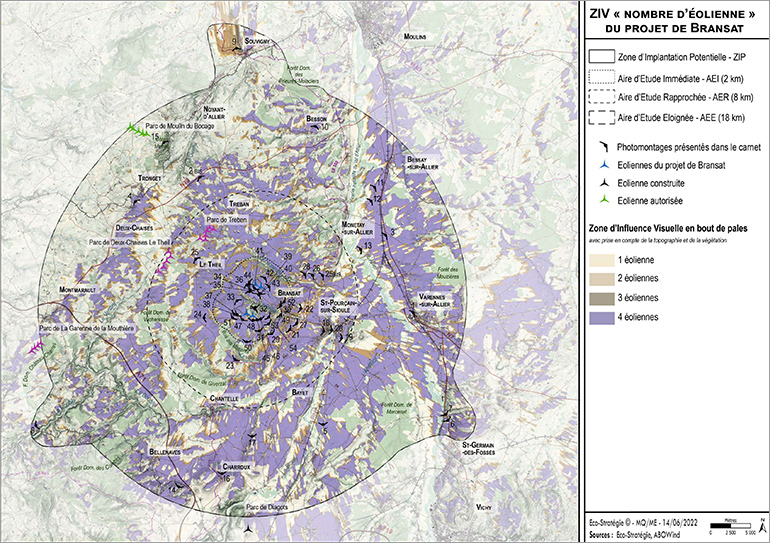

La carte de Zone d’Influence Visuelle (ZIV) permet de qualifier et de hiérarchiser les visibilités sur le projet éolien selon les parties visibles des éoliennes et le nombre d’éolienne visible. Cette carte précise aussi la localisation de l’ensemble des photomontages qui sont présentés dans le volet paysager de l’étude d’impact.
Les zones d’influence visuelle sont réalisées sous le logiciel WindPro selon les caractéristiques du projet (implantation, modèle d’éolienne, hauteur). Les massifs forestiers ont été pris en compte. Néanmoins, les données du logiciel ne permettent pas de prendre en compte les composantes détaillées du paysage bloquant les vues : talus, haies, bosquets... Aussi, les zones de visibilité sur le projet sont en réalité largement réduites. Rappelons aussi que sur toute la zone d’influence visuelle du projet toutes les éoliennes ne sont pas visibles entièrement, parfois seul un bout de pale est perçu.

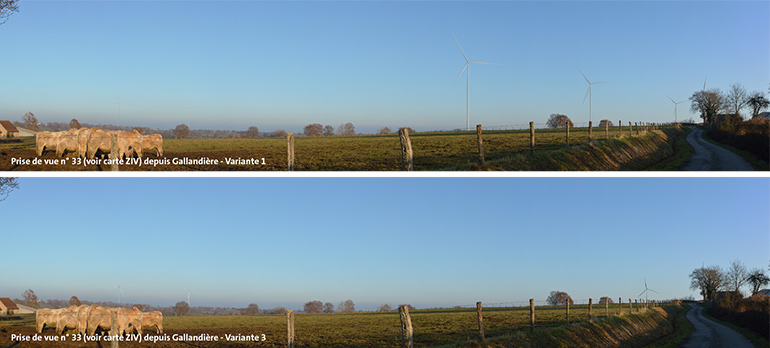

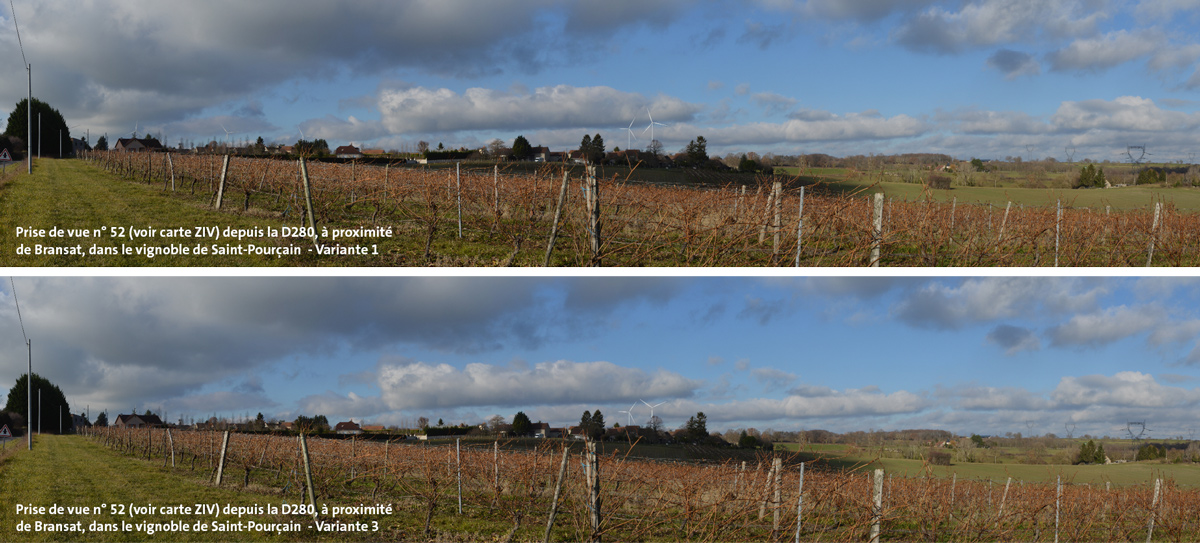

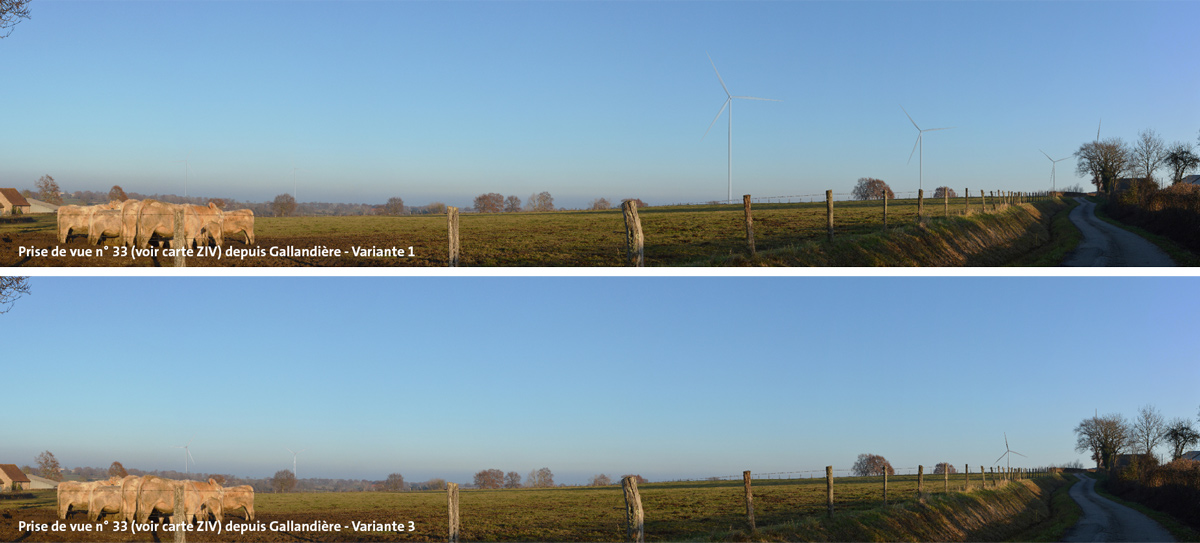

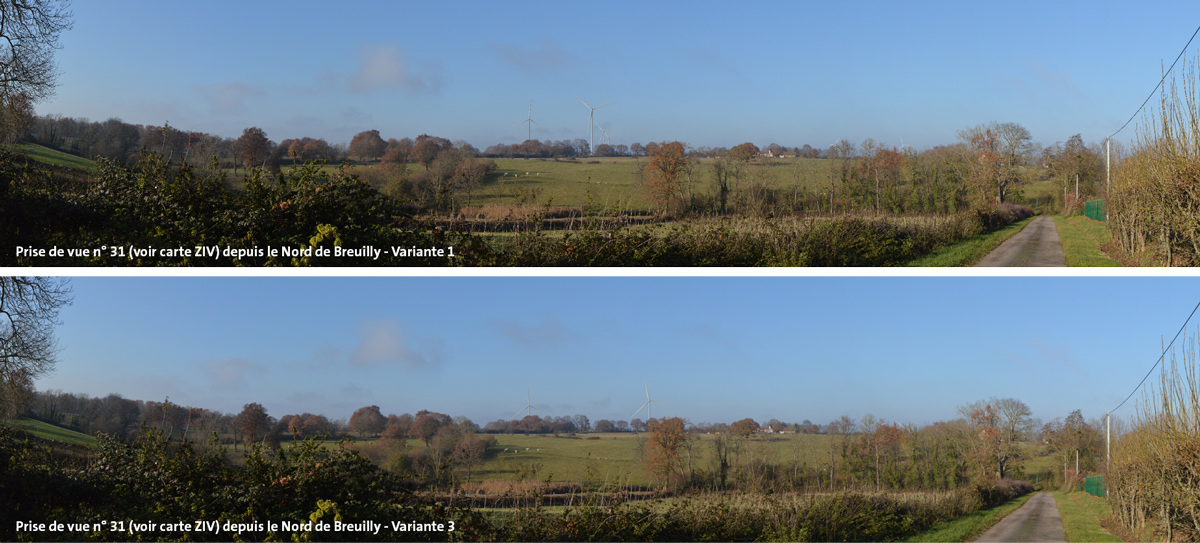

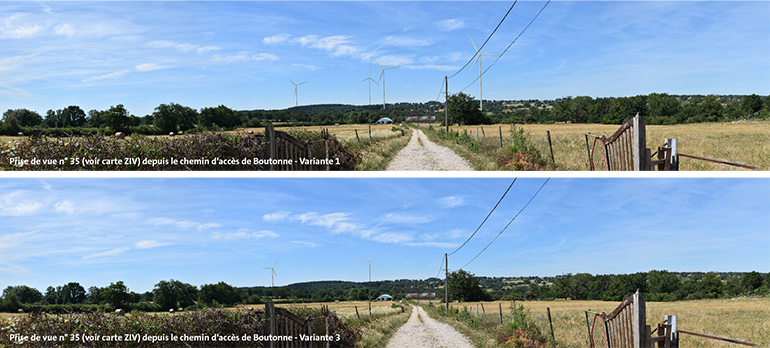

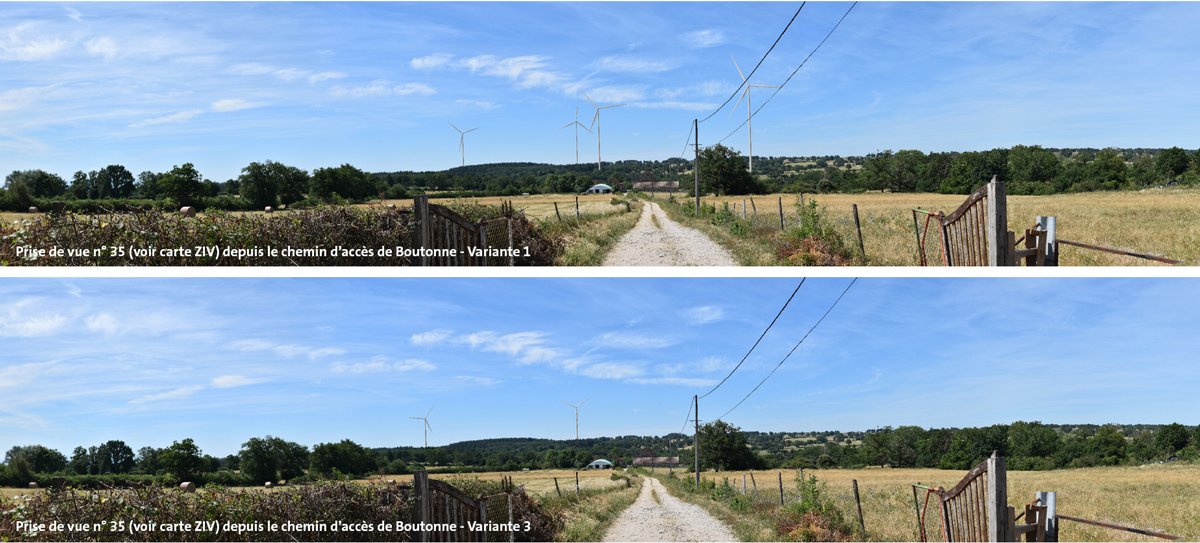

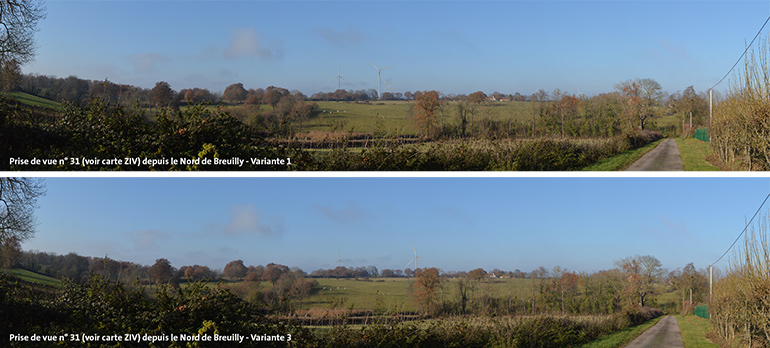

La série de photomontages présentée ci-dessous permet de comparer visuellement le projet initial (variante 1) et le nouveau projet (variante 3) à partir de 4 points de vue différents :
Février : Premiers échanges avec les élus de Bransat et de Laféline.
Mai : Présentation des possibilités de développement de projet au conseil municipal de Bransat.
Poursuite des échanges avec les élus locaux et les propriétaires fonciers.
Janvier : Lancement des premières études de faisabilité du projet :
Mai : Lancement de l’étude acoustique avec notamment l’installation de sonomètres chez l’ensemble des riverains de la zone d’étude du projet.
Aout : Lancement de l’étude paysagère.
Septembre : Bulletin d’information N°2 envoyé à l’ensemble des habitants des communes présentes dans un rayon de 6 km autour du projet ainsi qu’à l’ensemble des élus locaux de la communauté de communes Saint-Pourçain, Sioule, Limagne.
Octobre : Organisation d’une réunion publique d’information à la salle socioculturelle de Bransat. Les experts des bureaux d’études en charge des études de faisabilité ont profité de cet évènement pour venir présenter leur méthodologie ainsi que le cadre réglementaire propre à chacune de leurs thématiques. Enfin des élus locaux et associatifs sont également venus présenter la réalisation de projets éoliens sur leur territoire.
Février : Mise en place d’une page internet dédiée au projet et à son actualité ainsi que des cahiers de liaison en mairies.
Juin : Présentation du projet au services de l’Etat (DREAL Auvergne-Rhône-Alpes).
Août : Visite de la zone d’étude et présentation du projet au Secrétaire Général de la Préfecture de l’Allier, M. Schuffenecker.
Septembre : Présentation du projet retenu au conseil municipal de Cesset et aux élus de Bransat et Laféline.
Octobre : Organisation de permanences publiques en mairie de Bransat.
Présentation du projet retenu à M. Teriitehau, Vice-Président de la CC Saint-Pourçain Sioule Limagne, chargé de l'Environnement, du Développement Durable et des Energies nouvelles.
Décembre : Dépôt du dossier de demande d’autorisation environnementale (DAE) en Préfecture de l’Allier.
Avril : Bulletin d’information N°3 sur le projet envoyé aux habitants de Bransat et de Laféline ainsi qu’aux mairies présentes dans le rayon des 6 km autour du projet.
Février : Recevabilité du dossier prononcée par les services de l’Etat
Décembre : Bulletin d’information N°4 sur le projet envoyé aux habitants de Bransat et de Laféline ainsi qu’aux mairies présentes dans le rayon des 6 km autour du projet.
Décembre 2020-Janvier 2021 : Enquête Publique
Arrêté de refus du projet éolien de Bransat et Laféline
Mai : Lancement de la mise à jour des études
Juin : Bulletin d’information N°1 sur le nouveau projet envoyé aux habitants de Bransat et de Laféline ainsi qu’à l’ensemble des mairies de la Communauté de Communes St-Pourçain Sioule Limagne. Il explique la démarche de modification du projet et la chronologie envisagée.
Octobre : Tenue de permanences publiques d’information en mairie.
Décembre : Dépôt en préfecture du nouveau dossier de demande d’autorisation environnementale.
2025-2026
