Cette page internet a pour objectif de vous expliquer notre démarche de développement du projet d’un parc éolien sur les communes de Prémilhat et Teillet-Argenty.
Bulletins d'information
Localisation
La zone choisie résulte d’une analyse cartographique à l’échelle du département et de la communauté de communes prenant en compte les différentes contraintes techniques, environnementales et paysagères du territoire.
A ce stade, tous les atouts requis pour concevoir un parc éolien de qualité semblent être réunis sur ce secteur :

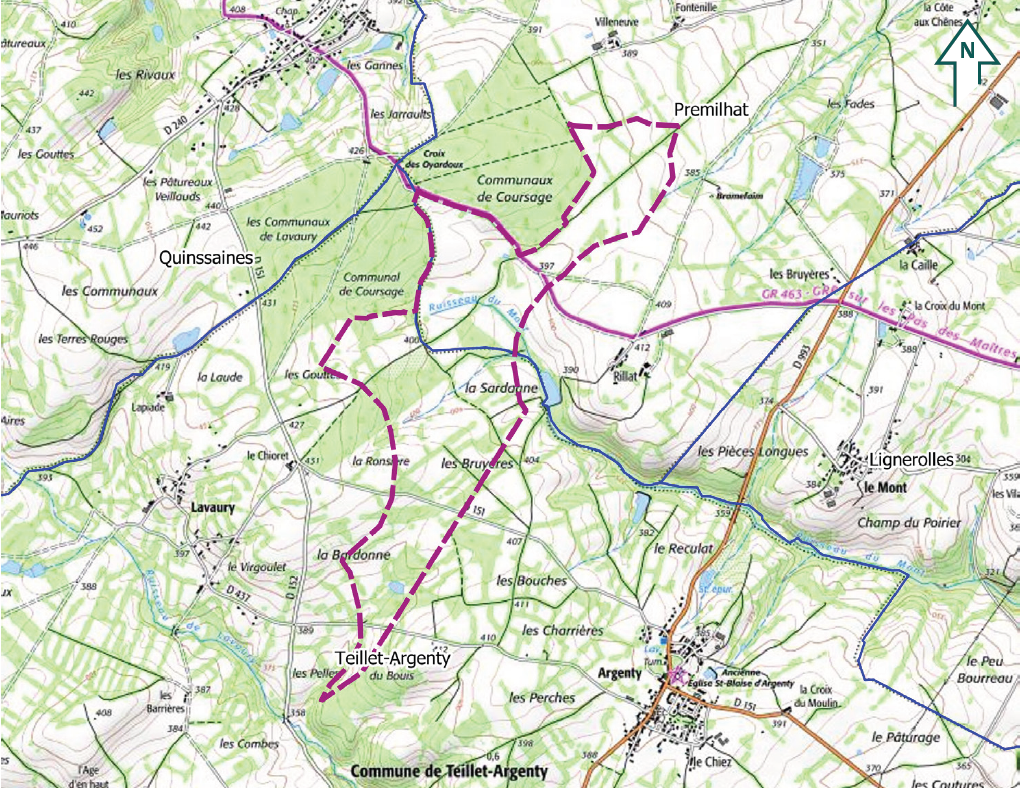

La zone d’étude est délimitée par le trait en pointillés violets sur la carte.
Seuls les résultats des études qui vont être menées seront en mesure de préciser exactement le nombre et l’emplacement des éoliennes au sein de cette zone.
Première prise de contact avec les mairies de Teillet-Argenty et Prémilhat.
Pause du projet en raison de la réflexion autour des énergies renouvelables au niveau de la communauté de communes.
Reprise du projet et rencontre des propriétaires et exploitants.
Février : lancement de l’étude d’état des lieux environnemental du secteur (faune, flore et milieux naturels).
Septembre :
Installation du mât de mesure de vent et mise en place d’un panneau d’information sur site ;
1er Bulletin d’information et mise en ligne d’une page internet dédiée au projet.
2024
Automne : lancement des études paysagères et acoustiques.
2025
1er semestre : Réception des premiers résultats de l’étude faune, flore et milieux naturels et de l’étude paysagère. Réflexion sur les variantes d’implantation possibles prenant en compte les enjeux identifiés.
2ème semestre : Poursuite des études et finalisation de l’étude d’impact. Constitution du dossier de demande d’autorisation environnementale. Dépôt du dossier de demande en préfecture de Dijon.
2026 - 2027
Analyse du dossier par les services de l’état et éventuelle demande de compléments. Enquête Publique durant un mois.
2027 - 2028
Décision préfectorale.
A partir de 2029
Financement, construction, raccordement et mise en service du parc éolien en vue d’une exploitation d’environ 25 ans.
