Cette page a pour volonté de vous présenter notre démarche pour l’installation d’éoliennes sur les communes de Francourt, Volon, Roche-et-Raucourt et Renaucourt. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.
Après plus de trois années de procédure à la Cour administrative d’appel de Nancy, nous avons eu gain de cause et obtenu l’annulation du rejet de notre demande d’autorisation environnementale pour le Projet éolien du Blessonnier, ainsi que la reprise de son instruction par les services de la préfecture de Haute-Saône. Cette décision nous permet d’envisager la tenue cet hiver de la seconde grande étape de l’instruction de notre dossier, l’enquête publique.
Pourquoi ici ?
Le projet éolien du Blessonnier, situé sur les communes de Francourt, Roche-et-Raucourt, Renaucourt et Volon, en Haute-Saône, a été initié en 2014 sous l’impulsion d’ABO Energy et en partenariat avec les élus locaux. Les études de faisabilité se sont déroulées de janvier 2016 à janvier 2018, soit sur une durée totale de deux ans. Elles ont confirmé le potentiel d’accueil de la zone retenue tout en permettant de concevoir le meilleur scénario d’implantation aux regards des sensibilités du territoire.
Ce territoire présente les qualités requises pour étudier la faisabilité d’un projet éolien. Les analyses cartographiques menées par ABO Energy ont démontré l’existence d’une zone potentielle d’étude, à cheval sur les quatre communes, centrée sur le lieu-dit «le Blessonnier».
La présence d’un gisement suffisant en vent, de capacités de raccordement ou encore l’absence de contraintes techniques rédhibitoires (contraintes aéronautiques, réseaux, radars par exemple) sont autant d’atouts du territoire.
Néanmoins, ces avantages à eux seuls ne suffisent pas à valider un projet d’installation d’éoliennes. Pour cela, des études in situ sont nécessaires. Elles ont analysé, entre autre, les effets du projet sur le paysage, la faune, la flore ou encore l’environnement acoustique.

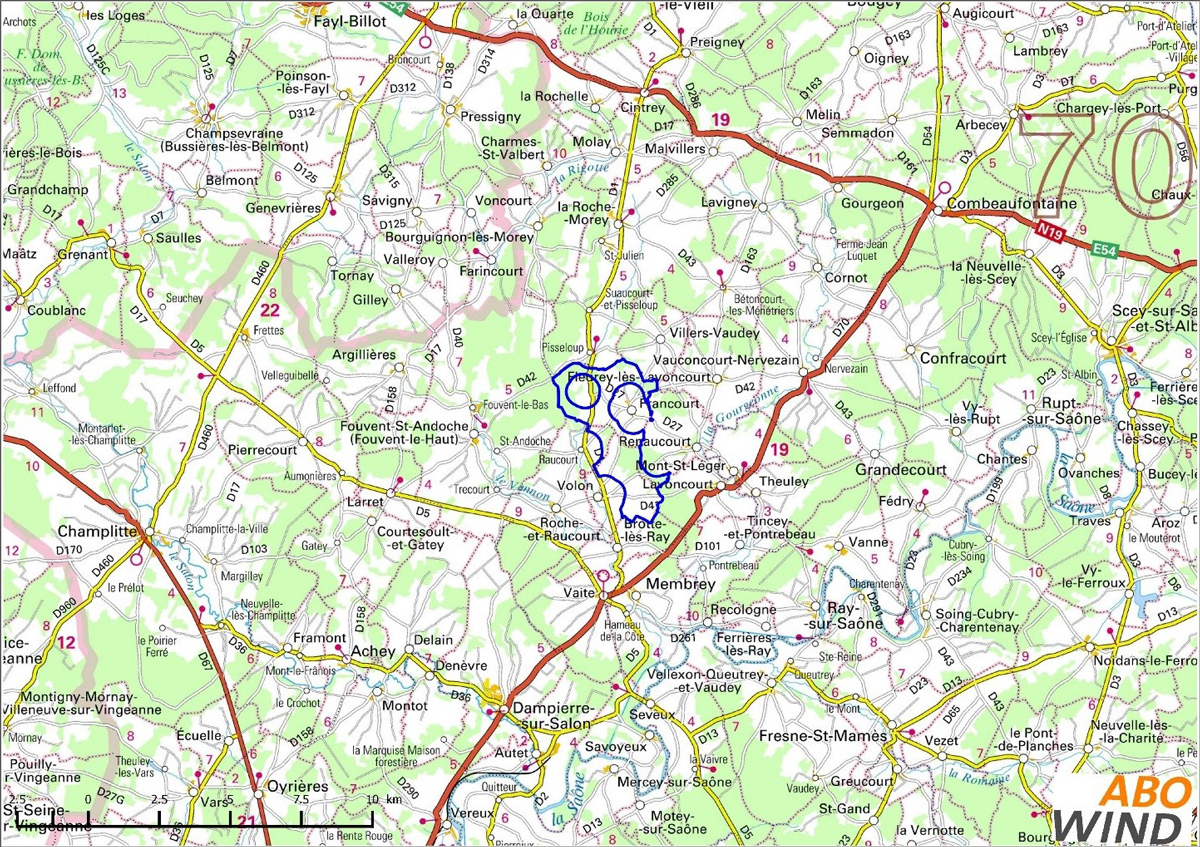

Localisation
La zone d’étude du projet du Blessonnier est vaste et diversifiée, s’étendant sur plus de 833 hectares vallonnés et en partie boisés.
Dans ce type de configuration ABO Energy a mis en œuvre une analyse itérative de la zone d’étude qui, sur la base des enjeux identifiés, a permis de construire un scenario d’implantation en fonction de l’analyse des impacts potentiels de différentes variantes.

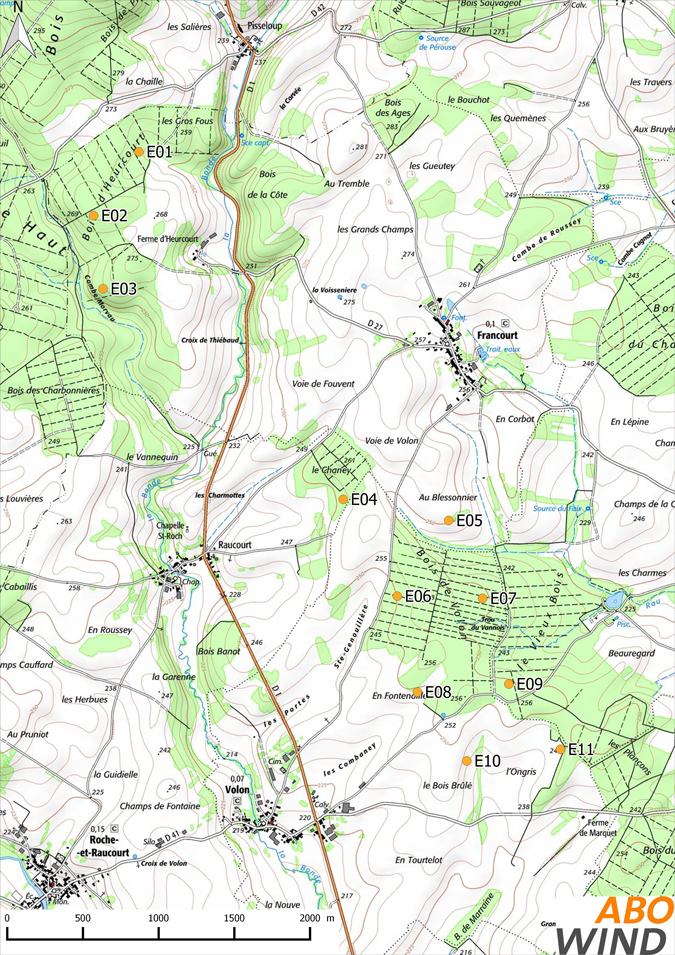

A ce titre quatre points d’attention principaux ont permis de structurer la trame d’implantation du projet au sein de la zone d’étude, à savoir :
Chiffres-clés
Photomontages
La réflexion sur un projet éolien est un processus long, complexe et prenant en compte de nombreux facteurs. Avant d’aboutir à l’implantation finale et au choix du modèle d’éolienne, le projet passe par plusieurs étapes :
Nous sommes conscients que l’implantation d’éoliennes peut générer de nombreuses questions, voire des inquiétudes parfois. Aussi, ABO Energy a initié, dès le début du projet, de nombreuses rencontres et réunions avec les élus, riverains et services de l’État. Chacun de ces évènements a permis d’échanger, de comprendre les points de vue de chacun et d’expliquer notre démarche. Nous avons eu à cœur d’apporter les réponses les plus précises aux questions qui nous ont été adressées et nous tenons à poursuivre ce dialogue ouvert afin d’aboutir ensemble au projet final.
En ce sens, cette page internet a été conçue comme un outil d’information sur les dernières avancées du projet, tout en vous permettant de nous apporter vos contributions en utilisant le formulaire de contact.
Décision de la Cour d’appel administrative de Nancy actant l’annulation du rejet et la reprise de l’instruction de la demande d’autorisation environnementale.
Janvier : Appel de la décision de rejet auprès de la Cour Administrative d’Appel de Nancy
Juin : Dépôt du dossier complété en Préfecture
Septembre :
Janvier : Présentation du projet retenu aux élus des communes puis aux services de l’État
Février : Mise en ligne de la page Web du projet, mise à disposition en Mairie d’un document de synthèse du projet
Avril : Dépôt de la demande d’autorisation environnementale en Préfecture
2ème semestre : Demandes de compléments de la part de la Préfecture
Janvier : Réception des premiers résultats d’études et des premières réflexions sur les choix des lieux d’implantations précis des éoliennes
Mai-Juin : Finalisation des états initiaux du site, choix du type d’éolienne et affinage des lieux d’implantation pressentis
Novembre : Finalisation des principales caractéristiques du projet
Janvier : Démarrage de l’étude naturaliste (Faune, flore, avifaune, chiroptères, botanique, …)
Mars : Installation du mât de mesure anémométrique sur Volon, rencontre des services de l’État
Avril :
Septembre : Lancement des études acoustiques et paysagères
Février : Lancement des premières études sur le site.
Octobre : Intégration de la Mairie de Roche-et-Raucourt dans la démarche de développement du projet.
Septembre : Études cartographiques de préfaisabilité, échanges avec la Mairie de Francourt.
Décembre : Échanges avec la Mairie de Volon, consultations préalables de services de l’État.
