Projet photovoltaïque d’Auxonne

Actualités Caractéristiques du projet Calendrier Contact

Cette page a pour volonté de vous présenter notre démarche pour l’installation d’une centrale photovoltaïque au sol sur la commune d’Auxonne. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.

Développement
Processus d’autorisation
Construction
Statut actuel
Exploitation

Actualités

Suite à l’enquête publique qui s’est tenue du 17 avril au 17 mai 2024, le permis de construite de la centrale photovoltaïque d’Auxonne a été autorisé par un arrêté préfectoral en date du 30 juillet 2024.

Cette autorisation a permis au projet de candidater à la session d’appel d’offre tarifaire de la CRE (Commission de Régulation de l’Energie - https://www.cre.fr/) en août 2024, afin d’obtenir un tarif de revente de l’électricité produite par la centrale. Le projet photovoltaïque d’Auxonne a été nommé parmi les lauréats de cet appel d’offre en novembre 2024.

Ces bonnes nouvelles nous permettent donc d’envisager la réalisation du projet. Une demande de pré-étude de raccordement (PRAC) a été faite auprès d’Enedis. Elle a pour objectif d’identifier une solution de raccordement, de la chiffrer et de définir son calendrier. Le résultat de cette pré-étude a permis d’identifier une solution de raccordement « en piquage » (sur une ligne HTA existante) et une mise à disposition du raccordement en juillet 2026.

La chronologie ci-dessous présente les différentes étapes nécessaires à la mise en service de la centrale photovoltaïque en accord avec le calendrier de raccordement électrique d’Enedis :

2025
  • Février - Signature du bail emphytéotique avec la commune d’Auxonne
  • De janvier à août - Financement du projet
  • De mars à août - Période de restriction environnementale interdisant le démarrage des travaux de construction
  • Septembre - Appel d’offre pour sélectionner les entreprises intervenant sur le chantier
2026
  • De février à juin- Travaux de construction de la centrale photovoltaïque
  • Juillet - Mise en service industrielle (MSI)
  • Juillet - Disponibilité du raccordement électrique selon Enedis

Un parc photovoltaïque a une durée de vie de 30 ans environ. Le démantèlement et recyclage des installations sont prévus en fin d’exploitation.

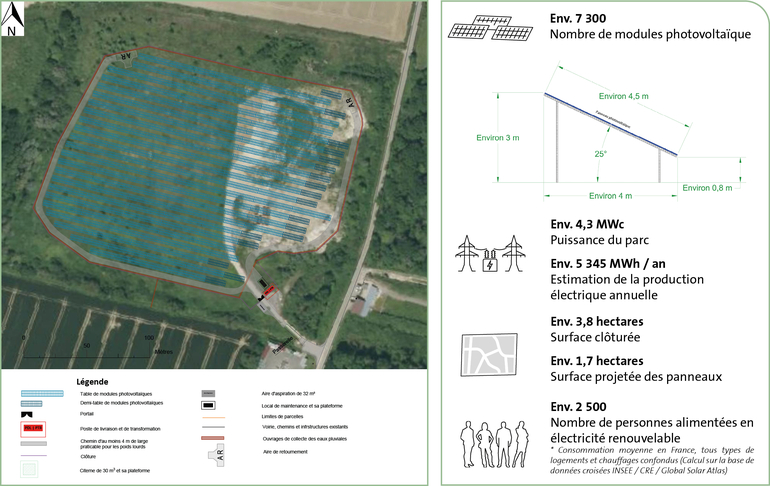

Caractéristiques du projet

Le projet consiste en la production d’énergie renouvelable grâce à l’installation de panneaux photovoltaïques sur le site de l’ancienne Installation de Stockage de Déchets Inertes arrivée en fin d’exploitation en 2020.

Localisation

Le site retenu présente l’ensemble des caractéristiques requises pour accueillir un parc photovoltaïque :

  • La réutilisation d’un site dégradé ;
  • Un bon ensoleillement ;
  • Un profil topographique aplani ;
  • Une absence d’ombrage ;
  • Une orientation de la parcelle adaptée ;
  • Des possibilités d’accès et de raccordement à proximité.

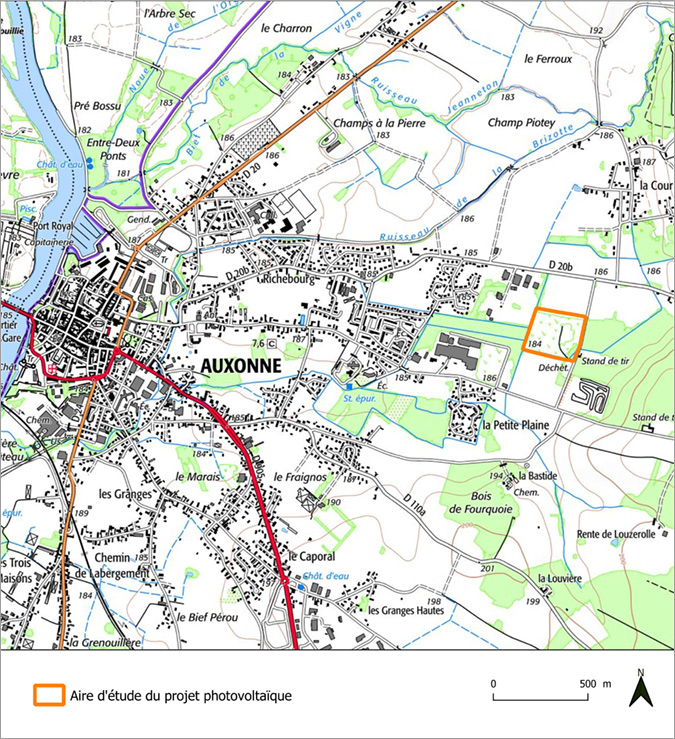

La zone d’étude, en orange sur la carte ci-dessous, est située sur le site de l’ancienne Installation de Stockage de Déchet Inerte (ISDI) d’Auxonne.

La commune d’Auxonne est propriétaire des parcelles et souhaite les valoriser grâce à la production d’énergie renouvelable.

La zone d’étude INITIALE représente 6,5 hectares.

La communication tout au long du projet




Historique

2020
  • Mise en concurrence par la Mairie d’Auxonne.
  • Présentation du projet au Conseil Municipal.
2021

Printemps - Eté :

  • ABO Wind est sélectionné pour développer le projet photovoltaïque.
  • Signatures des accords fonciers.
  • Consultations des services de l’État.
  • Études naturalistes : faune – flore – milieux naturels.
  • Etude paysagère.



Automne - Hiver :

  • Définition des enjeux naturalistes et paysagers.
  • Dimensionnement du projet.
  • Étude d’impact.
  • Bulletins d’information.
2022
  • Permanence publique d’information.
  • Concertation préalable.
  • Finalisation de l’étude d’impact.
  • Dépôt du dossier de demande de permis de construire.
2023
  • Instruction du dossier.
2024
  • Enquête publique d’un mois.
  • Demande de raccordement.
  • Obtention du permis de construire.
