Projet éolien de Gurunhuel

Actualités Caractéristiques du projet Calendrier Contact

Au travers de cette page, nous souhaitons vous présenter notre démarche et les caractéristiques du projet en vue de l'installation en 2020 de deux éoliennes sur la commune de Gurunhuel.

Pour toute question ou précision sur le projet, vous pouvez directement contacter la personne responsable du dossier pour ABO Energy, dont vous trouverez les coordonnées ci-contre.

Développement
Processus d’autorisation
Construction
Exploitation
Statut actuel

Actualités



Caractéristiques du projet

Deux éoliennes disposant des dernières innovations technologiques

Une éolienne est une machine conçue pour transformer l'énergie du vent en énergie mécanique, puis en énergie électrique. Afin de maximiser la ressource en vent récupérable, ABO Energy a retenu le modèle N117/3000 STE du turbinier NORDEX, disposant de pales de 58,5 mètres de long, permettant au rotor de balayer une surface d'emprise au vent de plus de 10 000 m².

Grâce à cette large voilure, il suffit d'un vent soufflant à seulement 10 km/h pour entraîner les pales. Quand la vitesse du vent augmente, l'énergie produite par chaque éolienne varie jusqu'à atteindre une puissance nominale de 3 000 kilowatts dès que le vent souffle à plus de 45 km/h. Cette variabilité permet d'assurer une production d'électricité 90 % du temps.

Une innovation récente permet d'atténuer significativement le bruit généré par les éoliennes : l'extrémité des pales comporte des dentelures disposées en peigne (appelées « serrations ») qui brisent les turbulences. Ce dispositif anti-bruit s'inspire par biomimétisme des ailes des chouettes, prédateurs nocturnes réputés pour leur vol silencieux.

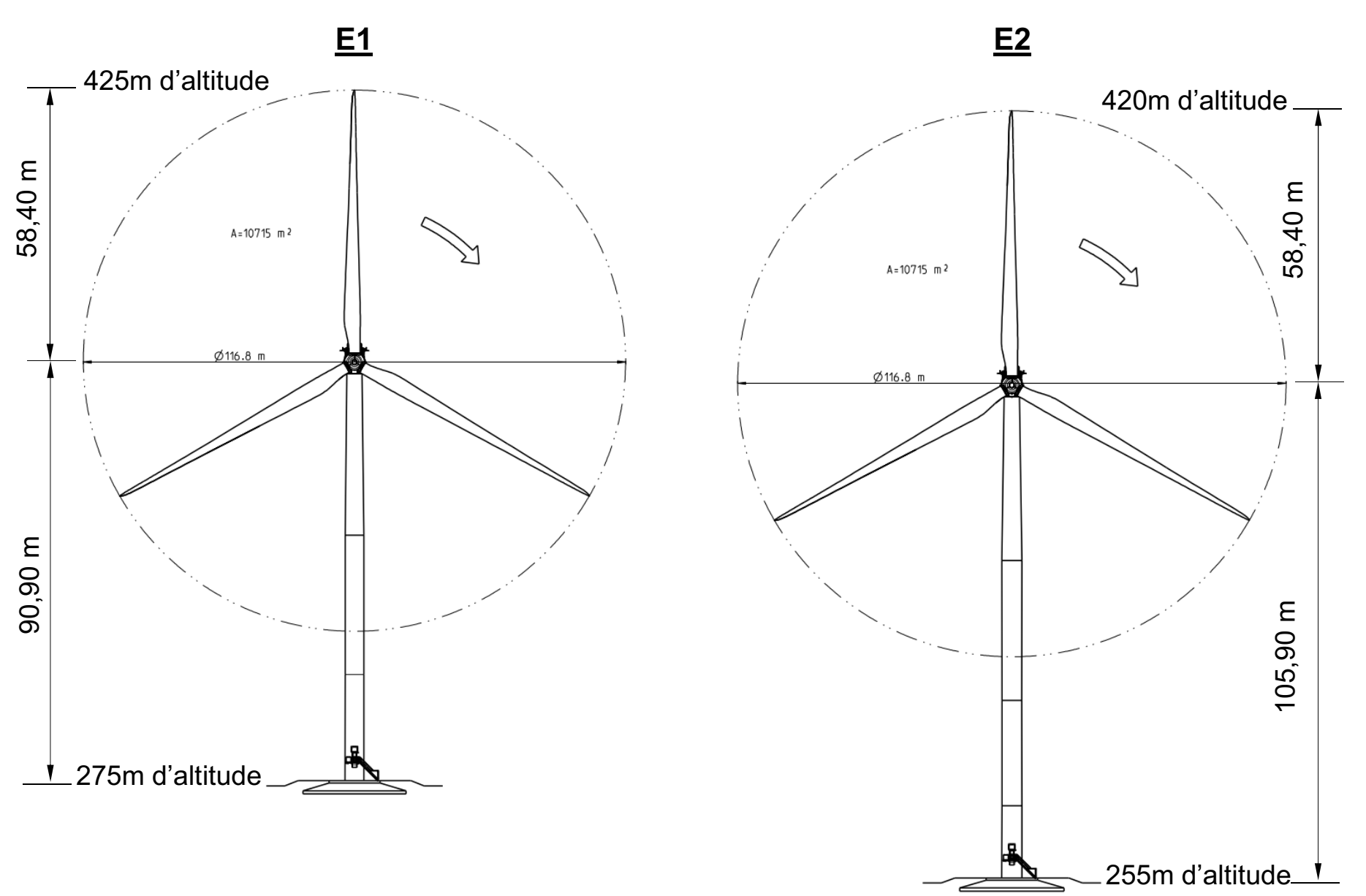

Plan des éoliennes projetées



Une production d'électricité pour les habitants de Gurunhuel et ses environs

L'électricité produite par les éoliennes sera injectée sur le réseau de distribution à proximité du lieu-dit « Le Paou », à seulement 1 km du parc éolien. Réalisés par Enedis, les travaux de raccordement ont un impact minime sur la voirie locale.

C'est donc directement sur le territoire de Gurunhuel, Moustéru, Bourbriac, Pont-Melvez et des communes voisines que seront consommées les près de 20 millions de kilowattheures d'électricité d'origine renouvelable que le parc éolien produira chaque année, pendant au moins 20 ans.

Cela correspond à la consommation résidentielle de près de 9 000 personnes et permet d'éviter un rejet dans l'atmosphère de 5 800 tonnes de CO2/an si cette électricité était produite par une centrale thermique (fioul, gaz ou charbon).

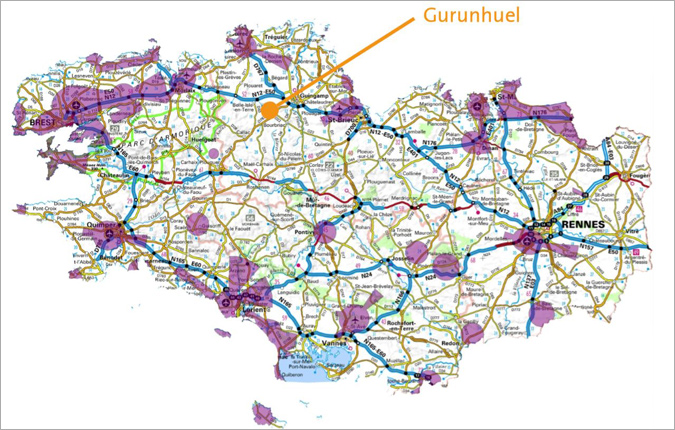

Localisation

Le schéma régional éolien

La Région Bretagne a adopté son Schéma Régional Eolien (SRE) en septembre 2012. Considérant que l'énergie éolienne est un atout, ce schéma affiche l'ambition de développer cette filière, en visant un objectif régional de puissance éolienne terrestre de 1 800 MW à l'horizon 2020.

Au 31 décembre 2019, 1 047 MW de puissance éolienne étaient raccordés en Bretagne, soit 58% de l'objectif fixé. Le développement croissant de l'énergie éolienne en France est indispensable pour répondre aux objectifs de transition énergétique.

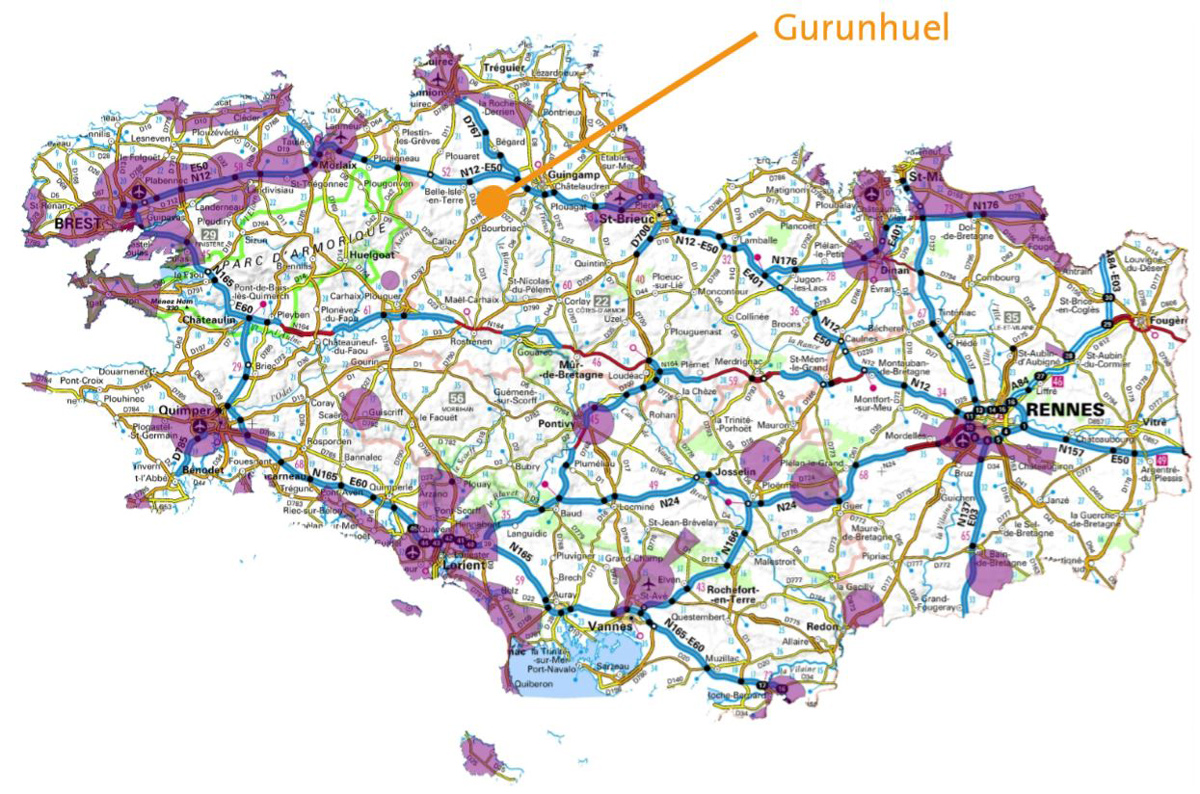

Localisation

Localisation du projet (en violet : zones défavorables du schéma éolien breton)



Choix de l’emplacement des éoliennes

Le processus de création d'un parc éolien s'appuie sur une démarche d'insertion paysagère et environnementale qui s'exprime à plusieurs échelles.

En premier lieu, il s'agit de sélectionner une zone d'implantation potentielle (ZIP) qui présente dans ses dimensions paysagères, naturelles et humaines, des caractéristiques favorables pour l'insertion d'un parc éolien.

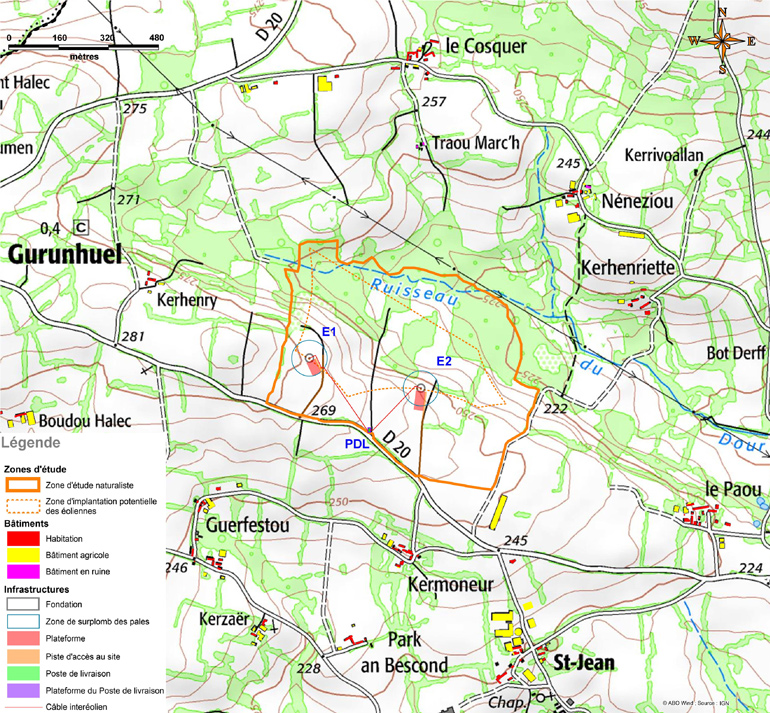

Plan de localisation du projet

En second lieu, les conclusions des études environnementales permettent de définir le meilleur scénario d'implantation, c'est-à-dire le scénario de moindre impact, tout en assurant une viabilité économique au projet.

Au final, les éoliennes seront situées sur un secteur de cultures, hors zones humides, où les sensibilités écologiques identifiées lors de l'état initial sont les plus faibles. L'accès aux éoliennes s'effectuera depuis des chemins d'exploitation existants, donnant sur la route départementale n°20.

La distance entre les éoliennes et les premières habitations sera d'au moins 500 mètres pour les habitations situées au sud et à l'ouest du projet et d'au moins 700 mètres pour les habitations situées au nord et à l'est, plus exposées aux vents dominants. Le fonctionnement des éoliennes est paramétré pour qu'au niveau des habitations, le bruit ajouté par la contribution sonore du parc éolien reste inférieur à 5 décibels en journée et inférieur à 3 décibels la nuit.

La taille des éoliennes a été déterminée de sorte qu'elles n'interfèrent pas avec les procédures de circulation aériennes des aérodromes de Lannion, de St Brieuc et de Morlaix, ainsi qu'avec l'altitude minimale de sécurité radar de Brest. Conformément à la réglementation aérienne, les éoliennes seront équipées d'un balisage diurne et nocturne.

D'un point de vue paysager, il a été recherché une harmonisation de la hauteur des nacelles pour une meilleure lisibilité depuis les vues lointaines.



Photomontages

Visionneuse de photomontages

Un site web accessible à tous a été conçu pour permettre de visualiser les photomontages réalisés sur des panoramas 180° ou 360° :

http://gurunhuel.abowind.geophom.info/

Photomontage du poste de livraison

Point d'injection du courant sur le réseau, un poste de livraison de 26 m² est disposé le long de la route départementale n°20, entre les deux éoliennes du projet.

Photomontage du poste de livraison

Photomontage du poste de livraison

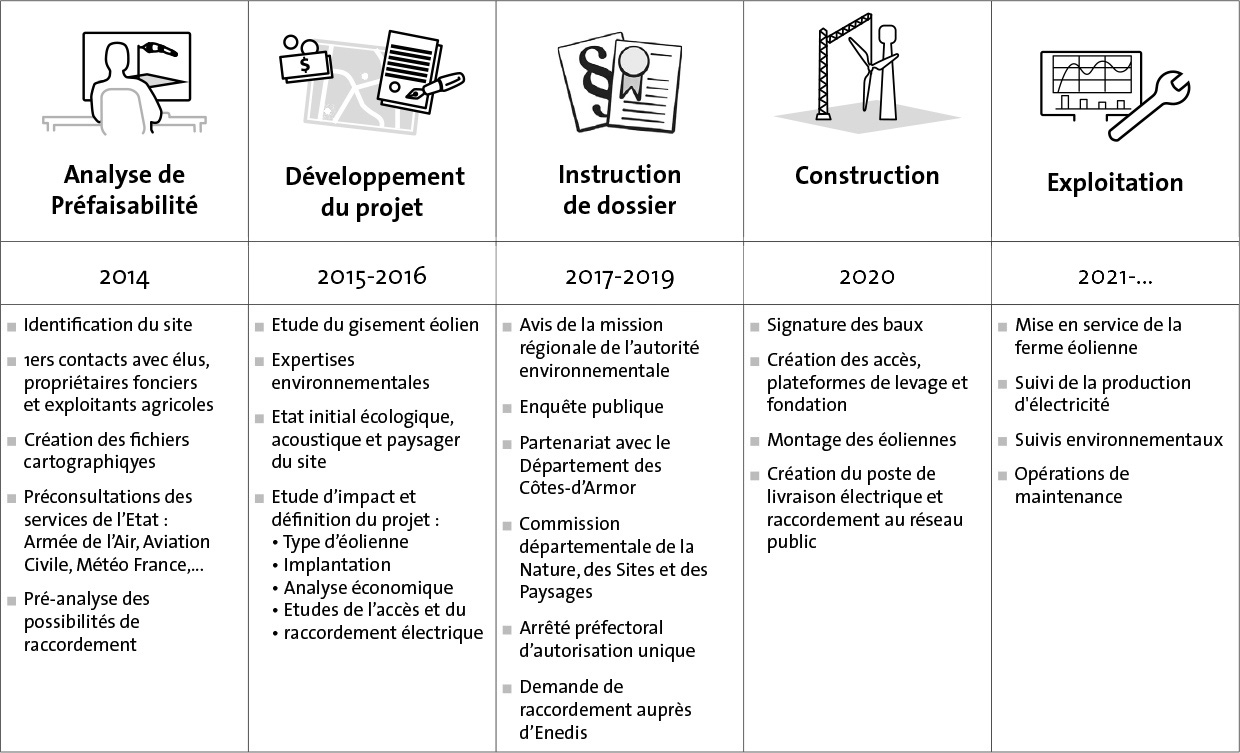

Calendrier



Historique

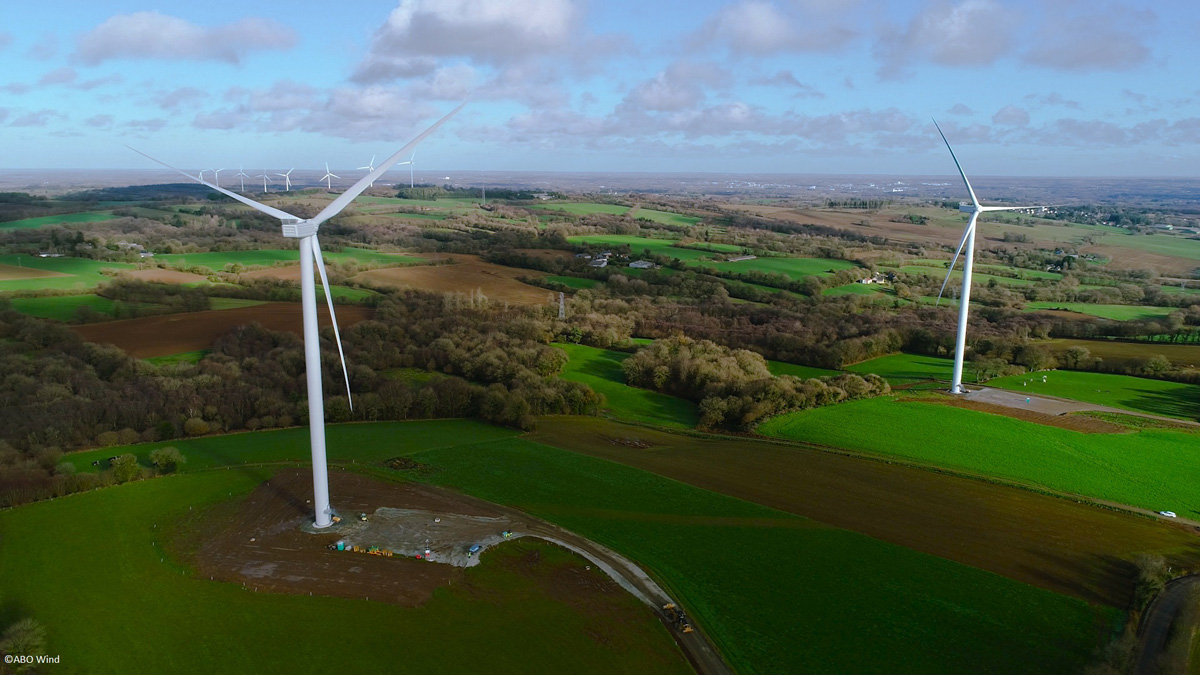

Mise en service (2021)

Suite à la mise en service des éoliennes, ABO Wind assure la gestion technique et administrative de l'exploitation du parc éolien et reste en lien direct avec le territoire.

Un système de télésurveillance permettra notamment de contrôler le bon fonctionnement des éoliennes 24/7.

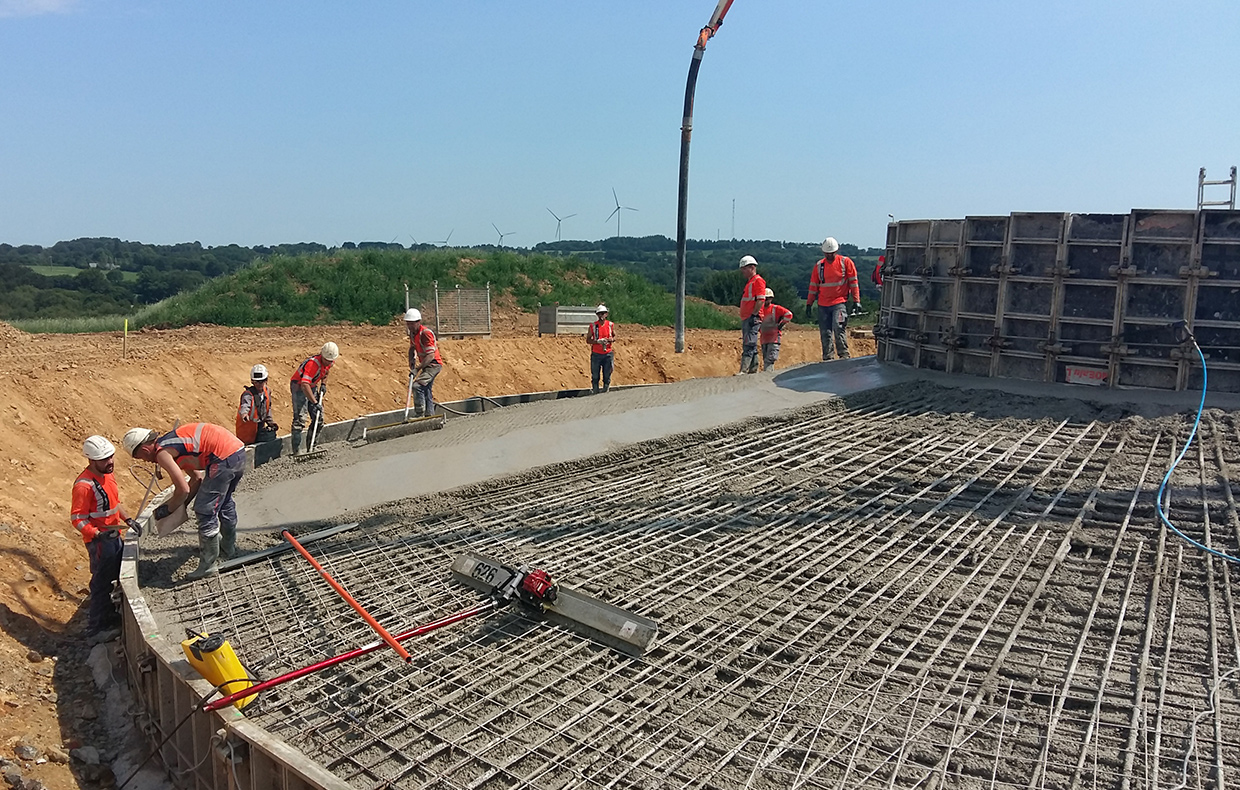

Construction (2020)

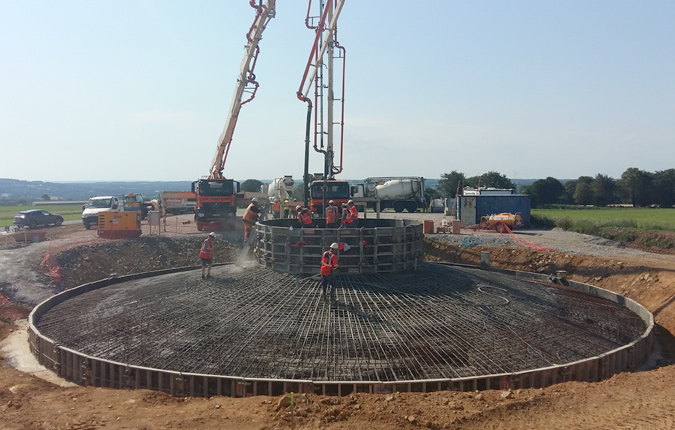

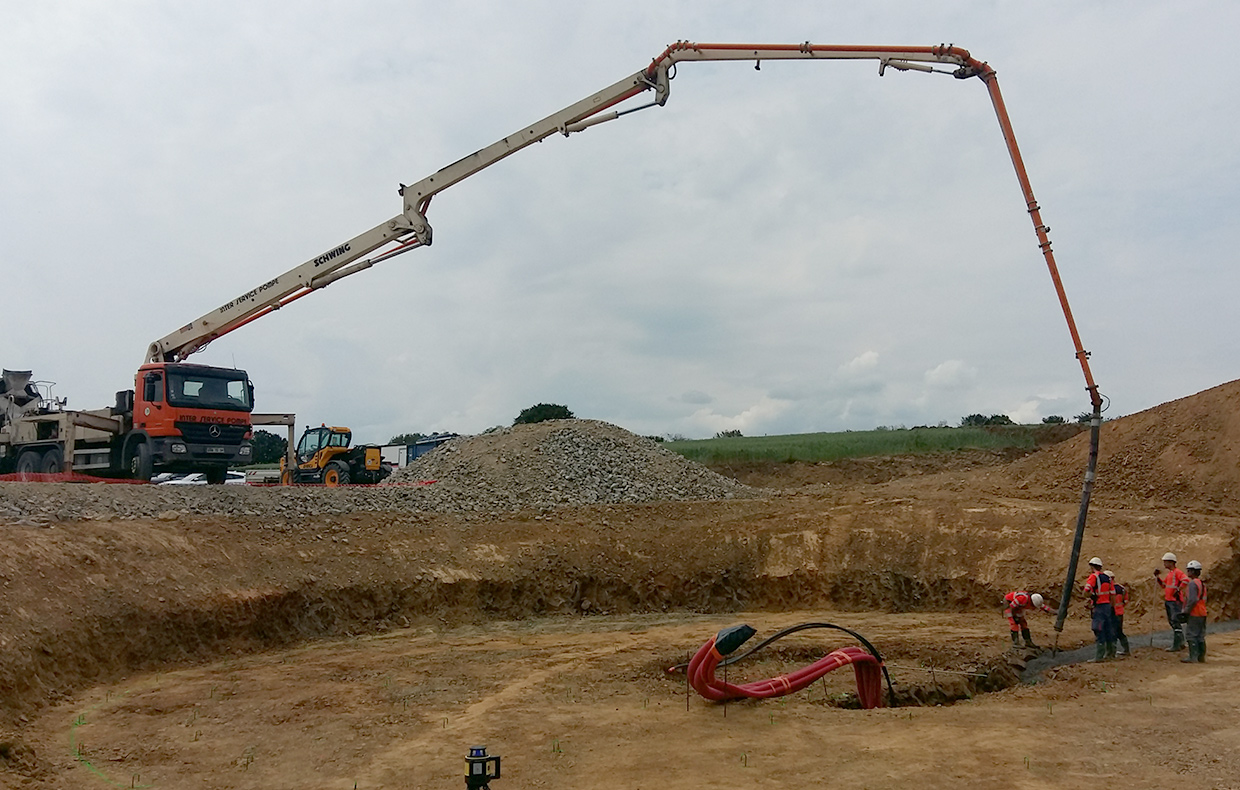

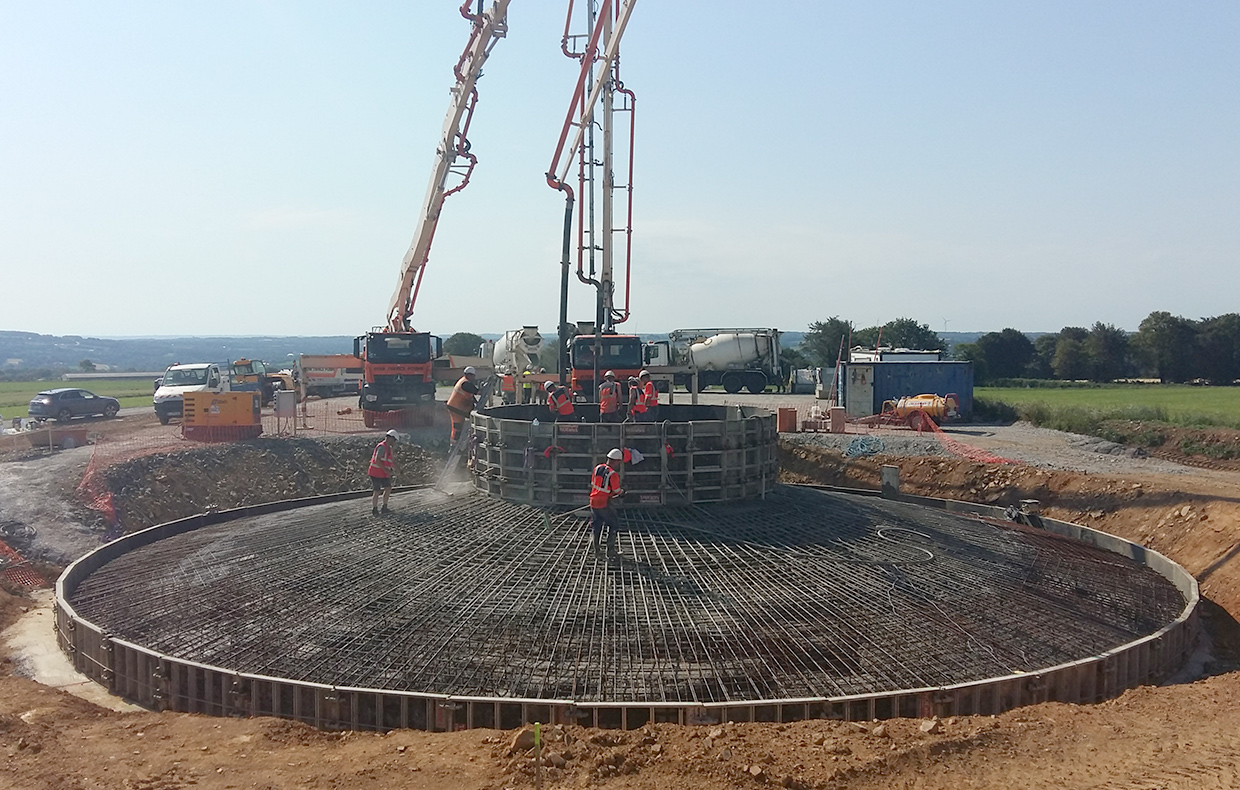

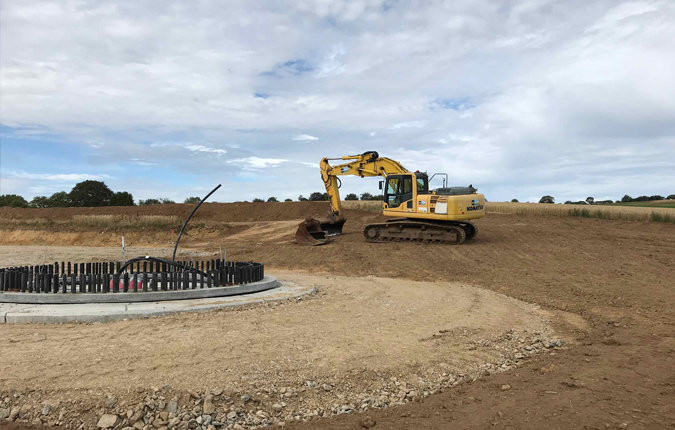

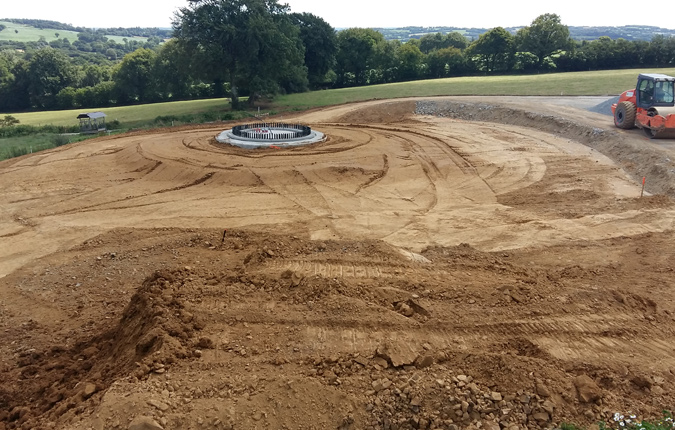

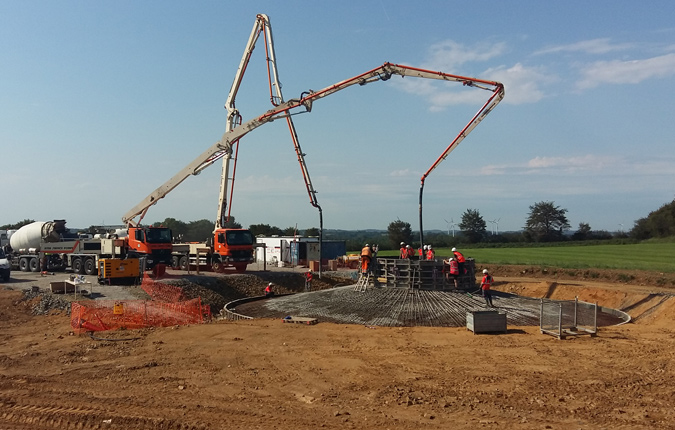

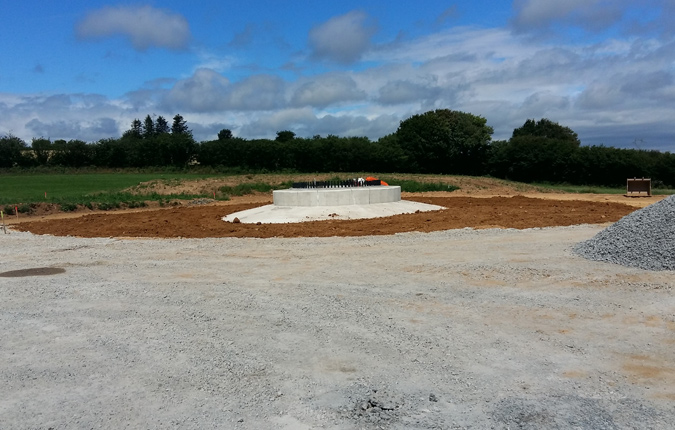

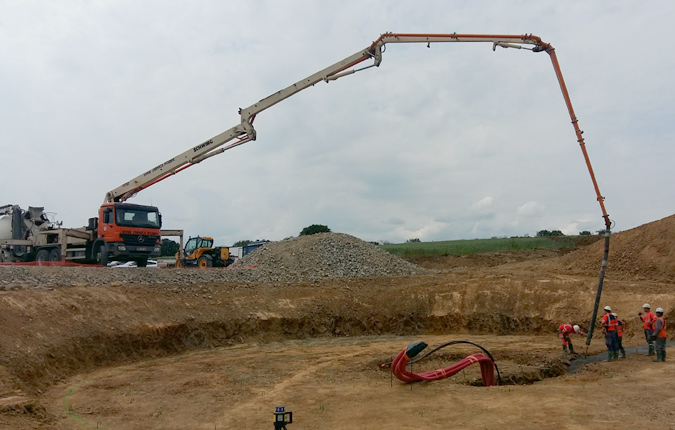

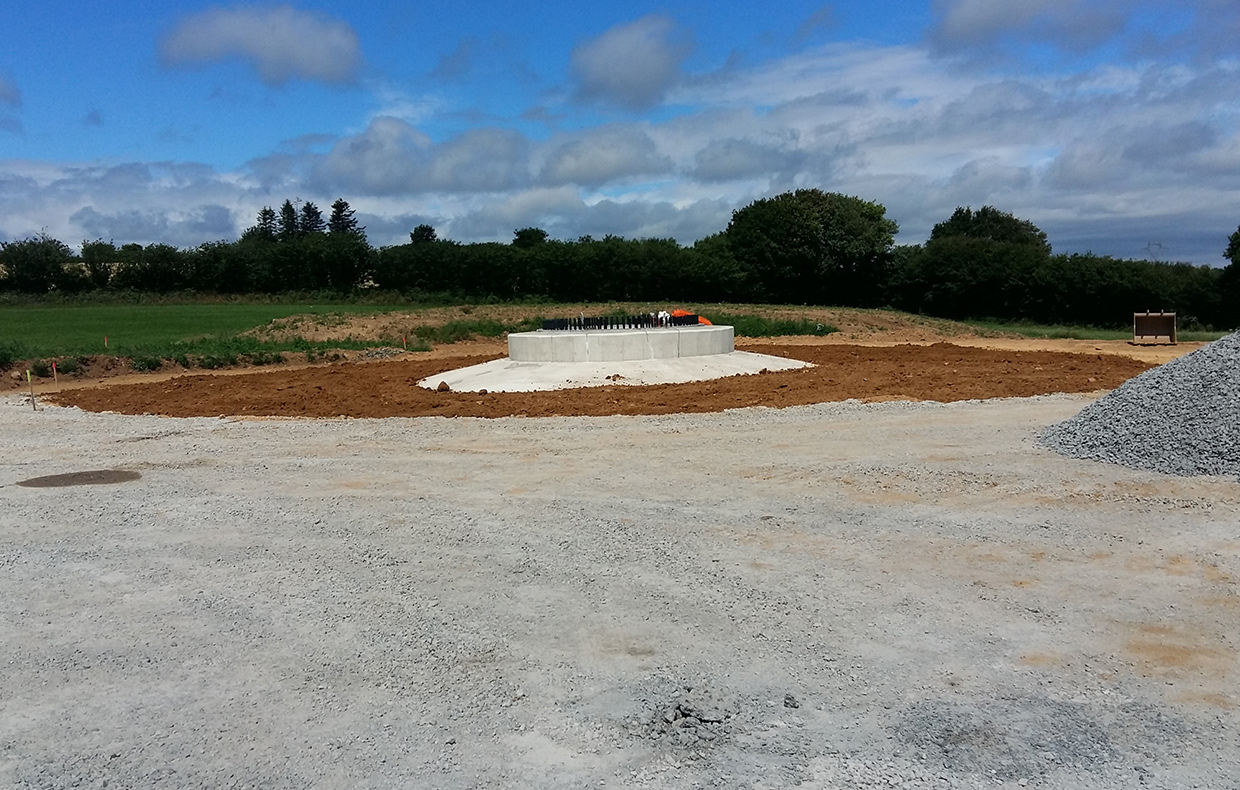

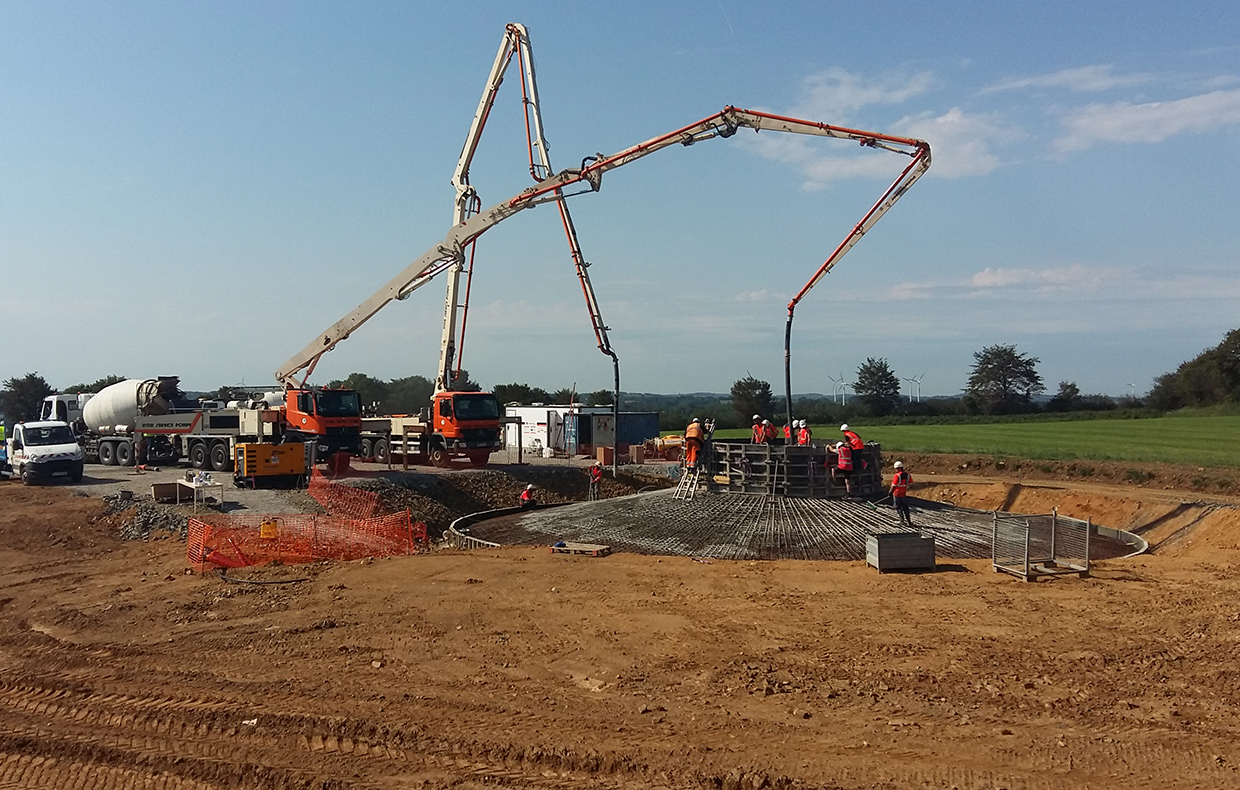

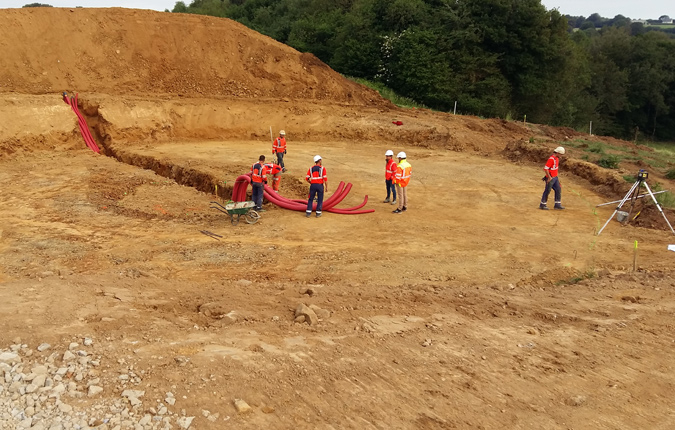

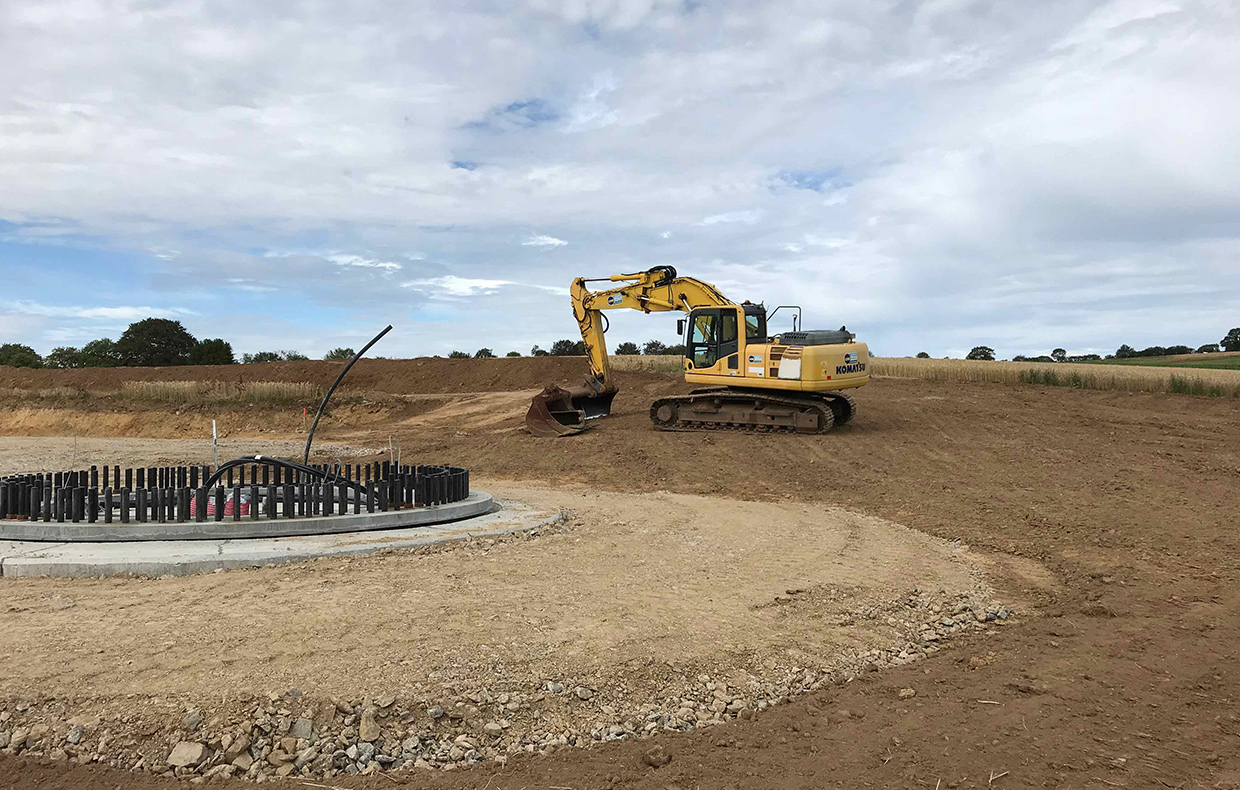

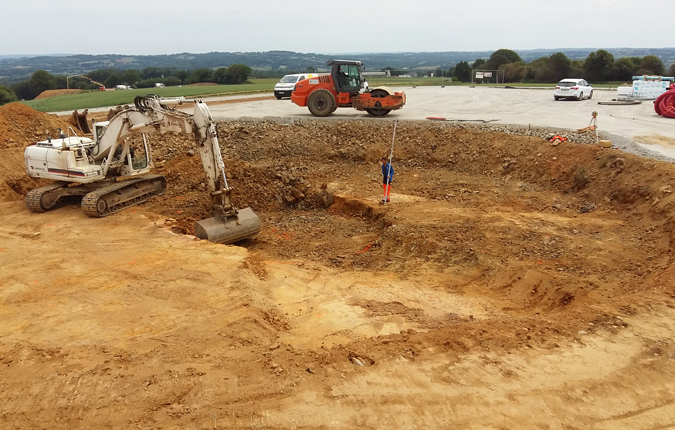

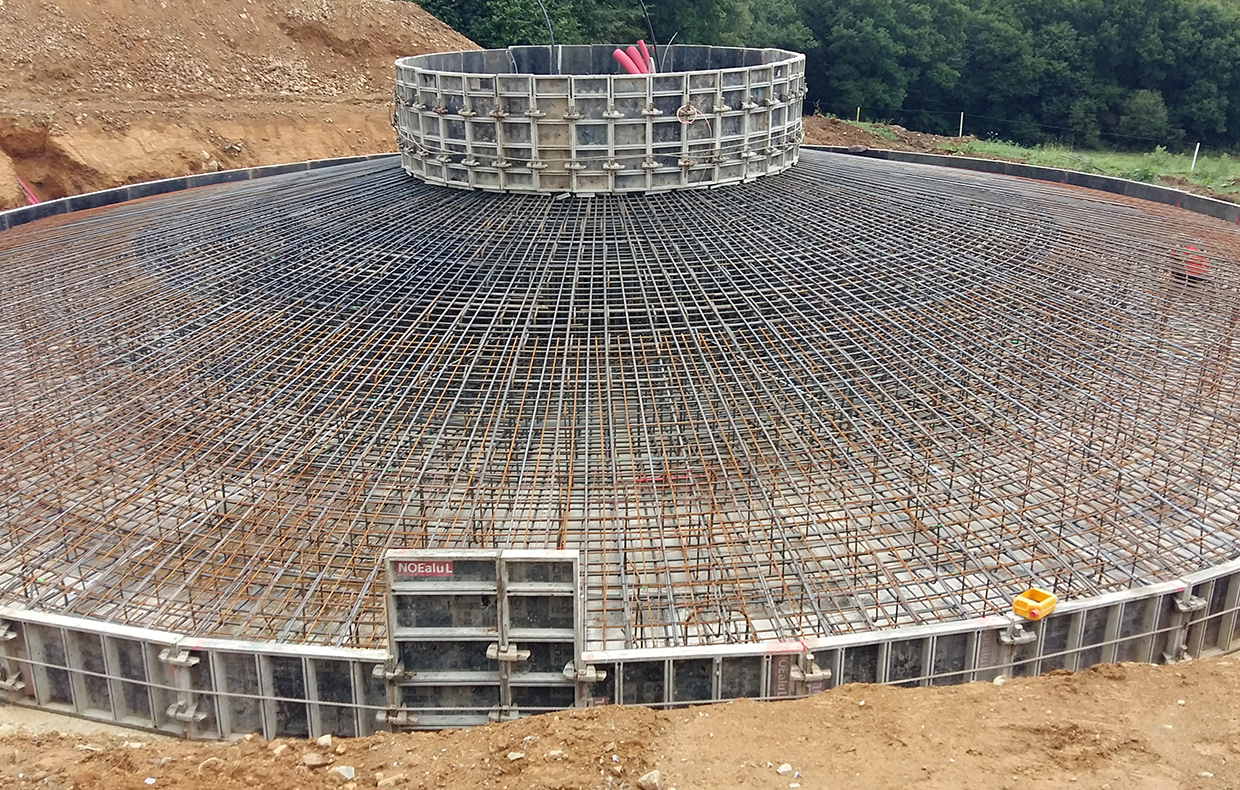

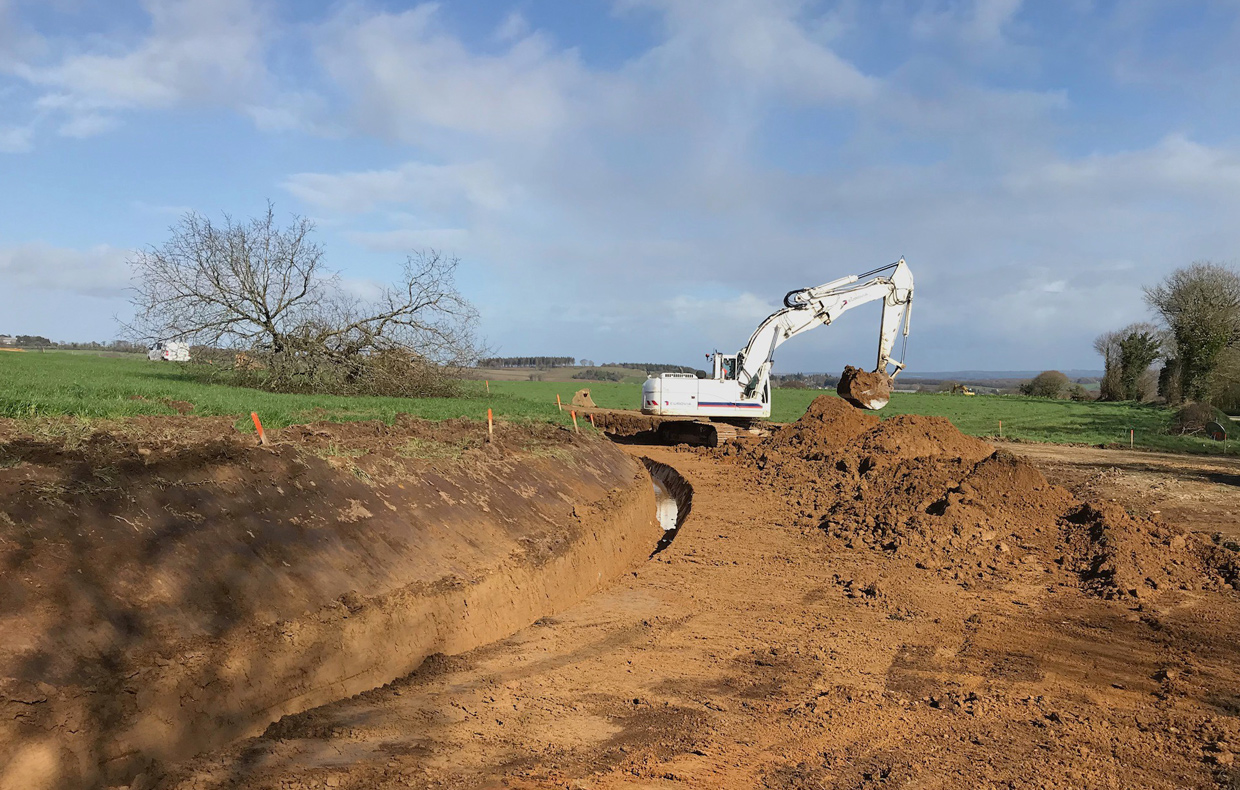

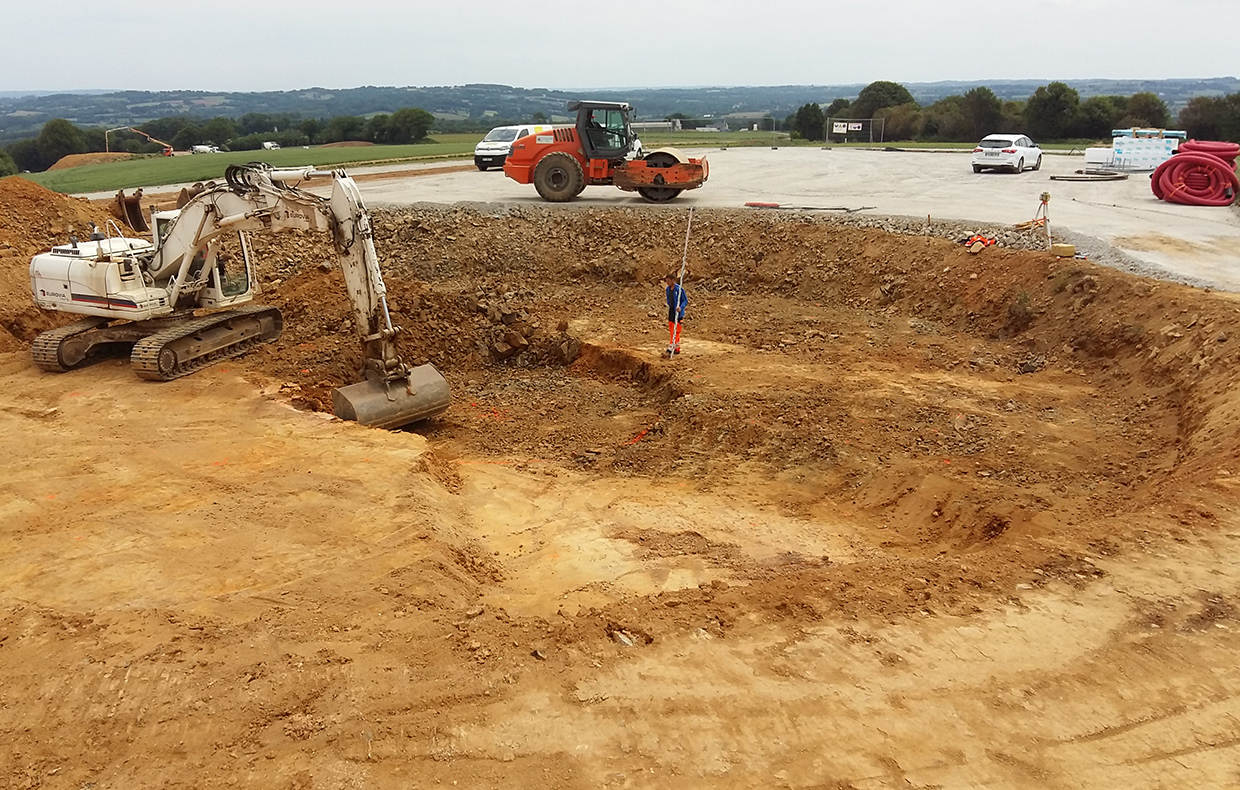

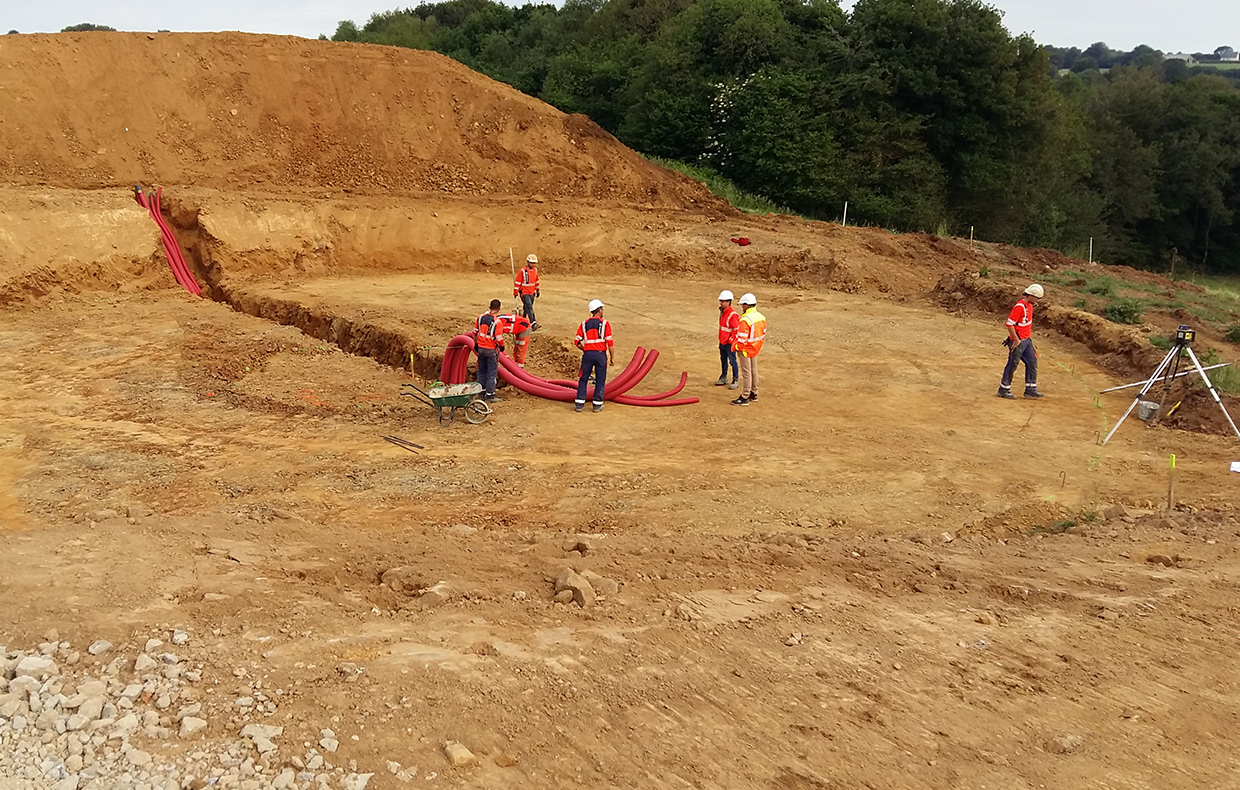

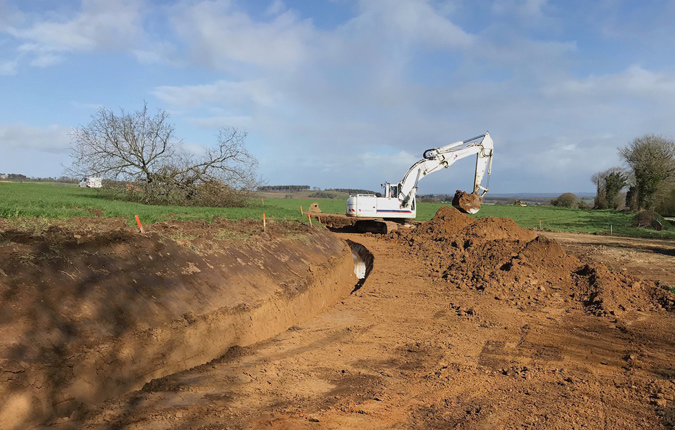

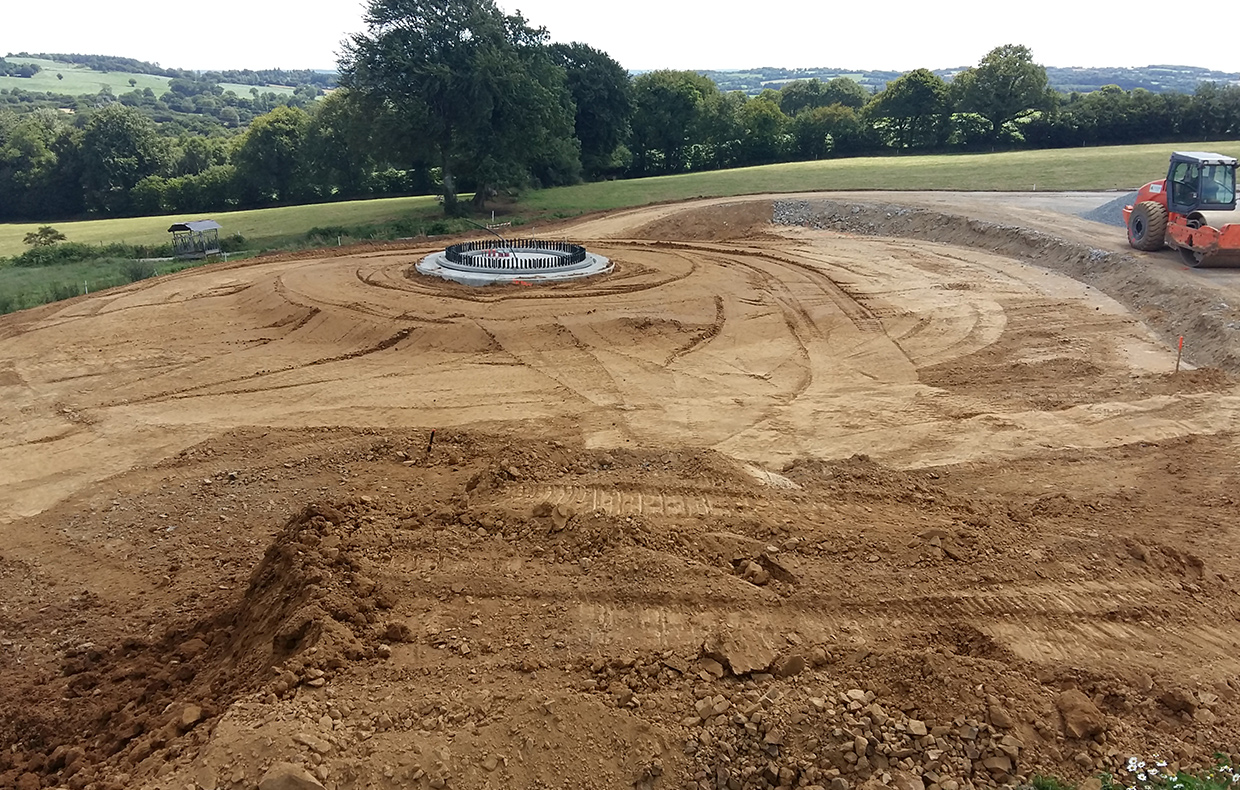

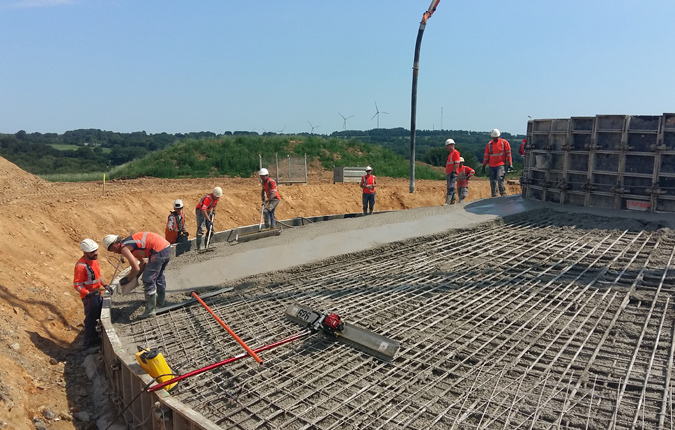

L'autorisation préfectorale n'ayant fait l'objet d'aucun recours, le chantier du parc éolien a pu débuter en mars 2020 par la construction des voies d'accès, des plateformes, du raccordement électrique et des fondations.

En parallèle, l'agence technique départementale Guingamp / Rostrenen a procédé à la réalisation des travaux de sécurisation du carrefour de « Kerrambellec ».

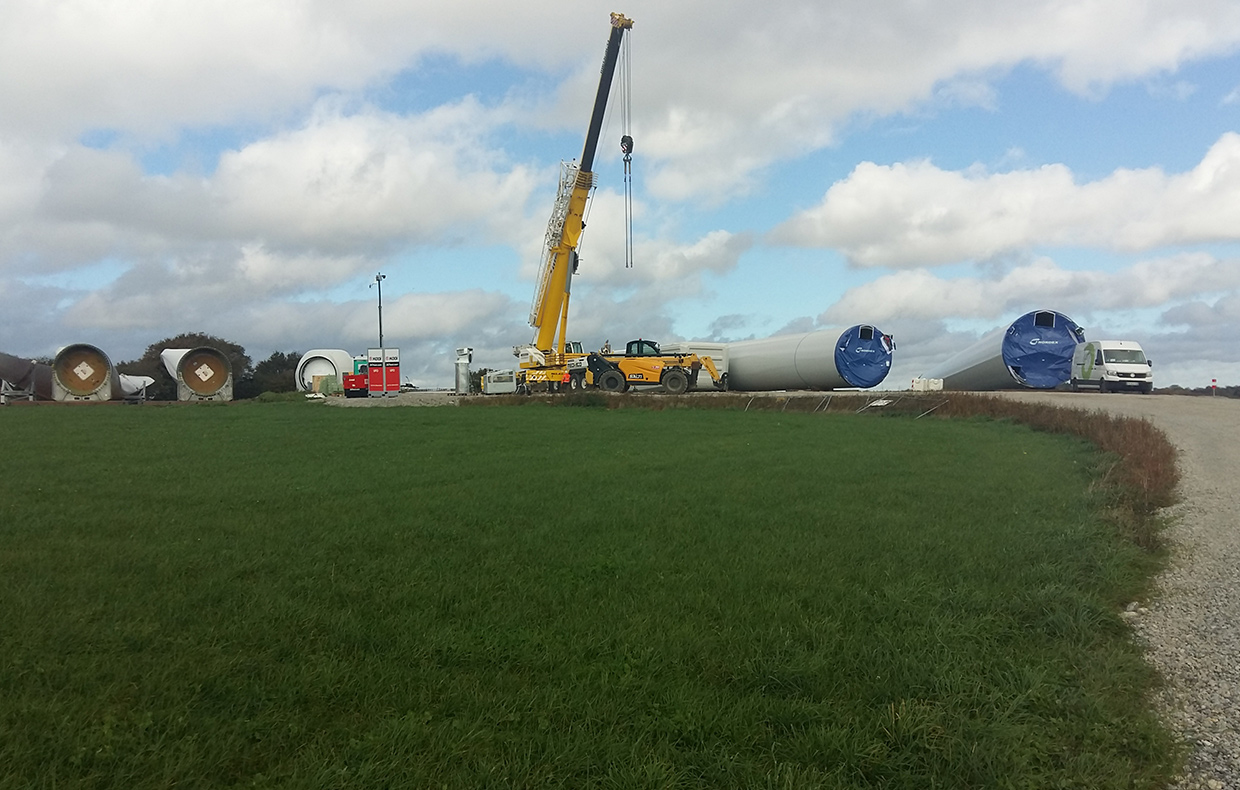

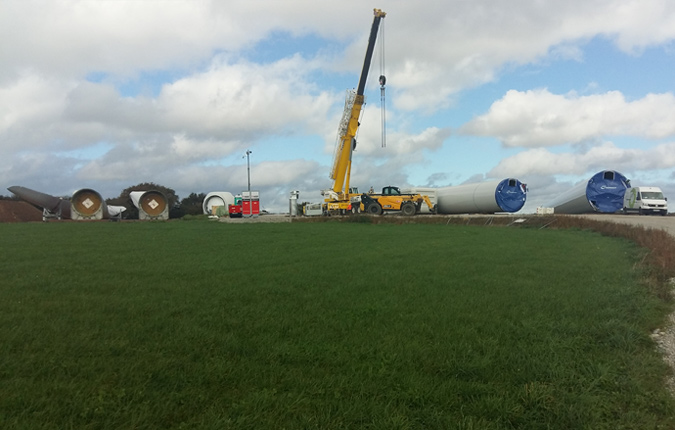

En octobre 2020, les différents composants des éoliennes ont été acheminés sur site par convois exceptionnels.

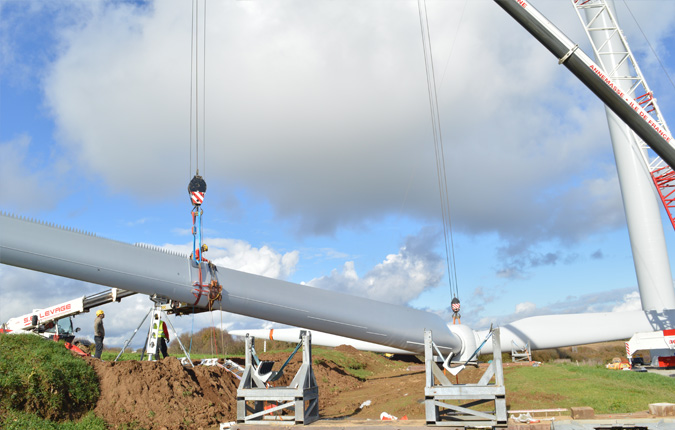

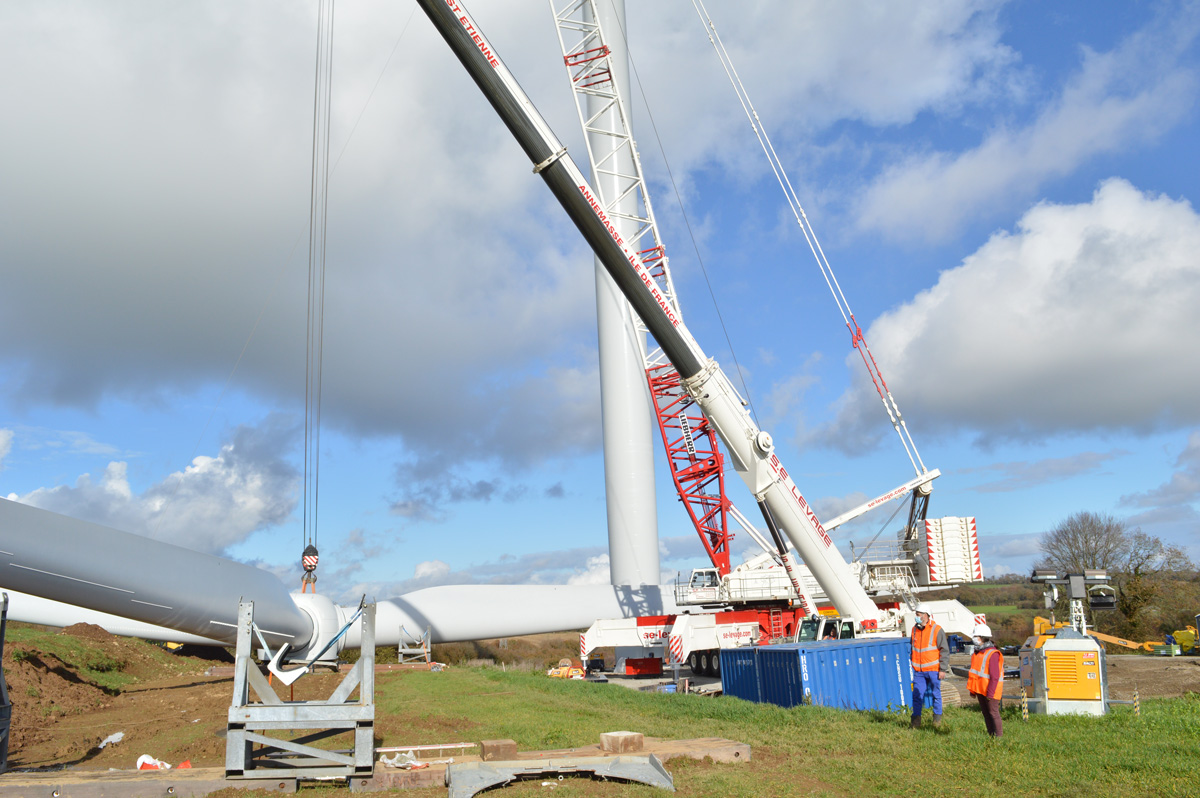

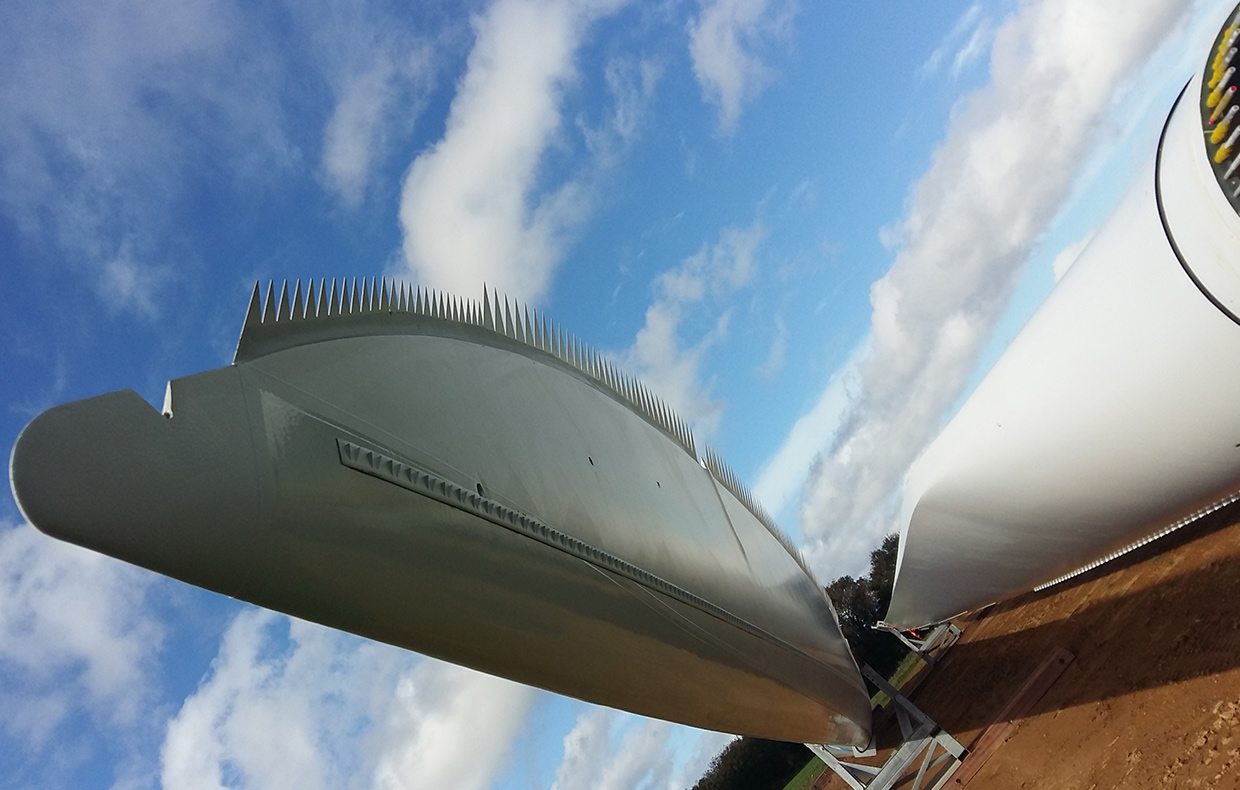

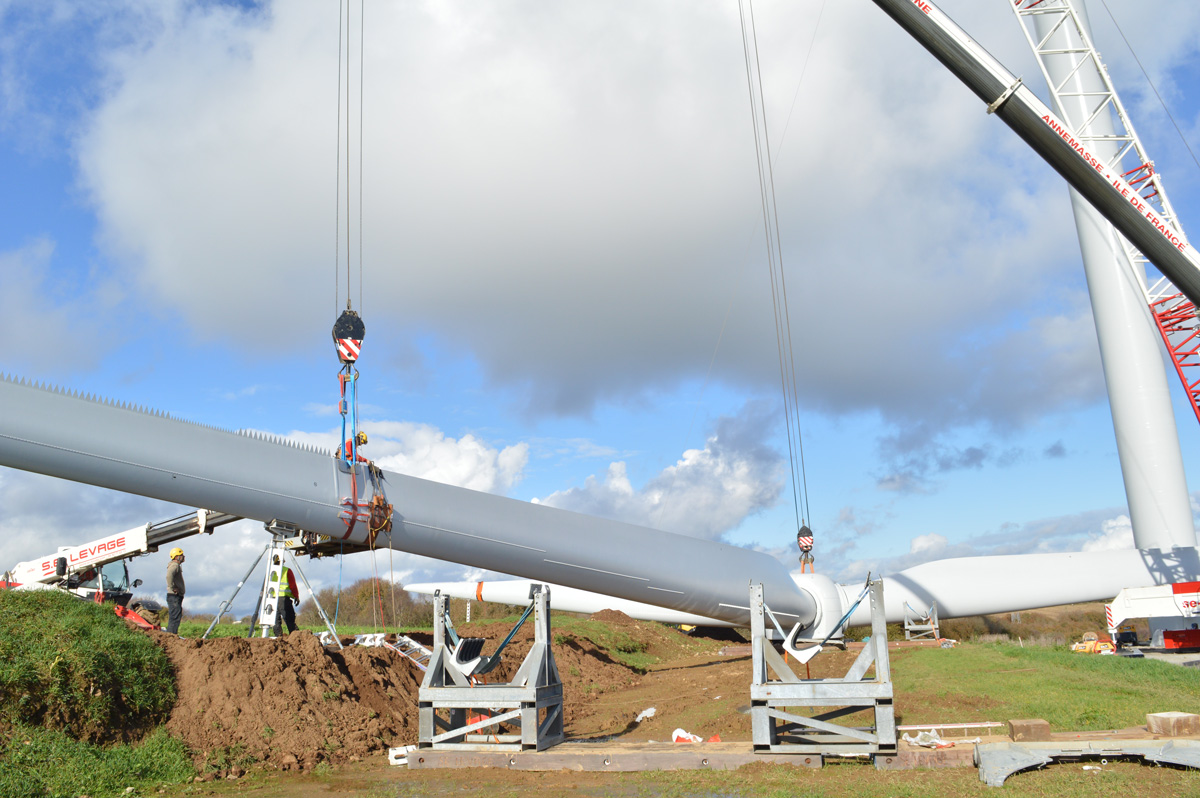

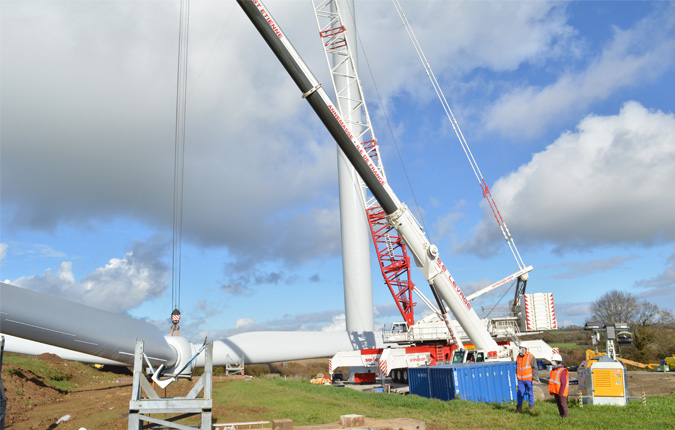

En novembre 2020, le chantier arrive à la phase spectaculaire du montage des mâts, des nacelles et des pales.



Partenariat avec le Département des Côtes d’Armor (2019)

Un partenariat a été signé en juin 2019 entre ABO Wind et le Département des Côtes-d'Armor, afin de cofinancer les travaux de sécurisation du carrefour de « Kerrambellec » (D787 / D20 / D22), nécessaires par ailleurs à l'acheminement sur site par convois des pales des futures éoliennes.

Instruction du dossier (2017-2019)

À la demande des services de l'État, des compléments ont été apportés à la Préfecture en mars 2018, permettant au dossier d'être déclaré complet tant sur la forme que sur le fond en septembre 2018.

Une enquête publique s'est déroulée du 5 novembre au 6 décembre 2018, au cours de laquelle le dossier a été tenu à la disposition du public en mairie de Gurunhuel. À l'issu de la procédure d'enquête, la commissaire enquêtrice a émis un avis favorable au projet.

La commission départementale de la nature, des paysages et des sites s'est réunie le 21 mars 2019 et a également émis un avis favorable au projet.

L'arrêté préfectoral autorisant la construction et l'exploitation du parc éolien a été délivré le 12 avril 2019.

En parallèle, nous avons procédé à une actualisation du modèle d'éolienne. D'un gabarit similaire, le modèle N117 du turbinier Nordex a été retenu, notamment pour ses performances acoustiques.



Études environnementales et conception du projet (2016)

Dans le cadre de la modernisation du droit de l'environnement et des chantiers de simplification, la Région Bretagne expérimente, depuis le 1er juin 2014, une procédure d'Autorisation Unique pour les projets éoliens.

Pièce maîtresse du dossier, l'étude d'impact expose la manière dont le maître d'ouvrage prend en compte l'environnement tout au long de la conception du projet et les dispositions pour en atténuer les impacts. L'étude répond à trois objectifs :

1. Aider le maître d'ouvrage à concevoir un projet respectueux de l'environnement ;
2. Éclairer l'autorité administrative sur la nature et le contenu de la décision à prendre ;
3. Informer le public et lui donner les moyens de jouer son rôle de citoyen averti et vigilant.

Les études relatives au projet sont confiées à des bureaux d'études indépendants, spécialisés et reconnus chacun dans leur domaine d'intervention.

Les conclusions de ces études, ainsi que les préconisations formulées par les services de l'État, ont permis de retenir un projet composé de 2 éoliennes, qui a été présenté aux habitants lors d'une permanence publique en novembre 2016.

Mesurer le vent, un préalable à tout projet (2015)

Un mât de mesure anémométrique a été installé sur site en mai 2015, afin de vérifier le potentiel éolien du site. Les anémomètres et les girouettes disposés sur le mât à différentes hauteurs permettent d'établir un profil des vitesses et des directions des vents.

En corrélant les données recueillies avec celles mesurées par les stations Météo France des alentours, comme par exemple la station de Louargat, il devient possible de caractériser le vent sur le long terme et sur plusieurs kilomètres à la ronde.

La connaissance des caractéristiques du vent sur le site étudié permettra de définir le type d'éolienne le plus adapté au site, d'évaluer quelle distance est à prévoir entre les éoliennes et enfin, d'estimer précisément la production électrique du futur parc éolien.

Le mât a été désinstallé en septembre 2017, après plus de deux années de récolte de mesures.

Premiers contacts locaux (2014)

En juin 2014, la société ABO Wind a pris contact avec la municipalité de Gurunhuel pour étudier la possibilité d'installer de nouvelles éoliennes sur le territoire de la commune, dans le cadre des orientations gouvernementales en matière de développement des énergies renouvelables.

ABO Wind a ensuite rencontré les propriétaires et les exploitants agricoles des parcelles potentiellement concernées, qui ont tous donné un accord de principe à l'étude de ce nouveau projet éolien.

Contact
