Projet éolien de Hent Glaz (Guerlédan)

Actualités Caractéristiques du projet Calendrier Contact

Cette page a pour volonté de vous présenter notre démarche pour l’installation d’éoliennes sur la commune de Guerlédan. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.

Développement
Processus d’autorisation
Statut actuel
Construction
Exploitation

Actualités

Les objectifs à atteindre

L’énergie éolienne s’inscrit dans un mix de systèmes de production d’électricité pérennes et éco-responsables. La suppression progressive des moyens conventionnels de production d'électricité a un rôle non négligeable pour éviter d'atteindre le point de non-retour du réchauffement climatique pour les générations futures.

En cohérence avec les potentialités régionales et dans un objectif affirmé de transition énergétique, la Schéma Régional Climat Air Energie (SRCAE) breton vise un bouquet énergétique régional diversifié et cohérent. À l'horizon 2030, l’objectif pour l’éolien terrestre est d’atteindre une puissance installée de 3 600 MW en Bretagne. Fin 2020, seul 1 071 MW de cet objectif a été atteint.

Enquête publique

Contexte réglementaire

L’enquête publique portera sur l’intérêt général du projet qui consiste à créer un parc éolien constitué de trois éoliennes et d’un poste de livraison sur la commune de Guerlédan.

Conformément au Code de l’Environnement : « L’enquête publique a pour objet d’assurer l’information et la participation du public ainsi que la prise en compte des intérêts des tiers lors de l’élaboration des décisions susceptibles d’affecter l’environnement […]. Les observations et propositions parvenues pendant le délai de l’enquête sont prises en considération par le maître d’ouvrage et par l’autorité compétente pour prendre la décision. »

Déroulement de l’enquête

Dates : du lundi 11 octobre 2021 au mercredi 10 novembre 2021

Commissaire enquêteur : Monsieur Joris LE DIRÉACH

Le commissaire enquêteur se tiendra à la disposition du public pour recevoir les observations orales ou écrites, aux lieux, dates et horaires suivants :

Mairie de Guerlédan :

  • Lundi 11 octobre 2021 de 9h00 à 12h15
  • Jeudi 21 octobre 2021 de 13h45 à 17h00
  • Mardi 26 octobre 2021 de 9h00 à 12h15
  • Vendredi 5 novembre 2021 de 9h00 à 12h15
  • Mercredi 10 novembre 2021 de 13h45 à 17h00

Consultation du dossier

Pendant l’enquête publique, le dossier est consultable :

  • en mairie de Guerlédan (version papier ou numérique), aux heures d’ouverture de la mairie,
  • sous format numérique sur le site internet de la préfecture des Côtes-d’Armor : https://www.cotesdarmor.gouv.fr > Politiques-publiques > Environnement-et-transition-energetique >Installations-classees-industrielles > Enquetes-publiques-ICPE-industrielles

Observations et propositions sur le projet

Elles pourront être formulées :

  • sur le registre d’enquête publique ouvert à cet effet : https://www.registre-dematerialise.fr/2637 (ce lien est également disponible sur le site internet de la préfecture des Côtes-d’Armor) ;
  • par voie électronique à l’adresse suivante : enquetepublique-2637@registre-dematerialise.fr
  • par courrier adressé au commissaire enquêteur à la mairie de Guerlédan, à l’adresse suivante : Mairie 2 rue Sainte-Suzanne 22530 Guerlédan.

Rapport et conclusions

Dans un délai de 30 jours à compter de la date de clôture de l’enquête, le commissaire enquêteur établit un rapport qui relate le déroulement de l’enquête et examine les observations recueillies.

Le rapport et les conclusions motivées du commissaire enquêteur seront tenus à disposition du public à la Préfecture des Côtes-d’Armor et dans les mairies des communes où s’est déroulée l’enquête. Ils seront publiés sur le site internet de la préfecture à l’adresse sus-mentionnée et mis à disposition du public pendant un an.

Dépôt de la Demande d’Autorisation Environnementale

Le développement du projet éolien de Hent Glaz a été initié en 2015. Il a consisté en une série d’expertises concernant la faune, la flore, les milieux naturels, le vent, l’acoustique et le paysage. Plusieurs bureaux d’études indépendants et spécialisés dans leur domaine ont étudié les divers enjeux locaux et contraintes environnementales, règlementaires et techniques. L’analyse des résultats de ces études a permis de constituer un dossier de demande d’autorisation environnementale qui a été déposé le 22 octobre 2019 en préfecture des Côtes-d’Armor. Il a ensuite été complété les 29 décembre 2020 et 04 juin 2021.

Un accord réputé sans observation a été émis par la MRAE en janvier 2020.

La recevabilité du dossier a été pronon­cée par les services de l’État le 06 juillet 2021.

Caractéristiques du projet

Localisation

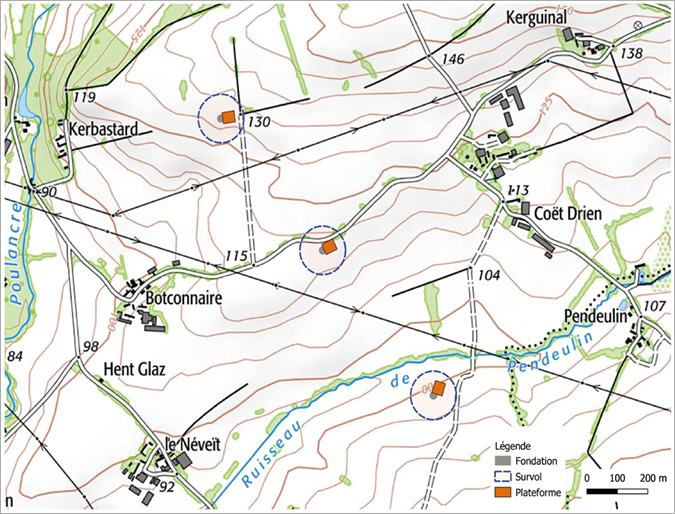

Information cartographique du projet éolien de Hent Glaz porté par la société ABO Energy sur la commune de Guerlédan >> Google Maps

Choix de l’implantation finale

Dans le cadre du développement du projet de Hent Glaz, 4 variantes d’implantation ont été définies et analysées afin de retenir la variante de moindre impact écologique au regard de différents critères dont notamment :

  • Le nombre d’éoliennes ;
  • La distance entre éoliennes ;
  • La description des milieux d’implantation des éoliennes ;
  • La sensibilité globale de ces milieux ;
  • Le caractère humide des sols (sondages pédologiques réalisés) ;
  • Le respect des recommandations définies.

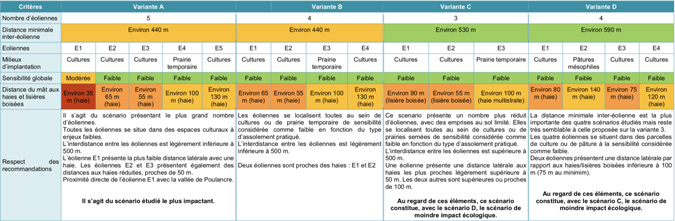

Tableau de comparaison des variantes d'implantation au regard des critères écologiques

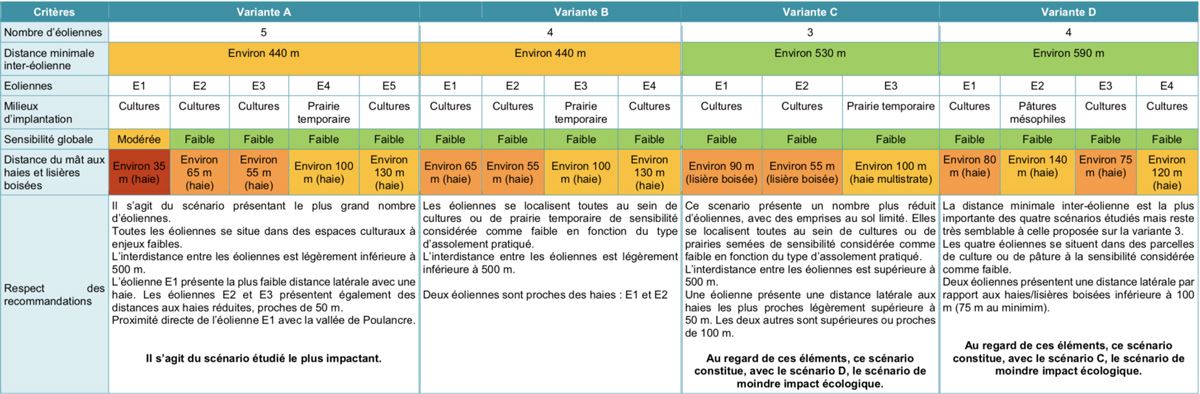

Tableau de comparaison des variantes d'implantation au regard des critères écologiques
(Source : BIOTOPE)

Du point de vue paysager, la variante d'implantation de moindre impact est la variante C. C'est également cette variante qui implique le moins d’utilisation et/ou de création de voirie, et qui permet le moindre dérangement des habitants des hameaux proches.

Du point de vue écologique, les variantes de projet C (3 éoliennes) et D (4 éoliennes) constituent, au regard de leurs caractéristiques, les scénarios de moindre impact.

Enfin, l’étude acoustique des quatre implantations conduit à retenir l’implantation C, à 3 éoliennes. En effet, la diminution du nombre d’éoliennes allège les contraintes acoustiques et apporte une meilleure maîtrise de l’impact acoustique du projet.

Le porteur de projet a ainsi défini un projet selon les recommandations définies pour les thématiques paysage, écologie et acoustique afin que celui-ci s'intègre au mieux aux enjeux du territoire. La variante C a donc été retenue.



Projet éolien de Hent Glaz



Les études

Le 16 novembre 2017, le conseil municipal de Guerlédan a confirmé son soutien au développement des énergies renouvelables sur son territoire, en délibérant favorablement à l’étude du projet éolien porté par ABO Energy.

Analyse de préfaisabilité

La zone d’implantation potentielle du projet éolien de Hent Glaz est définie selon des critères propres à l’installation d’éoliennes :

  • un éloignement des mâts d’éoliennes à au moins 500 m des habitations, comme la réglementation française l’impose ;
  • une bonne exposition aux vents dominants ;
  • un raccordement possible sur le réseau électrique national, depuis un poste source situé à proximité et disposant d’une capacité d’accueil suffisante ;
  • l’absence de contrainte majeure liée à l’environnement ou à la réglementation.

Ainsi, le site au Sud-Est du bourg de Guerlédan a été identifié comme favorable à l’implantation d’éoliennes et permet d’envisager un projet d’installation de 3 éoliennes. Il se trouve en-dehors de toute servitude liée aux procédures aéronautiques militaires et civiles. Autre atout, le site est à proximité d’un réseau de routes développé, ce qui permet de limiter la création de nouveaux chemins pour la desserte d’éoliennes.

Développement du projet

Au regard de différentes thématiques, la phase de développement consiste à analyser les spécificités du territoire et permet de déterminer les caractéristiques du futur parc éolien (localisation et dimension des éoliennes). Pour garantir leur objectivité, ces études de faisabilité sont réalisées par des bureaux d’études ou des experts indépendants (naturalistes, paysagistes, acousticiens, géomètres, …).

L’étape de développement du projet se décompose en 2 temps :

  • L’analyse de l’état initial : études sur l’environnement physique, naturel, paysager et humain du site ;
  • L’étude d’impact : identification des effets possibles du futur parc éolien afin de l’intégrer au mieux au site.
Nos bureaux d'études
Domaine d’expertise Bureau d’études ou expert indépendant Lancement de l’intervention
Installation du mât de mesure de vent Encis Wind (87)    Septembre 2017
Milieux naturels, faune, flore Biotope (44) Février 2017
Paysage et patrimoine Biotope (44) Octobre 2017
Acoustique Sixense (79) Octobre 2017
Milieux physiques et milieus humains Auddicé Environnement (27) Décembre 2017
Montage du dossier réglementaire Auddicé Environnement (27) 2nd semestre 2018



Étude du gisement éolien

Un mât de mesure anémométrique d’environ 100 m de hauteur a été installé mi-septembre 2017, sur un espace agricole dégagé, au cœur de la zone d’implantation potentielle du projet, afin que les mesures du vent donnent une bonne représentativité du site.

Sur le mât sont disposés différents instruments de mesure :

  • 5 anémomètres, mesurant la vitesse du vent ;
  • 2 girouettes, mesurant la direction du vent ;
  • 1 baromètre, mesurant la pression atmosphérique ;
  • 1 sonde de température.

Ce mât a été retiré le 1er octobre 2019 après plus de 2 ans de collecte de données.

L’analyse des données collectées et leur corrélation avec celles des stations Météo-France régionales et des modélisations numériques spécialisées, permettront de caractériser le site quant aux directions et aux vitesses des vents dominants. Ces analyses contribueront à choisir le modèle d’éolienne le plus adapté au site et à évaluer précisément la production électrique du futur parc éolien.

Étude des milieux naturels, faune et flore

Une attention particulière est portée à l’étude de la végétation, des oiseaux, des chauves-souris, ainsi que de la faune terrestre et aquatique.

À partir de l’analyse de l’état actuel de la zone d’étude, réalisée par des experts sur une année complète, l’objectif est de :

  • définir les secteurs écologiquement sensibles afin de les éviter ;
  • évaluer les effets prévisibles du projet sur la faune et la flore afin de réduire au maximum les risques d’impact dus aux éoliennes ;
  • proposer des mesures de suivi et d’adaptation du projet afin de garantir un impact faible et maîtrisé.
Étude du paysage et du patrimoine

Les parcs éoliens participent à la création de nouveaux paysages et cette évolution du cadre de vie nécessite d’être analysée.

Grâce aux compétences de paysagistes qui maîtrisent la lecture du paysage, aux outils de représentation graphique et à la démarche de projet de composition paysagère en lien avec les qualités paysagères et patrimoniales d’un territoire, l’objectif de l’étude est de réaliser un véritable projet d’aménagement et de s’assurer de la capacité du site à accueillir des éoliennes.



Étude acoustique

L’étude acoustique consiste à mesurer le bruit résiduel (bruit actuel) dans l’environnement du projet et caractériser l’impact acoustique d’un parc éolien dans la zone d’étude.

Une campagne de mesure acoustique a été menée du 26 octobre au 13 novembre 2017 : des sonomètres ont été installés dans les cours ou les jardins d’habitations situés en périphérie de la zone d’étude. Cette campagne permet d’obtenir un état initial de l’environnement sonore et de choisir l’éolienne puis d’optimiser ses caractéristiques acoustiques en fonction du site.

Dans un second temps, à l’aide d’un logiciel de modélisation, le bureau d’études acoustique a calculé le niveau de bruit généré par les éoliennes du projet et ainsi vérifié, en amont, le respect de la réglementation acoustique française.

La réglementation en vigueur à laquelle est soumis le bruit généré par les éoliennes repose sur la notion d’émergence : différence de bruit entre les éoliennes en fonctionnement et les éoliennes à l’arrêt. L’émergence admissible est de 3 dB(A) la nuit et 5 dB(A) le jour.

Une seconde étude sera réalisée après la mise en service des éoliennes, afin de vérifier le respect réglementaire du parc et, si besoin, de le corriger.

La démarche Eviter-Réduire-Compenser

La démarche ERC consiste à trouver le meilleur compromis pour un projet performant qui s’adapte aux différents enjeux identifiés sur un territoire. À travers cette démarche itérative, l’étude d’impacts explique comment les préoccupations environnementales, acoustiques et paysagères ont fait évoluer le projet jusqu’au scénario final d’implantation

Les principales mesures concernant le projet éolien de Hent Glaz :

Mesures d’Évitement

  • Le projet évite les milieux naturels sensibles et/ou protégés.
  • Le site puis la variante d’implantation retenue ont été choisis afin d’éviter tout impact acoustique.

Mesures de Réduction

  • Adaptation des périodes de travaux de construction et de démantèlement du parc éolien en fonction de l’activité de la faune locale.
  • Avant de couper les haies, un écologue s’assurera que la haie ne sert pas d’habitat de reproduction pour une espèce protégée. Dans l’hypothèse où c’est le cas, une dérogation espèce protégée devra être fournie.
  • Bridage des éoliennes (mode de fonctionnement réduit ou arrêt) lors des périodes où les chauves-souris sont les plus actives.
  • Arrêt des éoliennes lors des travaux agricoles (labours, fauche et moisson des parcelles autour des éoliennes), afin de protéger les rapaces et réduire le risque de collision du busard saint-martin.
  • Dispositif de serrations sur les pales permettant de limiter le bruit aérodynamique des pales.
  • Mise en oeuvre d’un plan de bridage acoustique des 3 éoliennes, en application de la règlementation en vigueur.

Mesures de Compensation et d’Accompagnement

  • Plantation de 715m de haies, soit 5,5 fois le linéaire détruit dans le cadre du projet, au plus tard dans l’année suivant le lancement des travaux de construction. Les riverains concernés pourront bénéficier de la plantation d’une haie bocagère pour filtrer la vue.
  • Reconstitution d’un réseau de haies bocagères à proximité du projet.
  • Aide à la réhabilitation du patrimoine de la chapelle Saint-Jean.
  • Installation de panneaux d’information.

Mesures de Suivi

  • Perception sonore des éoliennes

Lorsque l’ambiance sonore environnante est la plus calme (la nuit le plus souvent), la vitesse de rotation du rotor sera réduite (mode de fonctionnement bridé appliqué aux éoliennes), a‑n de minimiser la perception sonore. Après la mise en service du parc éolien, une mesure de contrôle sera réalisée pour vérifier sa conformité et, si nécessaire, corriger le mode de fonctionnement des éoliennes.

  • Réception de la télévision

En cas de perturbation suite à la construction des éoliennes, un antenniste sera missionné pour résoudre les situations au cas par cas.

  • Suivis environnementaux

Conformément au protocole national, la biodiversité sera suivie dès la mise en service du parc éolien, puis tous les 10 ans.

Grâce à ces mesures, ABO Energy veillera au bon fonctionnement du parc éolien et à sa conformité vis-à-vis de la réglementation en vigueur. En cas de non-conformité, des mesures complémentaires seront discutées et appliquées.



Chiffres-clés

Photomontages

Projet éolien de Hent Glaz

 Photomontage 1 : Vue depuis l’ouest de Kergrist



Projet éolien de Hent Glaz

Photomontage 2 : Vue depuis les abords du site inscrit du lac de Guerlédan



Projet éolien de Hent Glaz

Photomontage 3 : Vue depuis la mairie de Guerlédan

Calendrier

Prochaines étapes

En attente d'une sortie de recours

2021
  • Dépôt de compléments le 04 juin
  • Recevabilité du dossier de demande d’autorisation environnementale prononcée par les services de l’État le 06 juillet
  • Distribution du bulletin d’information numéro 3 au mois de septembre
  • Enquête publique : lundi 11 Octobre au mercredi 10 Novembre 2021
  • CDNPS (Commission Départementale de la Nature des Paysages et des Sites)
  • Lancement de la construction du parc éolien et premiers kWh produits.
2020

Janvier: Réception de l’avis tacite de la MRAe, sans observation.

2019

Oct.: Dépôt du dossier d’Autorisation Environnementale le 22 octobre ; Début de l’instruction du dossier auprès des services de l’État.

Juillet: Validation du scénario final après finalisation des études et réalisation de l’étude d’impact.

Mars: Permanence d’information le 27 mars en mairie de Guerlédan.  Diffusion d’un 2ème bulletin d’information.

Janvier: Réunion avec la mairie de Guerlédan ; Réunion avec la DDTM22 et DREAL dans le cadre de la pré instruction du dossier.

2018

Déc.: Analyse des variantes d’implantation (position et nombre d’éolienne).

Nov.: Réalisation des photos qui permettront de réaliser les photomontages (40 points de vues).

Sept.: Analyse de différents modèles d’éolienne compatibles avec la zone favorable.

Août: Confirmation d’un gisement de vent suffisant pour la réalisation d’un parc éolien grâce aux données du mât de mesure de vent et de la campagne LIDAR.

Avril: Campagne complémentaire de mesure de vent par technologie LIDAR durant 1 mois.

Mars: Installation sur le mât de mesure d’un système d’écoute des chauves-souris en altitude.

Janvier: Rédaction des rapports d’état initial par les bureaux d’études. Recommandations sur la localisation du projet et le gabarit des éoliennes.

Janvier: Diffusion d’un 1er bulletin d’information (télécharger)

2017

Déc.: Le bureau d’études Auddicé Environnement est missionné pour la conception du dossier de demande d’autorisation environnementale et l’assemblage des différentes études.

Déc.: Etude d’accès au site.

Nov.: Le conseil municipal de Guerlédan confirme son soutien au développement, sur son territoire, des énergies renouvelables en délibérant favorablement à l’étude du projet éolien porté par ABO Wind.

Oct.: Le bureau d’études Biotope (44) est missionné pour réaliser une étude sur le paysage et le patrimoine.

Oct.: Le bureau d’études Sixense (79) est retenu pour réaliser l’étude acoustique du projet. Des sonomètres sont installés dans les cours ou les jardins d’habitations situées en périphérie de la zone d’étude, afin de connaître l’ambiance sonore existante actuellement.

Sept.: Montage du mât de mesure de vent entre les hameaux de Botconnaire et Coët Drien, par la société Encis Wind (87).

Avril: Dépôt en mairie de la déclaration préalable pour l’installation d’un mât de mesure de vent.

Février: Le bureau d’études Biotope (44) est missionné pour réaliser des expertises sur les milieux naturels, la faune et la flore.

Janvier: Signature des premiers accords fonciers.

Janvier: Création de la commune nouvelle de Guerlédan, réunissant Mûr-de-Bretagne et Saint-Guen.

2016

Oct.: Prise de contact avec les propriétaires fonciers et les exploitants des parcelles potentiellement concernées.

Sept.: Préconsultation des services de l’Etat : Armée de l’Air, Aviation Civile, Météo-France, Préfecture, Conseil Départemental, Direction Départementale des Territoires et de la Mer, Service Territorial de l’Architecture et du Patrimoine, Agence Régionale de la Santé, …

Sept.: Présentation du projet à Loudéac Communauté Bretagne Centre.

Août: Création des fichiers cartographiques.

Juin: Reprise de contact avec la municipalité.

2015

Mars: Le groupe ABO Wind franchit la barre des 1000 MW raccordés.

2014

Juin: Identification du site et prise de contact avec la municipalité de Mûr-de-Bretagne.
