L’année 2021 a marqué le début de la concrétisation de ce projet de 3 éoliennes initié en 2014. Après quelques mois de préparation de chantier, celui-ci a officiellement démarré le 4 octobre 2021. Les premières étapes furent les opérations de génie civil avec le terrassement des chemins et des plateformes menant aux pieds des futures éoliennes. Ensuite, les emprises au droit des fondations des futures éoliennes ont été creusés, à l’aide notamment d’un brise-roche hydraulique. Enfin le coulage des fondations s’est déroulé en 3 temps : semelle de béton de propreté puis ferraillage de la cage d’ancrage tige par tige puis coulage du béton. En pause depuis janvier 2022, le chantier a repris à l’été 2022 avec l’arrivée des composants des éoliennes : pales, sections de mât, nacelle, hub... Le montage des éoliennes a été réalisé sur plusieurs semaines : chaque composant a été érigé et assemblé un à un. Fin 2022, des tests de fonctionnement ont permis de finaliser le réglage des éoliennes. Les premiers kilowattheures ont été produits dès les derniers jours de 2022. Au printemps 2023, la remise en état de la voirie a été réalisée. Aujourd’hui les 3 éoliennes de Monterfil sont opérationnelles et l’électricité produite est injectée sur le réseau public au poste de Plélan-le-Grand via des câbles souterrains le long des routes.

Le chantier

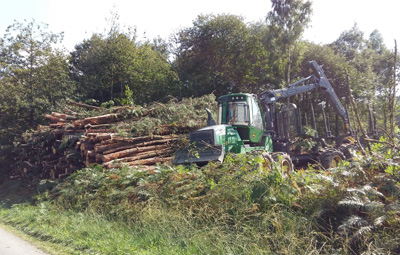

Septembre 2021 : Coupe des arbres autour de 2 futures éoliennes (ONF)

Octobre 2021 : Déclaration d'ouverture de chantier

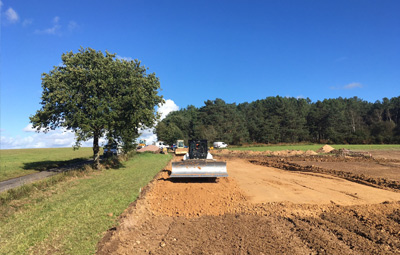

Octobre - Novembre 2021 : Création des plateformes et voies d'accès aux éoliennes

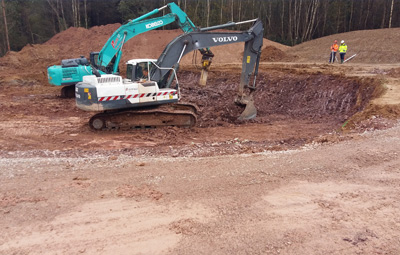

Novembre 2021 : Excavation du terrain pour les fondations

Décembre 2021 : Ferraillage et coulage des fondations des éoliennes

Mars - Juillet 2022 : Pause et sécurisation du chantier pendant la période de restrictions environnementales

Août 2022 : Livraison des composants des éoliennes sur site

Septembre 2022 : Montage successif des 3 éoliennes

Octobre - Novembre 2022 : Phase de tests du fonctionnement des éoliennes et remise en état du site en fin de chantier

Décembre 2022 : Mise en service du parc éolien

La campagne de financement participatif

En fin d’année 2021, ABO Wind a lancé une campagne de financement participatif sur la plateforme Lendosphère. L’opération, d’abord exclusivement ouverte aux habitants de Bretagne, a rencontré un tel succès que le montant à atteindre a été déplafonné de 80 000 à 100 000 euros. Après le déplafonnement, la campagne a été réservée exclusivement aux habitants de la communauté de communes du Pays de Brocéliande. Ainsi ces riverains représentent 27% du montant total investi, avec 27 650€ au total. Ces épargnants ont investi en moyenne 300 €, avec des montants unitaires compris entre 100 € et 5 000 € (le montant maximum pour cette campagne).

ABO Wind remercie les prêteurs qui, par cette opération, participent concrètement à ce projet en circuit court et qui bénéficieront de ses retombées financières. Par leur investissement, ils ont pris une part active à la transition énergétique et au dynamisme de leur territoire.

Partenaire d'Eskouadenn - Brocéliande Cup

Le 18 juin dernier s’est déroulé le tournoi inter-régional U13 de la Brocéliande Cup pour sa toute première édition. Parce que le sport et les énergies renouvelables représentent des valeurs fortes, ABO Wind partage les valeurs de cohésion et d’esprit d’équipe mis en avant à travers cet évènement sportif. Ainsi ABO Wind fut partenaire de ce tournoi de jeunes footballeurs à Treffendel.

Caractéristiques du projet

Présentation du projet

La démarche de conception du projet a été menée en 2017 via une analyse multicritère étoffée, qui a permis d’orienter le projet vers une implantation :

L’implantation prend ainsi la forme d’une ligne brisée de trois éoliennes, parallèle aux lignes de force du paysage (vallée du Serein et route nationale n°24). Des distances inter-éoliennes régulières ont été recherchées pour favoriser une bonne lecture et un bon équilibre dans le paysage.

L’éolienne E1 est positionnée à plus de 600m de la première habitation, sur une parcelle agricole.

Les éoliennes E2 et E3 sont positionnées à plus de 700m des premières habitations, sur des terrains dont la commune de Monterfil est propriétaire et composés de plantations de résineux et de fourrés pré-forestiers, dont l’intérêt écologique et la valeur économique restent faibles.

Les éoliennes sont reliées en elles par des câbles électriques enterrés et disposés en accotement des chemins afin de garantir un faible impact environ­nemental, jusqu’à un poste de livraison qui a pour fonction de centraliser l’électricité produite par les trois éoliennes.

Le raccordement du parc éolien au réseau public d’électri­cité est ensuite réalisé dans le cadre du Schéma Régional de Raccordement au Réseau des Énergies Renouvelables et fait l’objet d’une procédure encadrée par le code de l’énergie, permettant au gestionnaire local de réseaux de proposer une solution optimale.

Localisation

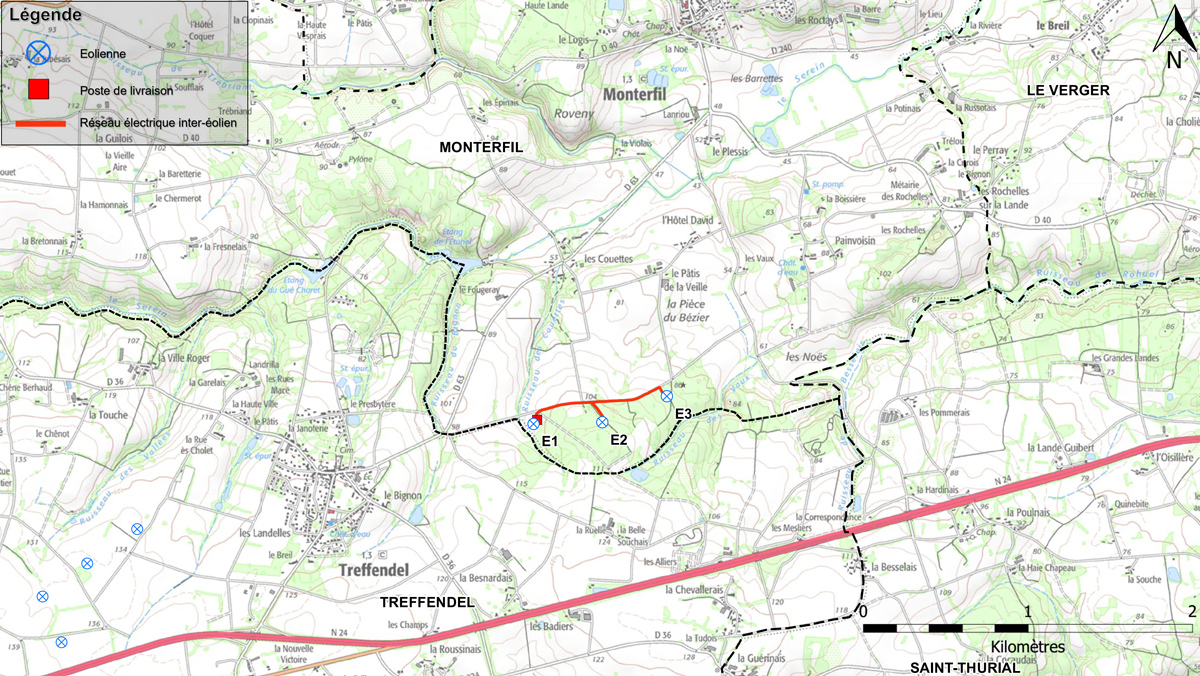

Carte du projet

Chiffres-clés

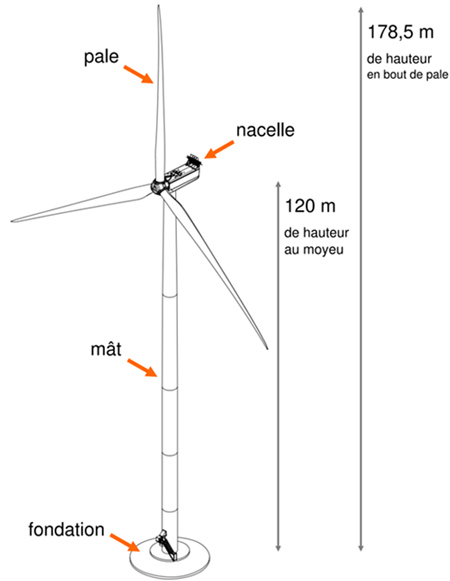

Schéma de l'éolienne projetée

Schéma de l'éolienne

Photomontages

Localisation photomontages

Photomontage 1 : RD 40, Monterfil

Photomontage 1 : RD 40, Monterfil

Photomontage 2 : GRP Brocéliande, Monterfil

Photomontage 2 : GRP Brocéliande, Monterfil

Photomontage 3 : Hameau "la Violais", Monterfil

Photomontage 3 : Hameau \

Photomontage 4 : Hameau "Painvoisin", Monterfil

Photomontage 4 : Hameau \

Photomontage 5 : RD 63 "Le Fougeray", Monterfil

Photomontage 5 : RD 63 \

Photomontage 6 : Lotissement sortie Est, Treffendel

Photomontage 6 : Lotissement sortie Est, Treffendel

Photomontage 7 : Hameau "La Hardinais", Saint-Thurial

Photomontage 7 : Hameau \

Calendrier

Historique du projet

Le processus de création d’un parc éolien s’appuie sur une démarche d’insertion paysagère et environnementale qui s’exprime à plusieurs échelles.

Durant la phase de conception du projet, ABO Energy a attaché une importance particulière à l’information et à la concertation, notamment avec les élus locaux, les services de l’Etat, les habitants et les usagers du site.

Le dialogue avec les riverains se poursuivra pendant le chantier de construction du parc éolien et après sa mise en service.

Analyse de préfaisabilité
  • Décembre 2008 : Elaboration du schéma éolien du Pays de Brocéliande. Un secteur ressort comme « zone potentielle » sur la commune de Monterfil, présentant dans ses dimensions paysagères, naturelles et humaines, des caractéristiques favorables pour l’insertion d’un parc éolien.
  • Mai 2014 : Prise de contact avec la municipalité de Monterfil. En avril 2015, le conseil municipal de Monterfil se prononce officiellement en faveur du projet.
  • Juillet 2014 : Prise de contact avec les propriétaires et exploitants agricoles des parcelles potentiellement concernées. Les premiers accords fonciers sont signés en 2015.
Conception du projet
  • Janvier 2016 : Lancement des expertises écologiques et paysagères, principaux volets de l’étude d’impacts sur l’environnement.
  • Avril 2016 : Installation d’un mât de mesure anémométrique, permettant d’établir un profil des vitesses et des directions des vents. Le mât a été désinstallé en juillet 2018, après plus de deux années de mesures.
  • Juin 2016 : Première permanence d’information en mairie de Monterfil. Présentation du fonctionnement d’une éolienne et des étapes d’un projet éolien.
  • Septembre 2016 : Campagne de mesures acoustiques afin de caractériser au mieux l’ambiance sonore du site.
  • Janvier 2017 : Lancement d’une procédure de déclaration de projet afin de reconnaître l’intérêt général du projet éolien et de le mettre en compatibilité avec le plan local d’urbanisme de Monterfil.
  • Mars 2017 : Présentation de la variante d’implantation retenue lors de réunions de cadrage avec les services de l’Etat. Visite du site avec le Paysagiste Conseil de la DDTM.
  • Mai 2017 : Investigation du site par la Compagnie Bretonne de Gestion Forestière, missionnée pour la réalisation du diagnostic forestier, dans le cadre de la demande de défrichement. Visite du site avec la DRAAF et l’ONF.
  • Septembre 2017 : Seconde permanence d’information en mairie de Monterfil. Présentation du projet retenu
Instruction du dossier
  • Novembre 2017 : Dépôt du dossier de demande d’autorisation environnementale en Préfecture.
  • Février 2018 : Demande de compléments après examen du dossier sur le fond.
  • Octobre 2018 : Dépôt du dossier complété.
  • Janvier 2019 : Dossier déclaré complet et régulier par la Préfecture.
  • Février 2019 : Réunion d’examen conjoint de la déclaration de projet valant mise en compatibilité du PLU.
  •  Avril/mai 2019 : Enquête publique du 8 avril au 15 mai 2019 : la population est consultée sur le projet éolien de Monterfil
  • Juin 2019 : Fin de l’enquête publique : les conclusions et l’avis du commissaire enquêteur sont favorables au projet
  • Octobre 2019 : Avis favorable de la Commission Départementale de la Nature, des Paysages et des Sites (CDNPS)
  • 21 janvier 2020 : Le Préfet délivre l’arrêté d’autorisation environnementale, à la lumière de l’ensemble des avis émis au cours de l’instruction
  • Janvier à septembre 2021 : préparation du chantier de construction du parc éolien
  • Octobre 2021 : démarrage des travaux

Contact

Anne-Cécile Cotard
responsable communication de projet éolien et photovoltaïque

anne-cecile.cotard(at)aboenergy.com

Thèmes liés

Bretagne

Actualités Caractéristiques du projet Calendrier Contact
