Cette page internet a pour objectif de vous expliquer notre démarche de développement du projet de parc éolien sur les communes de Cellettes et Maine-de-Boixe. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.
Développement
Processus d’autorisation
Statut actuel
Construction
Exploitation
Actualités
Après près de trois ans d’études sur site et de développement du projet, le dossier de demande d’autorisation environnementale pour le projet éolien du Manslois a été déposé en janvier 2024 auprès des services de la préfecture de Charente.
À la suite de ce dépôt, et malgré l’avis favorable qui avait été émis par l’armée lors de notre préconsultation fin 2021, l’armée a émis un avis défavorable au projet. En effet, celui-ci serait incompatible avec la nouvelle zone d’entrainement aérien (SETBA) créée autour de la base de Cognac. Une zone d’entrainement dont nous n’avons eu connaissance qu’en avril 2024.
L’avis de l’armée dans le cadre de l’obtention d’une autorisation environnementale est nécessaire et conforme. La préfecture a été tenue de suivre ce dernier et a donc écourté l’instruction du dossier, en émettant un rejet. Or la société ABO Energy travaille activement sur le développement de ce projet de territoire, afin de concevoir un projet de qualité, alliant respect de la biodiversité, du paysage et des aspects économiques et humains depuis janvier 2020, soit plus de 4 ans et demi.
Nous avons ainsi fait le choix de contester l’avis émis par l’armée et donc d’entamer un recours à l’encontre du rejet du dossier.
Un recours administratif peut s’étendre sur une durée moyenne de deux à trois ans. ABO Energy a engagé cette procédure en déposant une requête auprès de la Cour d’Appel Administrative de Bordeaux en septembre 2024.
La Cour d’Appel Administrative de Bordeaux rendra un avis qui nous confirmera la poursuite ou l’arrêt de l’instruction du dossier de demande d’autorisation environnementale pour le projet du Manslois.
Bulletins d'information
Permanences publiques d'information - 19 et 20 oct. 2022
Les permanences publiques d’information ont eu lieu le 19 octobre dans la salle des fêtes de Maine-de-Boixe et le 20 octobre entre en mairie de Cellettes.
L'objectif était de répondre aux interrogations de chacun. Outre la présentation de la démarche de définition du projet et des mesures, une exposition de photomontages a permis de visualiser le projet depuis plusieurs points de vue.
Caractéristiques du projet
La définition du projet éolien du Manslois a été guidée par :
Un site en dehors des contraintes techniques rédhibitoires (Armée,Aviation Civile, distance aux habitations, etc.) et une ressource en vent favorable ;
Les résultats des états initiaux environnementaux (milieu humain,biodiversité, paysage, etc.) qui ont permis, dans un premier temps, d’anticiper les incidences potentielles du projet sur son environnement et d‘éviter certaines zones, et dans un second temps, de mettre en place des mesures de réduction des incidences qui n‘ont pas pu être évitées ;
L’analyse de plusieurs variantes qui a permis de déterminer le parc éolienqui concilie le mieux le projet de production d’électricité décarbonée avec la préservation de l’environnement, ainsi qu’avec les volontés locales suite à la concertation avec la population et les élus.
Chiffres clés
3 éoliennes
200 mètres en bout de pale
125 mètres à hauteur de nacelle
5,7 MW max par éolienne soit 17,1 MW max de puissance totale
Env. 171 000 €/ande retombées fiscales pour le territoire
Env. 14 000 personnes alimentées en électricité renouvelable (Consommation moyenne en France, tous types de logements et chauffages confondus (Sources: INSEE / CRE / RTE))
Calendrier
2020
Identification de la zone d’étude
Présentation du projet devant les conseils municipaux des communes de Cellettes et Maine-de-Boixe
Rencontre des propriétaires et exploitants et signature des accords fonciers
2021
Lancement des études environnementales, paysagère et acoustique
Installation du mât de mesures et démarrage de l’étude de vent
Distribution du premier bulletin d’information et mise en ligne d’une page internet dédiée au projet
2022
Réalisation des études de faisabilité et rendu des conclusions
Constitution d’un comité de suivi avec les élus locaux
Tenue des trois 1ères réunions du comité de suivi (12/04/2022 - 05/05/2022 - 10/10/2022)
Distribution des 2ème et 3ème bulletins d’information
Définition de la variante d’implantation et du modèle d’éolienne
Tenue de permanences publiques
2023

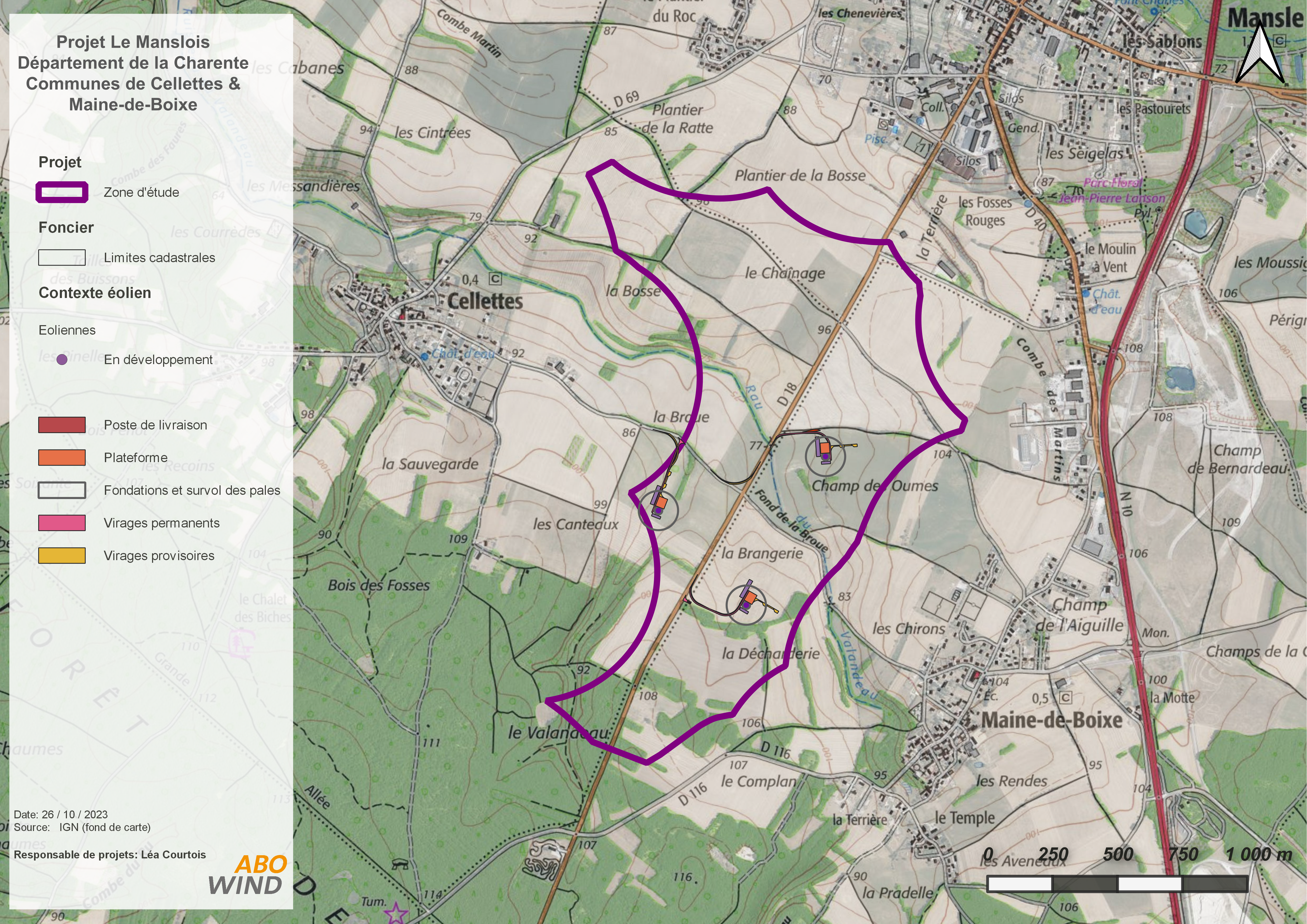

Définition de la variante 3 optimisée
Tenue de la 4ème réunion du comité de suivi (13/11/2023)
2024
Dépôt de la demande d’autorisationenvironnementale en préfecture
Distribution du 4ème bulletin d’information
Rejet de la demande d’autorisation environnementale
Recours d’ABO Energy à l’encontre de la décision préfectorale
Les prochaines étapes (dates prévisionnelles) :
2025-2027
Décision de la Cour d’Appel de Bordeaux
Si favorable, reprise de l’instruction :
Enquête publique
Décision préfectorale
2028-2030
Construction du parc éolien
Mise en service et exploitation du parc éolien
Pendant 20 à 25 ans
Exploitation
Suivis environnementaux
Maintenance
Démantèlement total (y compris fondations) ou renouvellement en fin de vie
