Projet éolien de Marcillac-Lanville

Actualités Caractéristiques du projet Calendrier Contact

Au travers de cette page, nous avons souhaité vous présenter notre démarche pour l’installation d’éoliennes sur la commune de Marcillac-Lanville. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.

Développement
Processus d’autorisation
Statut actuel
Construction
Exploitation

Actualités

Enquête publique

Le dossier de demande d’autorisation environnementale pour le projet éolien de Marcillac-Lanville est en cours d’instruction par les services de l’état. L’enquête publique s’est terminée le 18 octobre 2023. Le commissaire enquêteur à rendu son rapport le 18 novembre 2023 et a émis un avis favorable assorti de 3 réserves. Cet avis est à retrouver sur le site de la préfecture. ABO Energy répondra aux réserves prochainement en amont de la décision de la préfecture attendue dans le courant du premier semestre 2024.

Zooms ABO Energy

ABO Energy souhaite que la population concernée par le futur parc éolien puisse disposer de tous les éléments nécessaires à la compréhension des enjeux et spécificités de ce projet. Notre volonté est d’informer de manière complète et factuelle sur un ensemble de thèmes ayant trait au développement d’un projet éolien, et aux divers enjeux soulevés à l’échelle du territoire. Une série de cinq zooms ont été distribués à la population locale et sont disponibles en téléchargement ci-dessous :

Afin de répondre aux questions qui demeurent, ABO Energy a tenu des permanences publiques d‘information les 14 et 15 décembre 2022 en mairie de Marcillac-Lanville. Le responsable de projet reste disponible et joignable pour toute précision sur les thématiques abordées. N’hésitez pas à le contacter (ses coordonnées se trouvent en bas de cette page).

Bulletins d'information

Historique

En 2018, la société ABO Energy a sollicité les élus de la commune de Marcillac-Lanville sur la possibilité d’entreprendre une étude de faisabilité. La société ABO Energy est présente en Charente depuis plus de 10 ans, avec par exemple le parc éolien de Xambes-Vervant mis en service en 2008, et les projets de Fouqueure et du Chêne Fort sur Vouharte, Coulonges et La Chapelle, en instruction depuis 2019.

Forte de sa connaissance du territoire et de son expertise reconnue, ABO Energy a proposé de relancer la perspective d’un projet éolien sur la colline située entre Lanville et Aigre. Il y a près de 10 ans, un premier projet lancé par une autre société n’a pas abouti, en raison notamment de la co-visibilité avec l’abbatiale de Lanville.

En 10 ans l’éolien a considérablement évolué, ainsi que les outils pour développer un projet éolien en phase avec son territoire. Ces évolutions nous permettent aujourd’hui d’envisager une implantation sur ce secteur permettant de concilier transition énergétique du territoire et préservation du patrimoine.

Après avoir rencontré les propriétaires et exploitants de cette vaste zone, une pré-étude paysagère centrée sur l’abbatiale a été réalisée. Sur cette base de travail, et avec l’accord du conseil municipal de Marcillac-Lanville, des études sur la faune, la flore, le paysage et l’acoustique ont été menées. Elles ont permis de vérifier si le secteur se prête bien à accueillir des éoliennes.

Après près de 3 ans de réflexion, et plus d’un an d’études, le projet éolien de Marcillac-Lanville est à présent défini.

Un dossier de synthèse sur l’étude d’impact sur l’environnement et ses résultats a été réalisé. Il est consultable en mairie de Marcillac-Lanville, et téléchargeable ICI

Il détaille toute la démarche de développement et de définition du projet.

Caractéristiques du projet

Localisation

La zone choisie résulte d’une analyse cartographique à l’échelle départementale prenant en compte les différentes contraintes techniques, environnementales et paysagères du territoire. Afin de concevoir un parc éolien de qualité les critères suivants ont été utilisés :

Par ailleurs, afin d’être en accord avec les volontés de la DREAL et des services du département, nous respecterons également des distances aux boisements et aux infrastructures :

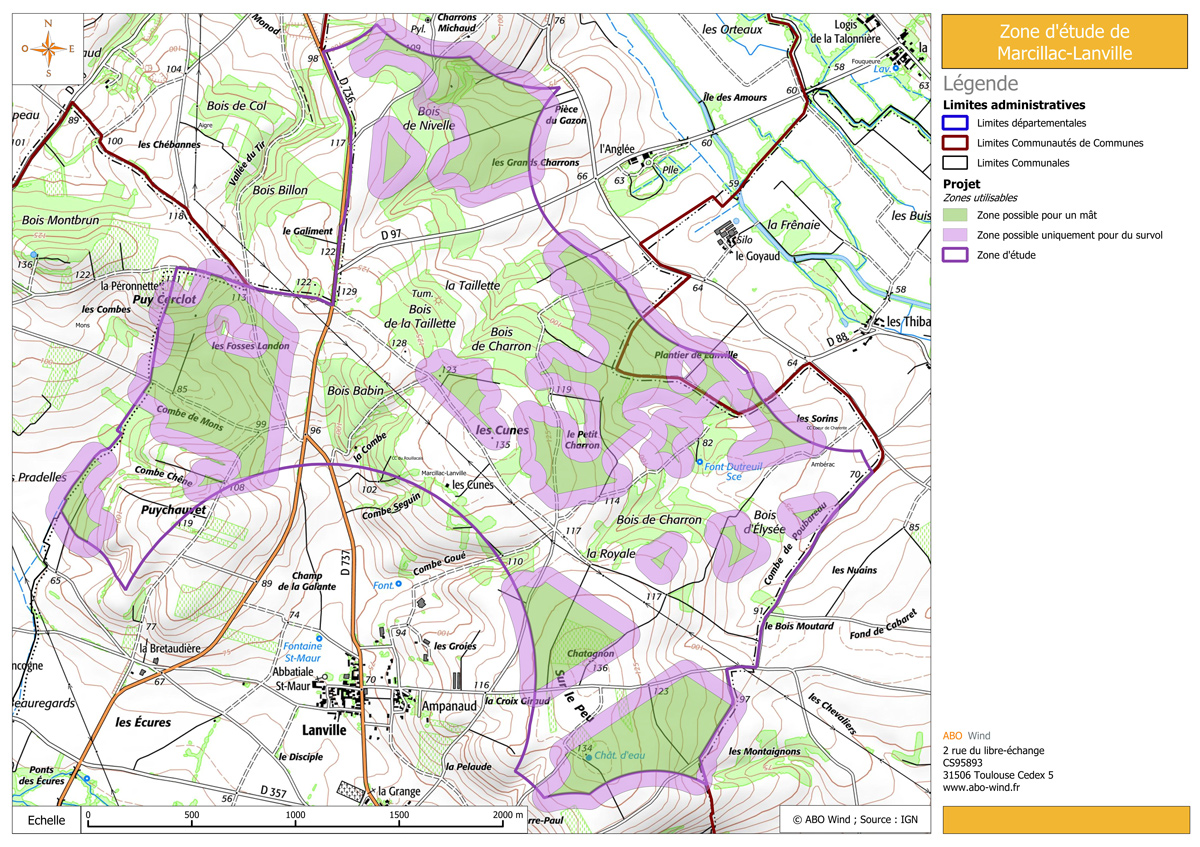

La carte ci-dessus indique les espaces qui pouvaient théoriquement accueillir des éoliennes.

Les études menées ont permis de préciser exactement le nombre et l’emplacement des éoliennes.

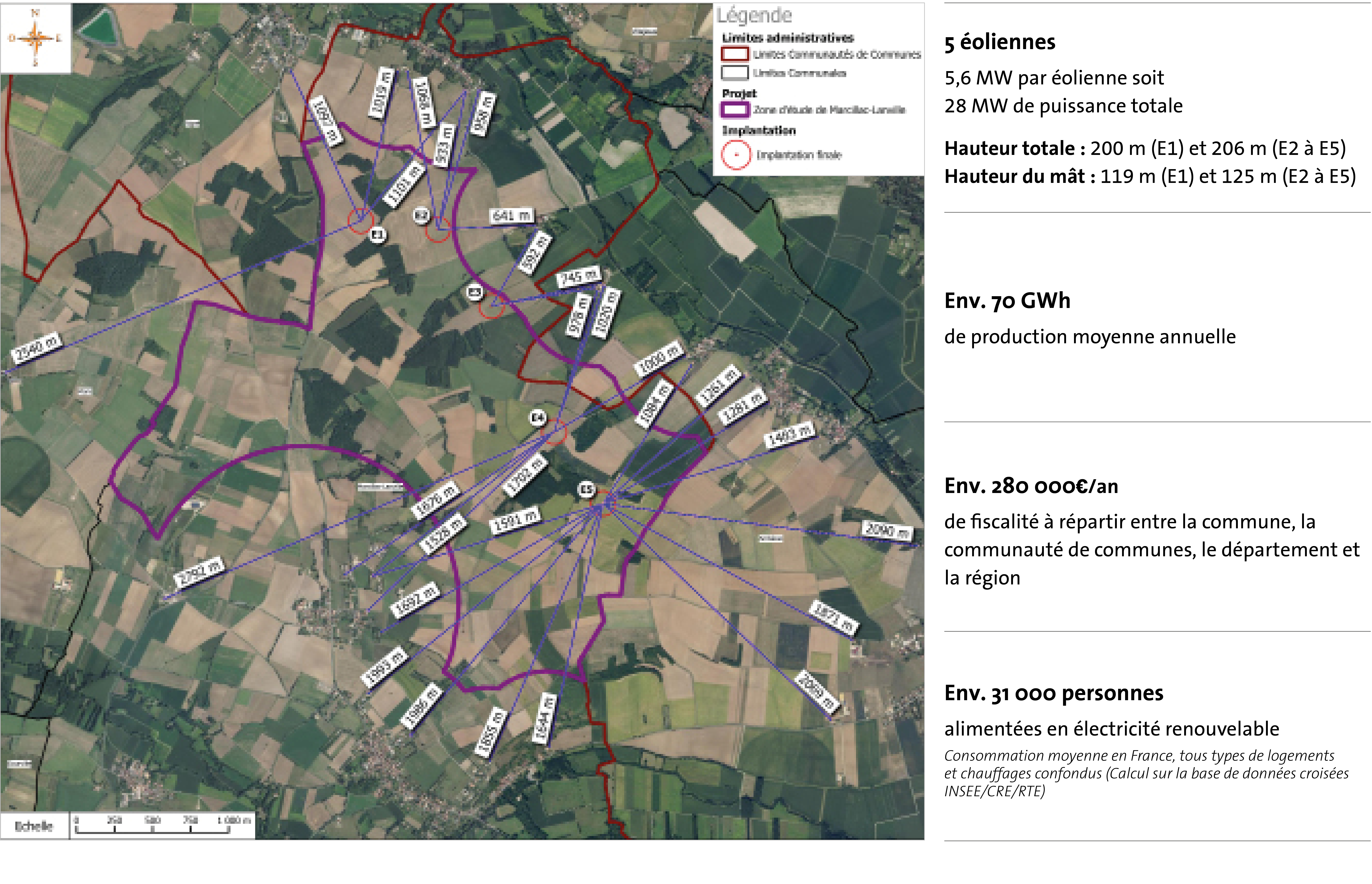

Projet final et caractéristiques

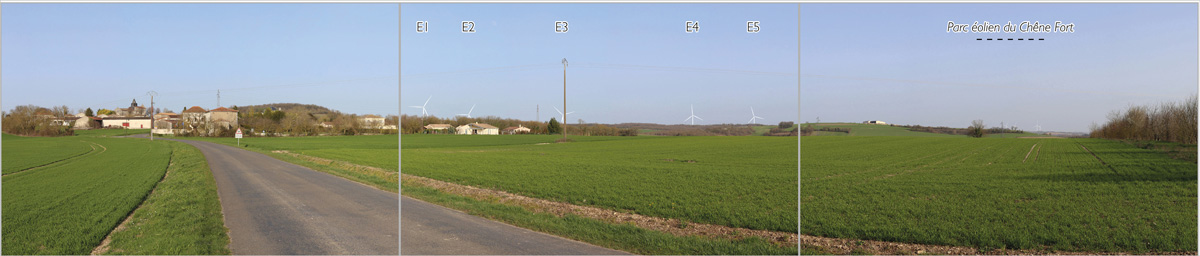

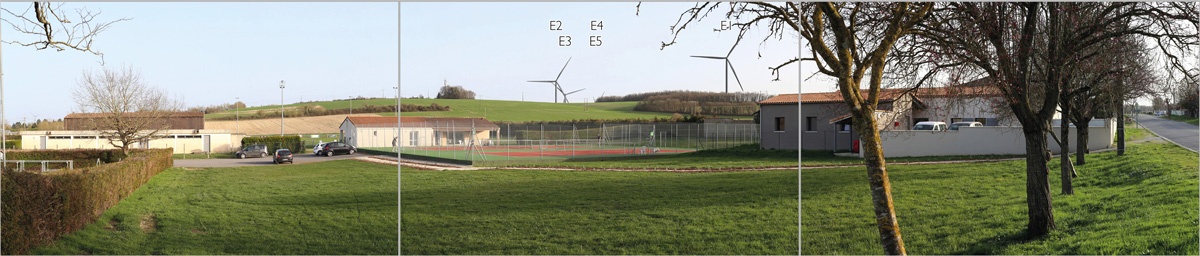

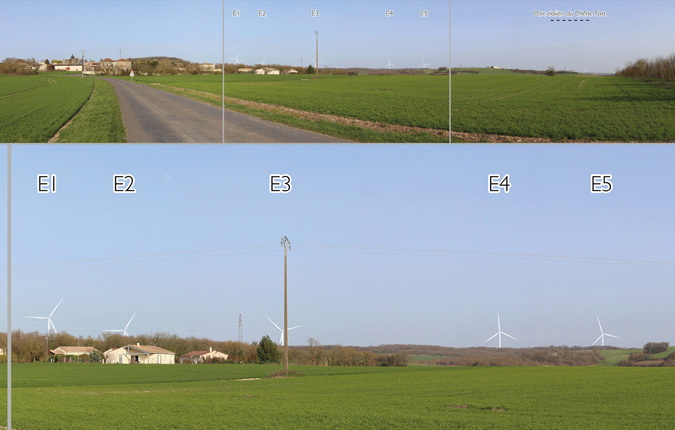

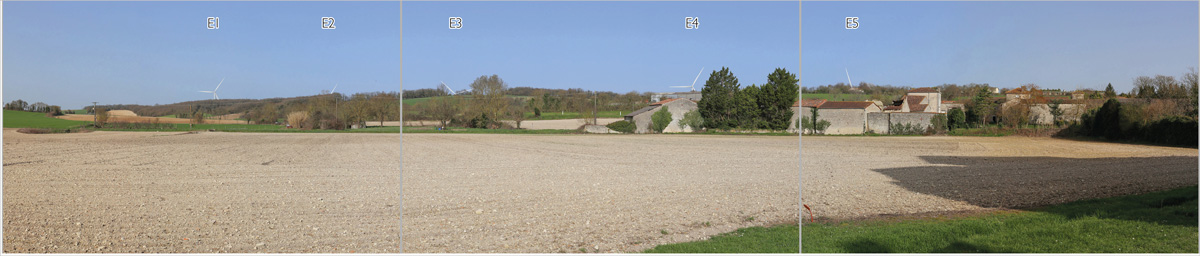

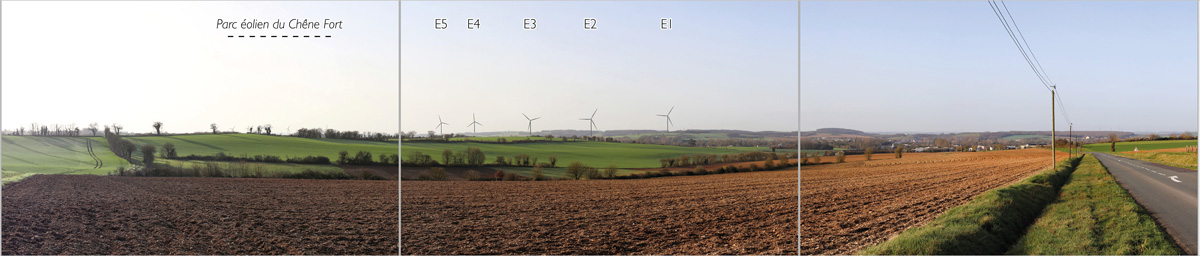

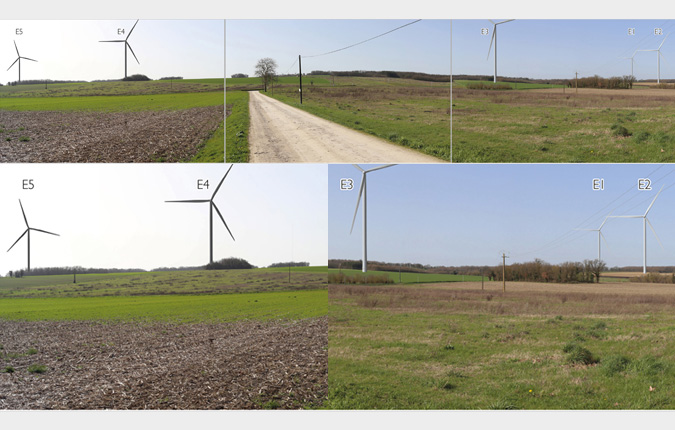

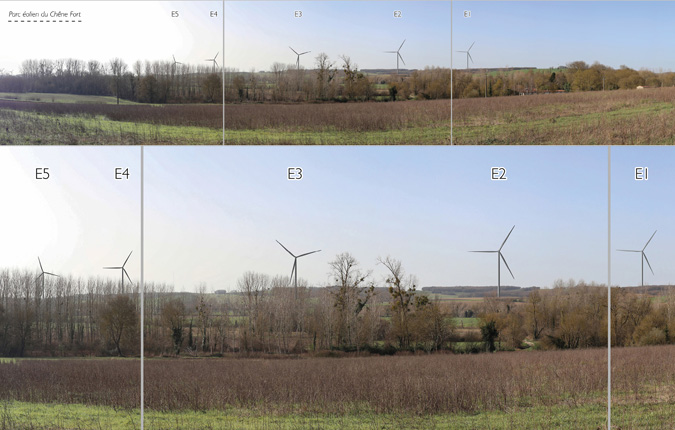

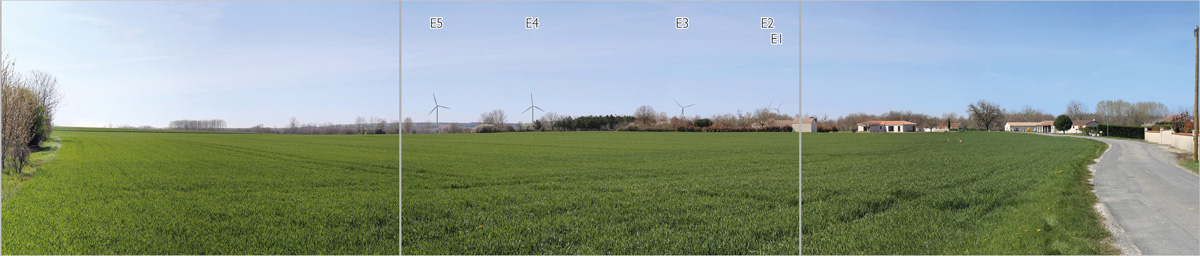

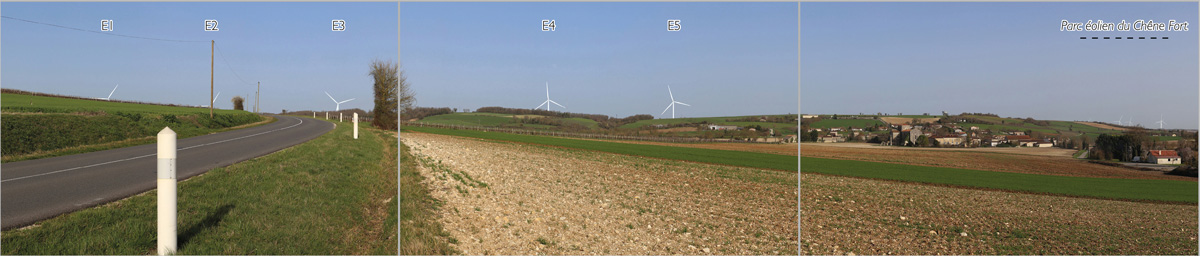

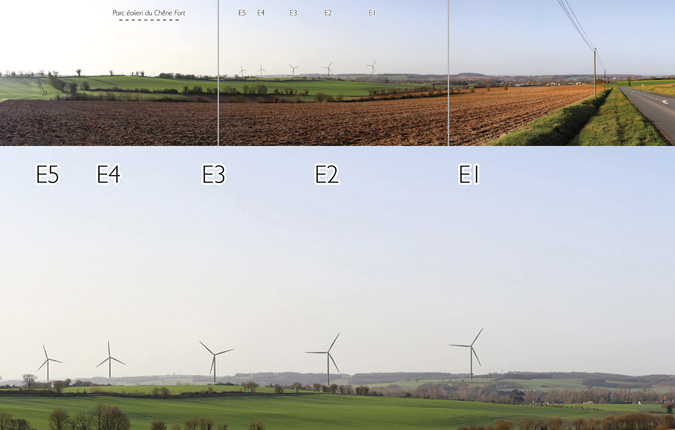

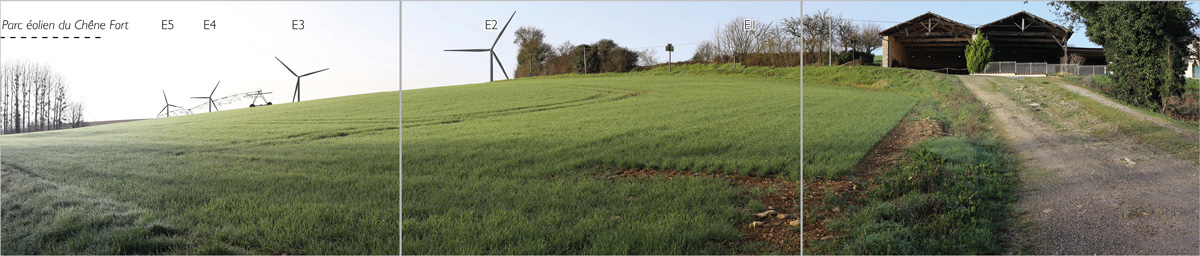

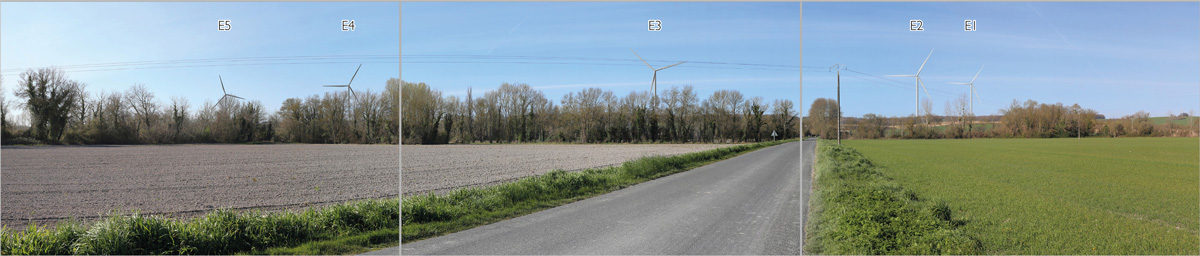

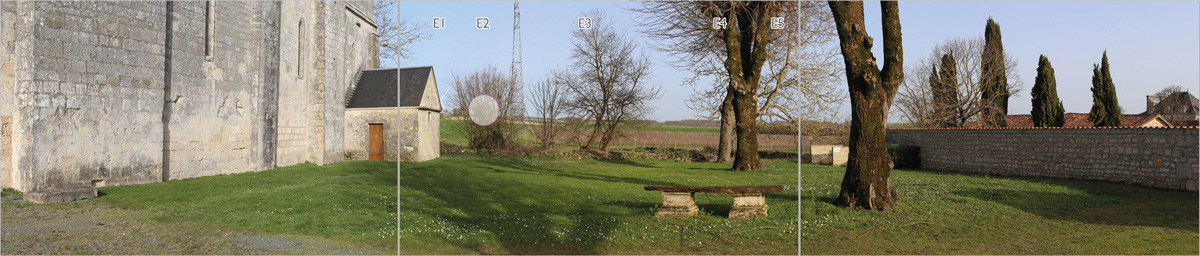

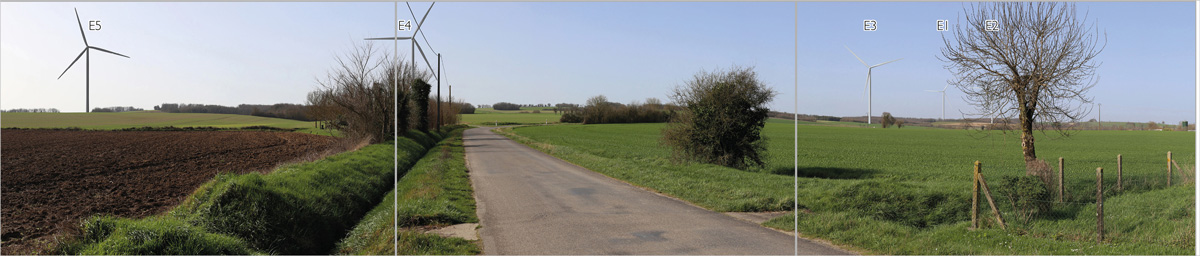

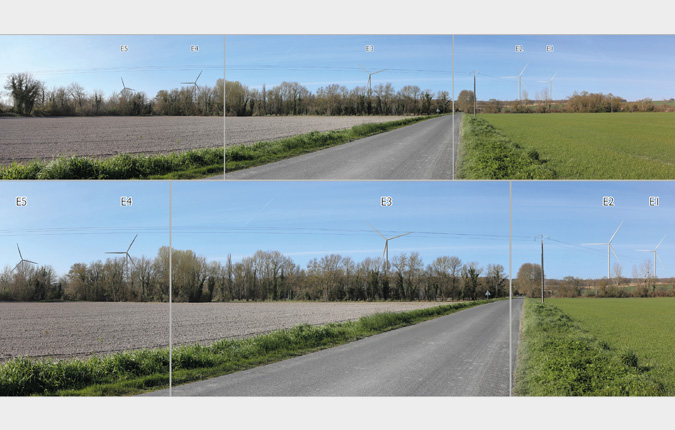

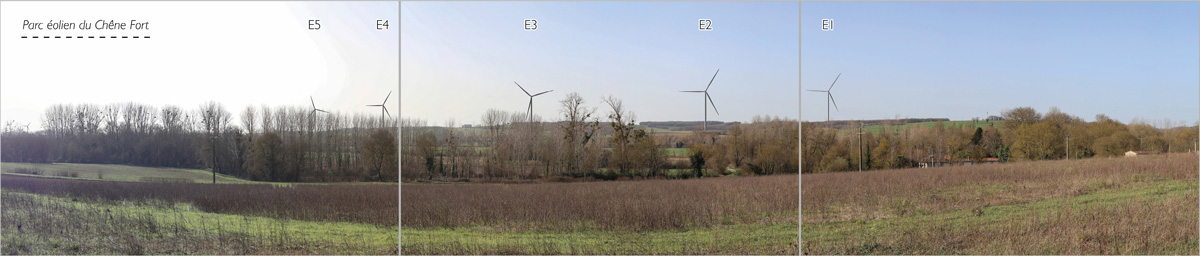

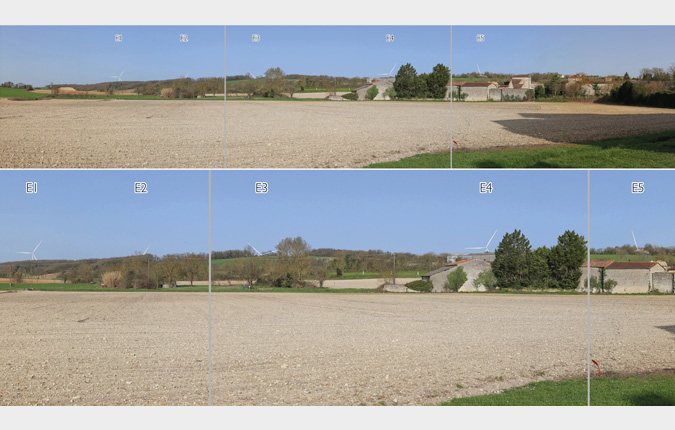

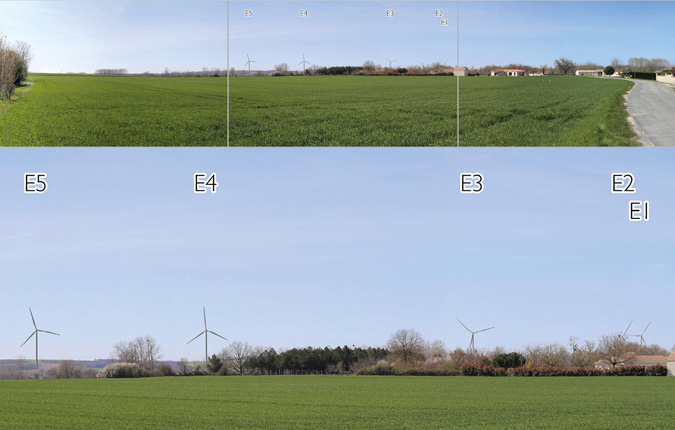

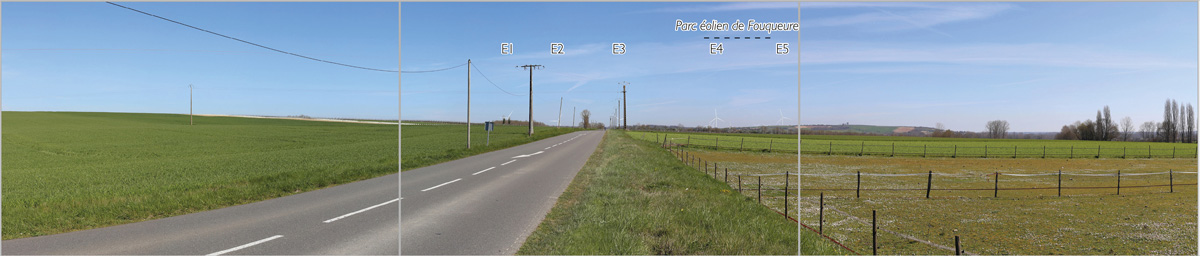

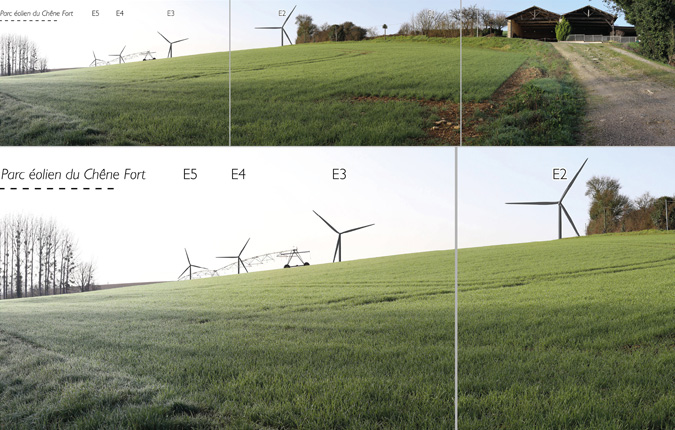

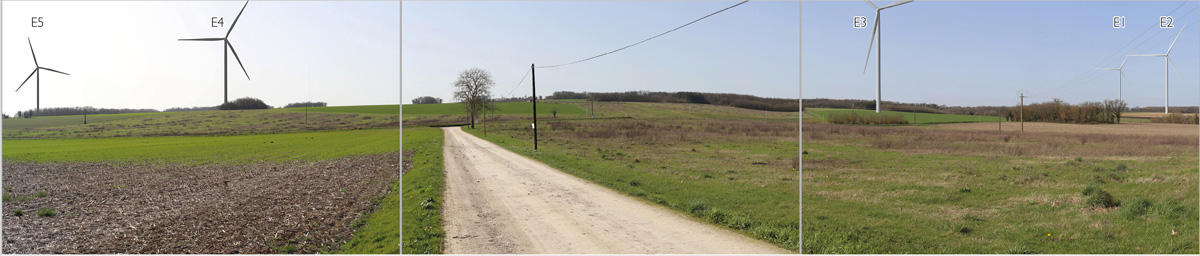

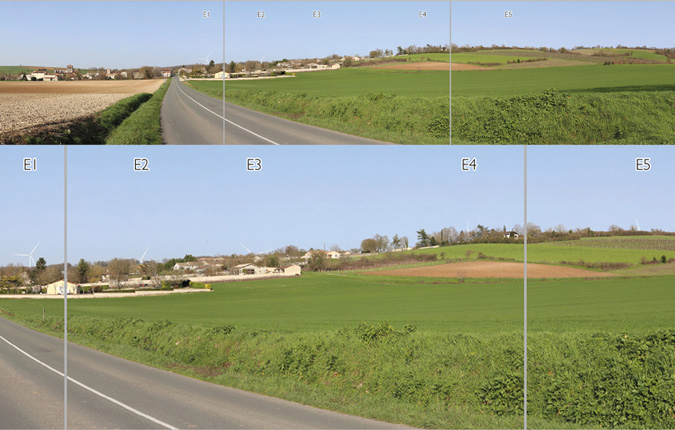

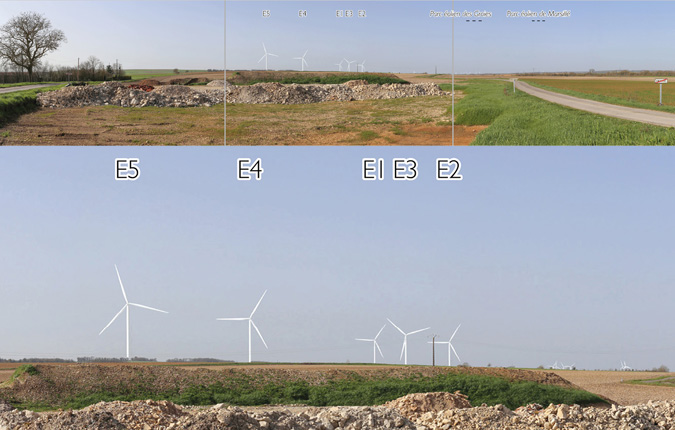

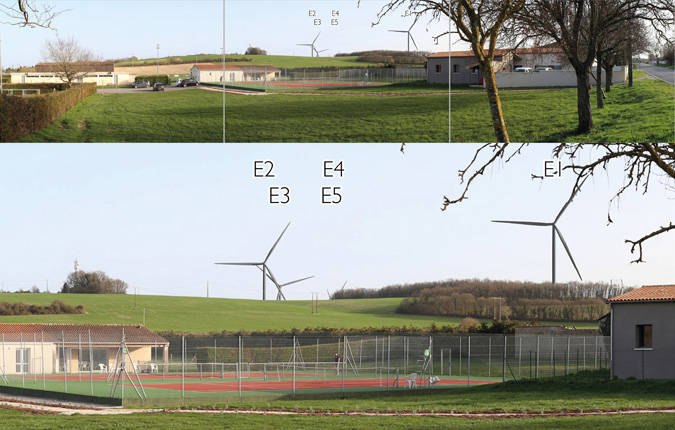

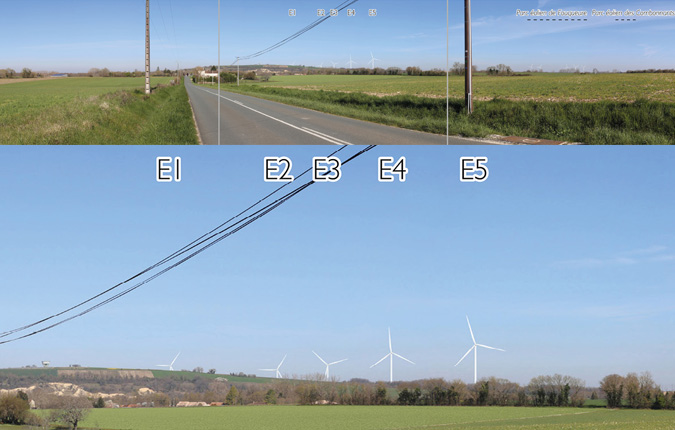

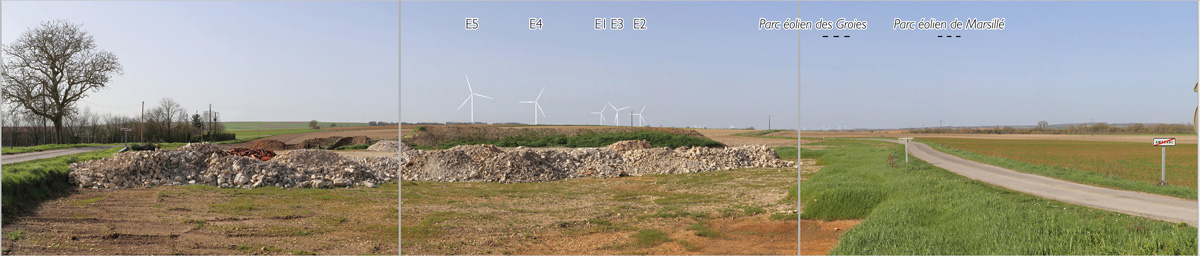

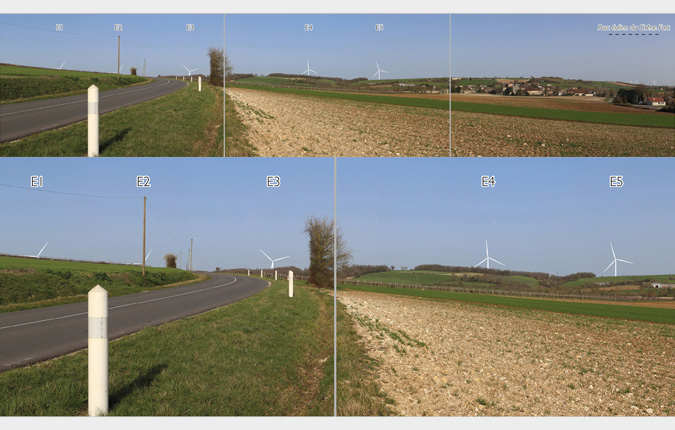

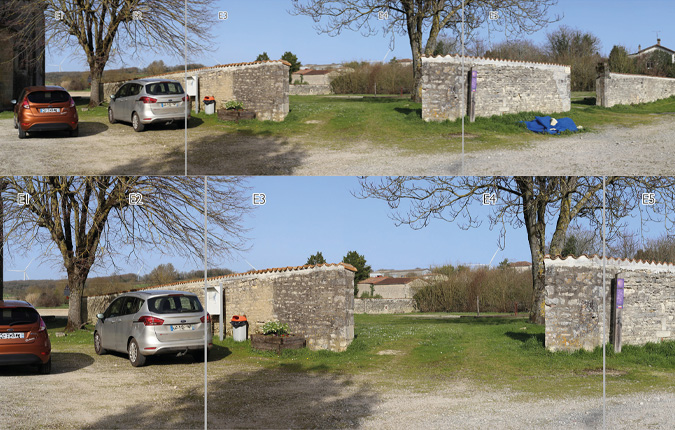

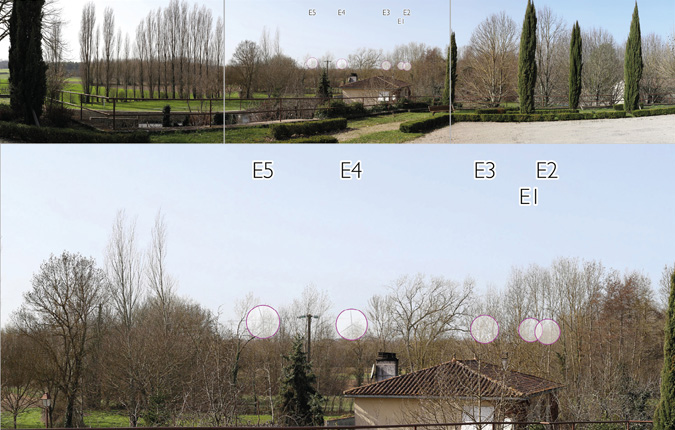

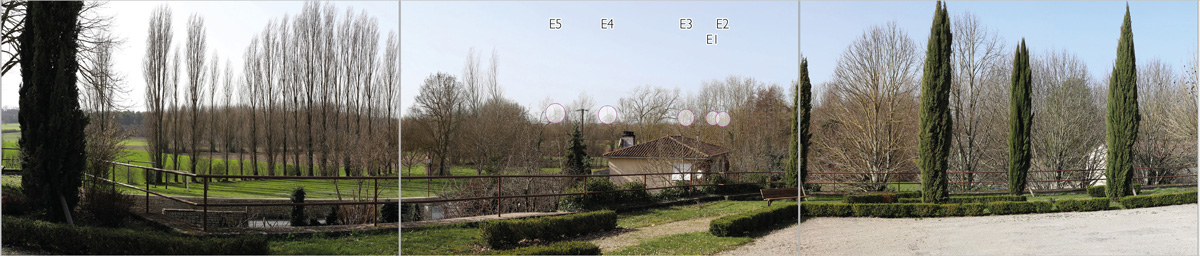

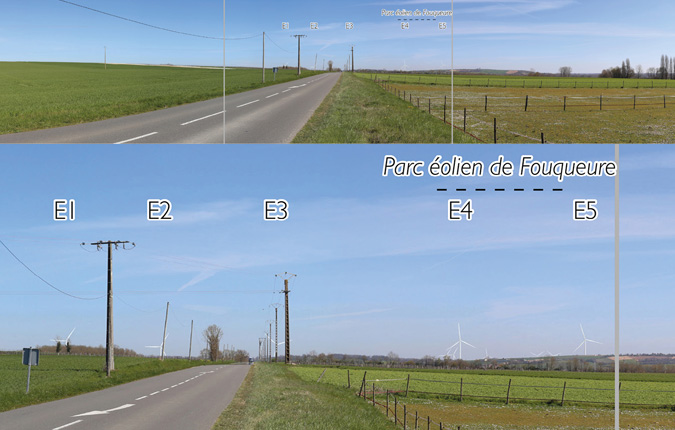

Photomontages

Calendrier

2018
  • Juin : Prise de contact avec les élus locaux.
  • Juillet : Présentation au conseil municipal de Marcillac-Lanville ; Accord des élus pour contacter les propriétaires et exploitants.
  • Août : Début des contacts auprès des propriétaires et exploitants.
2019
  • Mai : Réalisation de la pré-étude paysagère.
  • Juin : Présentation des résultats de la pré-étude aux élus locaux.
  • Octobre : Présentation des résultats de la pré-étude et des étapes à venir au conseil municipal.
  • Novembre : Délibération favorable du conseil municipal pour le lancement des études.
2020
  • Janvier : 1er Bulletin d’information et mise en ligne d’une page internet.
  • Février : Permanences publiques d’information et mise en place d’un carnet de liaison en mairie.
  • Mars: Installation du mât de mesure de vent et d’écoute des chauves-souris.
  • Sur le reste de l’année 2020 :
    • Réalisation de l’ensemble des études faune et flore, acoustique et paysage.
    • Mises à jour régulières de la page internet du projet.
    • Informations régulières des habitants de la commune et des hameaux avoisinants.
    • Echanges avec l’ABF, l’office de tourisme et l’ensemble des acteurs du territoire.
2021
  • 1er trimestre : Finalisation des études et analyses des variantes.
  • Avril : Détermination de l’implantation optimale.
  • Mai : Présentation du projet aux élus de la commune et du territoire.
  • Juin : Information et consultation de la population.
  • Automne : Dépôt du dossier de demande d’autorisation environnementale auprès de la préfecture.
2022
  •  Analyse du dossier par les services de l’état et apport de compléments.
2023
  • Septembre : Bulletin d'information n°3
  • Septembre - Octobre : Enquête publique avec avis favorable émis par le commissaire enquêteur
2024
  • Février : Projet d'arrêté de refus de la part de la préfecture
  • Août : Arrêté préfectoral de refus du projet émis par la préfecture
