Projet éolien de Fouqueure

Actualités Caractéristiques du projet Calendrier Contact

Cette page internet a pour objectif de vous expliquer notre démarche de développement du projet de parc éolien sur la commune de Fouqueure. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.

Développement
Processus d’autorisation
Statut actuel
Construction
Exploitation

Actualités

Le projet de Fouqueure a obtenu son autorisation le 9 mai 2023 !

Après 1 an et demi de recours juridique, la Cour Administrative d’Appel de Bordeaux a validé le projet éolien de Fouqueure en annulant le refus et en délivrant directement l’autorisation.

Cette décision vient valider la qualité du dossier et du développement du projet depuis 2017 sur Fouqueure.

Des étapes de pré-chantier se sont déroulées avec notamment la réalisation des sondages géotechniques en août 2024 et la réalisation des fouilles archéologiques par l'INRAP en décembre 2024.

Au regard des difficultés de raccordement connues sur le secteur, le chantier du construction du parc éolien entrera dans une phase active fin 2026, pour une mise en service en 2028.

Permanence d’information

Une permanence d’information s'est tenue le jeudi 27 juin 2019, de 17h à 20h à la mairie de Fouqueure.

Vous trouverez ci-dessous les panneaux de la permanence :

Suite à cette permanence un compte rendu a été réalisé, vous pouvez le télécharger ici.

Concertation préalable

Dans le cadre de la conception du projet éolien de Fouqueure, ABO Wind a organisé une consultation volontaire préalable à la définition du projet final. L'objectif de cette procédure était de consulter les citoyens afin d'enrichir le projet avant qu'il soit défini.

Chaque citoyen a été invité à venir prendre connaissance des résultats des études, des caractéristiques du site et des dernières actualités de la technologie éolienne. Un dossier était disponible en Mairie de Fouqueure du 2 au 30 Avril 2019, pendant les heures et jours habituels d'ouverture au public. Il peut toujours être consulté dans sa version PDF (cliquer pour télécharger):

DOSSIER DE CONSULTATION

Ce dossier présente les objectifs et les caractéristiques principales du site et toutes les informations utiles à la compréhension des enjeux du projet.

Pendant toute la durée de la consultation, des observations et propositions pouvaient être adressées :

  • Par écrit sur le registre ouvert à la mairie
  • Par un formulaire en ligne sur la page Web dédiée au projet

Un bilan de la consultation a été réalisé à l’issue de cette démarche. Il est disponible en mairie de Fouqueure et dans sa version PDF (cliquer pour télécharger):

BILAN DE LA CONSULTATION

À travers cette consultation, ABO Wind a souhaité laisser à chaque citoyen l'opportunité de prendre part activement aux enjeux énergétiques de son territoire.

Bulletins d'information :

Caractéristiques du projet

Localisation

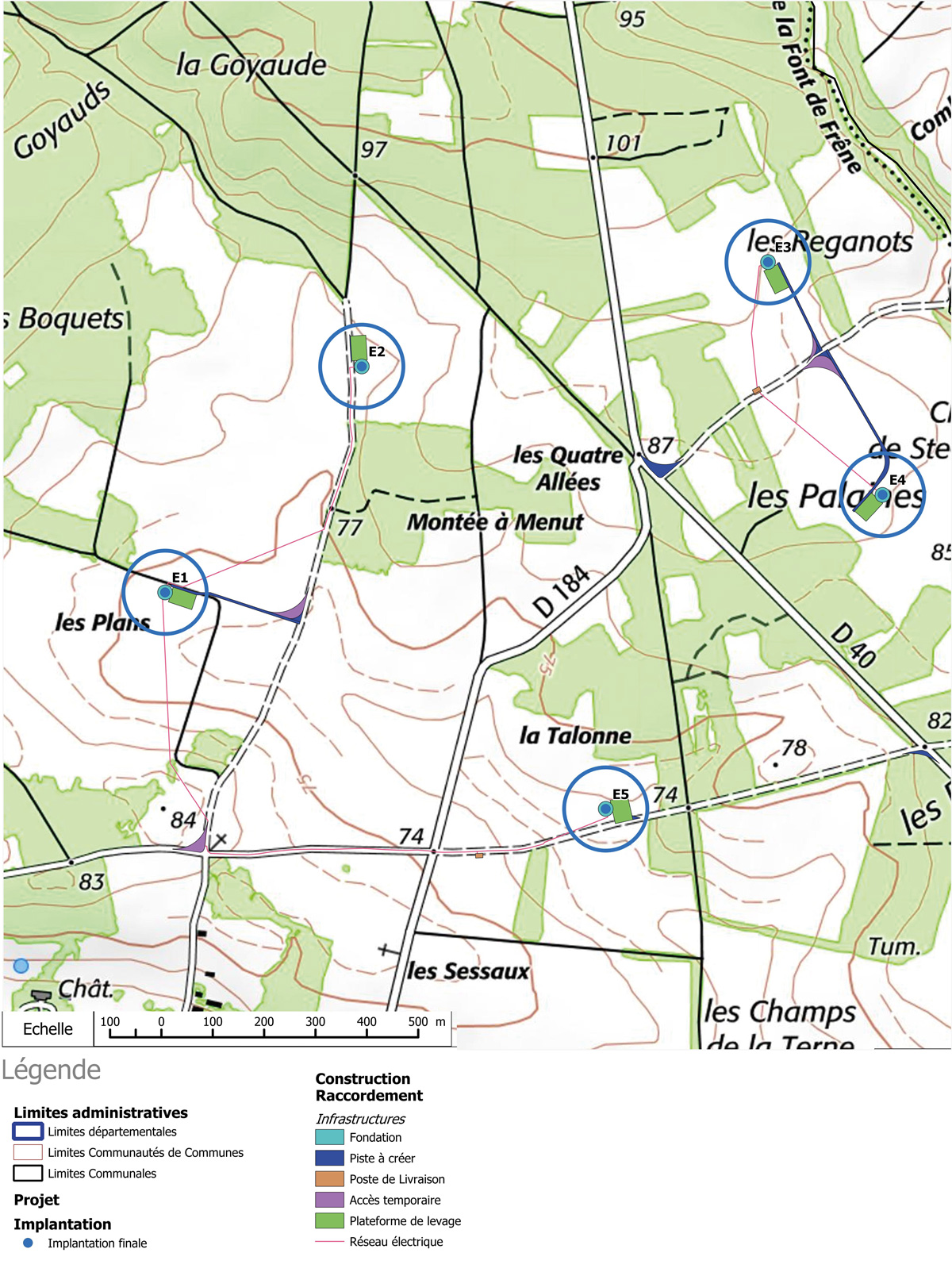

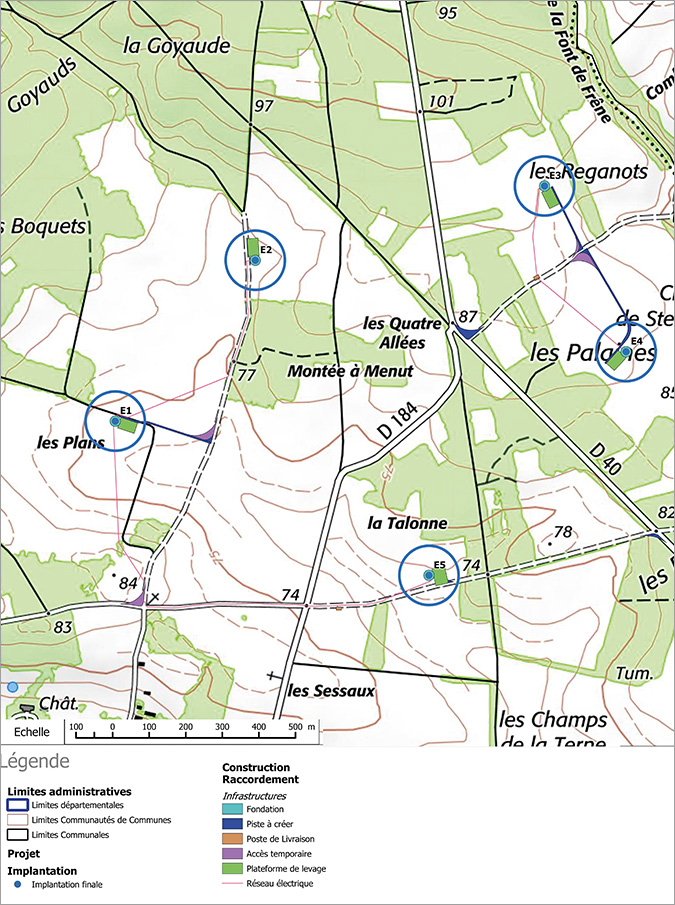

Carte de Localisation

L‘éolienne E5 est située sur une parcelle communale

Chiffres-clés

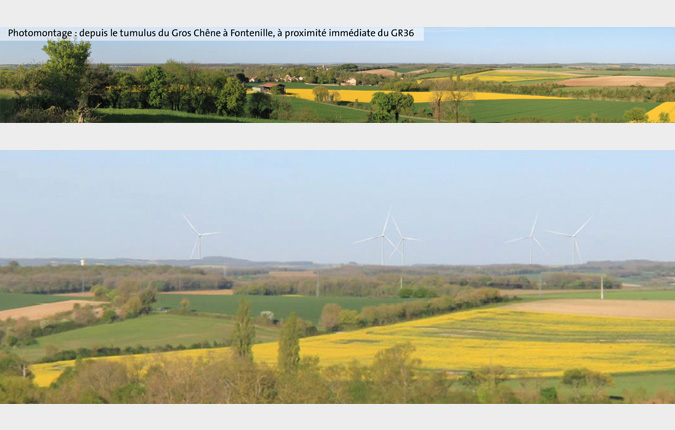

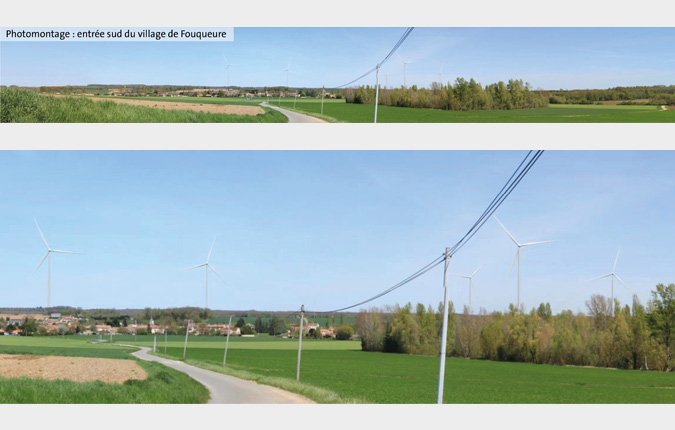

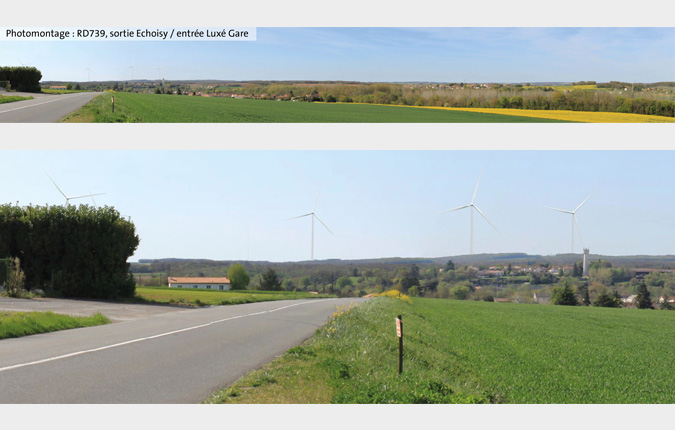

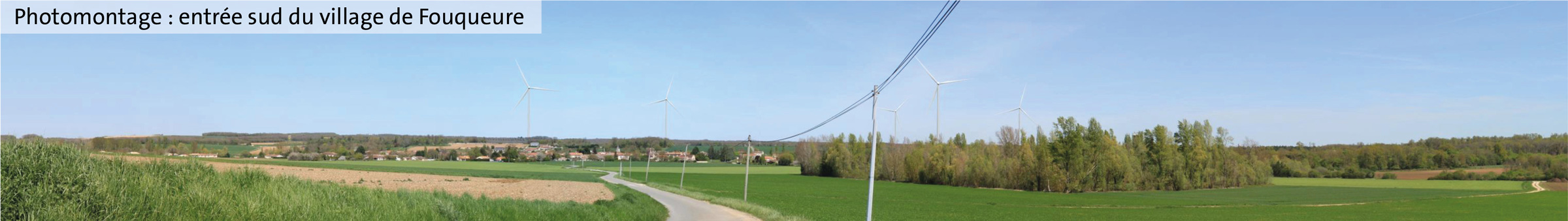

Photomontages

Calendrier

2017
  • Janvier : Identification de la zone d’étude et rencontres des élus
  • Avril : Présentation du projet au Conseil Municipal
  • Juillet : Délibération favorable du Conseil Municipal
  • Fin 2017 : Signature des accords fonciers
2018
  • Janvier : Information à la population de Fouqueure et des communes voisines
  • Février : Lancement des études et installation du mât de mesure de vent
  • Mai - Décembre : Etude acoustique et actualités du projet dans le bulletin Municipal
2019
  • Début 2019 : Fin des états initiaux des études
  • Avril : Consultation préalable et présentation des résultats des études
  • Juin : Présentation de l’implantation finale aux élus et à la population
  • Août : Dépôt du dossier de demande d’autorisation environnementale en préfecture
2020
  • Mars : Déclaration de recevabilité et de complétude du dossier par les services de l’état
  • Du 21 septembre au 23 octobre : Enquête Publique
2021 - 2023
  • Période de recours juridiques
  • 9 mai 2023 : Autorisation préfectorale
2024
  • Août : sondages géotechniques
  • Décembre : fouilles archéologiques par l'INRAP
Etapes à venir
  • Construction et mise en service du parc éolien
  • Exploitation du parc éolien (25 ans en moyenne)
  • Démantèlement en fin de vie

Contact

Andoni Claverie

andoni.claverie(at)aboenergy.com
