Projet éolien de Charente-Boixe

Cette page internet a pour objectif de vous expliquer notre démarche de développement du projet de parc éolien sur les communes de Communes de Villognon, Coulonges, Xambes, Vervant, Cellettes et Ambérac. Vous y trouverez les dernières informations sur les avancées du projet et pourrez également nous contacter pour toute question.

Développement
Processus d’autorisation
Statut actuel
Construction
Exploitation

Actualités

Le développement du projet éolien de Charente-Boixe est arrivé à son terme, et son dossier de demande d‘autorisation environnementale a été déposé en préfecture en juin 2024.

ABO Energy poursuit la démarche d’information et de concertation engagée sur ce territoire. L’instruction du dossier par les services de l’état se déroulera en 2024-2025 et une enquête publique sera organisée à son terme.

 Valeco se retire du projet éolien de Charente-Boixe

Le travail commun réalisé entre ABO Energy et Valeco prend racine sur des accords fonciers signés de manière indépendante. Bien que le projet ait été développé comme une entité unique, la maitrise foncière reste propre à chaque société.

L’étude naturaliste menée au cours de l’année 2022 a mis en avant des enjeux importants sur une partie de la zone d’étude du projet. Conformément à la démarche Eviter-Réduire-Compenser mise en œuvre, nos sociétés ont privilégié l’évitement de l’ensemble des secteurs situés à l’est des voies ferrées. Cette décision, dans l’intérêt de la protection de la biodiversité, ne vient pas remettre en question le projet dans l’ensemble du site d’étude. Cependant, ce large secteur regroupe une partie du secteur d’ABO Energy, et l’intégralité du secteur de Valeco.

Ainsi, Valeco a fait le choix de se retirer du projet éolien de Charente-Boixe. Ce dernier est dorénavant porté en exclusivité par la société ABO Energy dans le secteur sud-ouest de la zone d’étude à cheval sur les communes de Xambes, Coulonges, Villognon et Ambérac. Les communes de Vervant et Cellettes ne disposant pas en définitive de zone propice à l’installation d’éolienne, aucune implantation ne sera présente sur leurs territoires. Cependant, nous nous engageons à les conserver dans le processus d’information et de concertation débuté sur ce territoire dans le cadre du projet.


Bulletins d’information

Permanences d’information

23 novembre 2022

Le 23 novembre se sont tenues 2 permanences d'informations en compagnie du bureau d'études ENCIS Environnement en charge du volet naturaliste du projet.

La première s'est déroulée de 9h à 12h à Xambes. La seconde de 15h à 19h à Villognon.

Le compte rendu est disponible ici : Compte Rendu - Permanences d'informations

Les supports utilisés sont disponibles ici : Supports

15 juin 2023

Le 15 juin s’est tenu une permanence d’information en présence des responsables de projet d’ABO Wind et de Valeco. Celle-ci s’est déroulée de 15h à 20h à la salle des fêtes de Vervant.

Lors de cette permanence un atelier d’explication de la démarche de conception d’une implantation était mis à disposition des visiteurs.

Le compte rendu est disponible ici : Compte Rendu – Permanence d’information



Comité de suivi

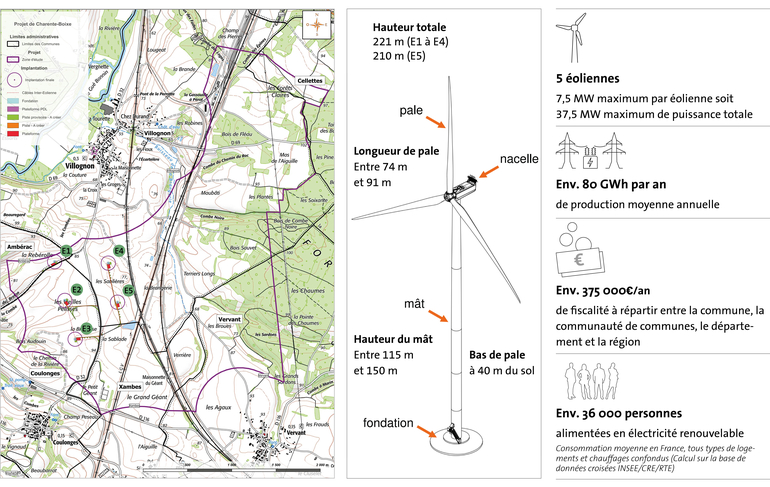

Caractéristiques du projet

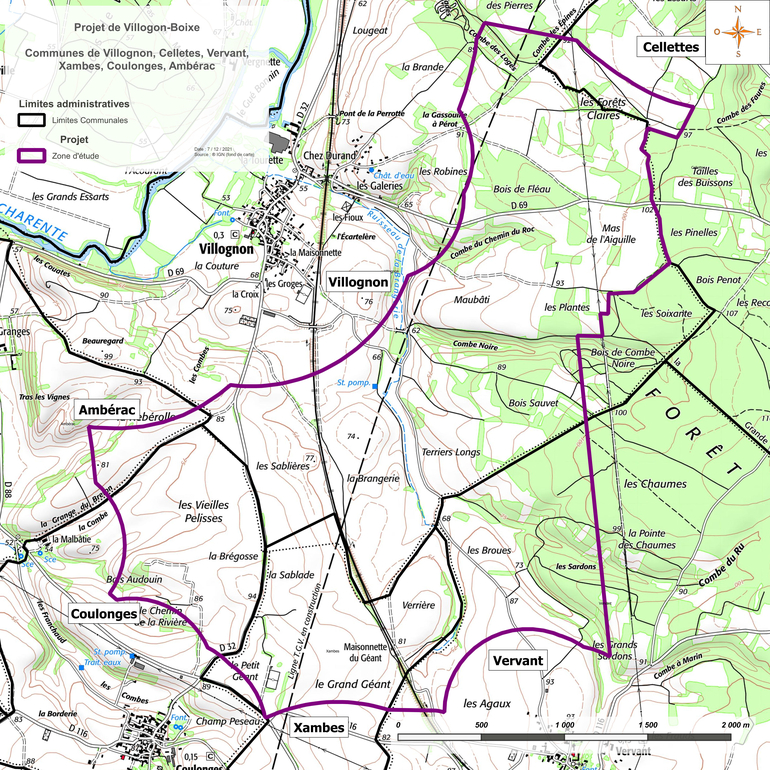

Localisation

Depuis la fin de la construction de la ligne à grande vitesse qui relie Paris à Bordeaux, le potentiel éolien autour de celle-ci a été étudié. En effet, la LGV traverse une zone qui regroupe l'ensemble des atouts nécessaire au bon développement d'un parc éolien :

A la suite de l’identification de cette zone, les sociétés ABO Energy et VALECO ont informé les élus des communes de Villognon, Ambérac, Xambes, Vervant, Cellettes et Coulonges sur la possibilité d’entreprendre l’étude de la faisabilité d’un projet éolien. Ces échanges, démarrés en 2018, nous ont permis de réaliser un véritable diagnostic du site avec l'installation du mât de mesure de vent en mars 2022, et des études sur la biodiversité, le paysage et l’acoustique.

A l’issu des études, la démarche Eviter-Réduire-Compenser mise en œuvre a conduit à éviter l’ensemble des secteurs situés à l’Est des voies ferrés.

Implantation finale



Calendrier

2018 - 2021 : Investigation
  • Identification du site.
  • Premiers contacts avec les acteurs du territoire.
  • Rencontre des propriétaires fonciers et exploitants du site d’étude.
2022 - 2023 : Développement
  • Réalisation des études techniques, environnementales et paysagère.
  • Elaboration de la variante optimale.
  • Constitution du dossier de demande d‘autorisation environnementale.
2024 - 2026 : Instruction
  • Dépôt du dossier.
  • Avis de l‘administration.
  • Enquête publique d‘un mois.
2027 - 2029 : Construction (Dates prévisionnelles)
  • Création des aménagements et montage des éoliennes.
Pendant 20 à 30 ans : Exploitation
  • Mise en service du parc éolien.
  • Suivis environnementaux.
  • Maintenance.
  • Démantèlement total ou renouvellement en fin de vie.

Contact

Andoni Claverie

andoni.claverie(at)aboenergy.com

Thèmes liés

ABO Energy en Charente - Projets éoliens
