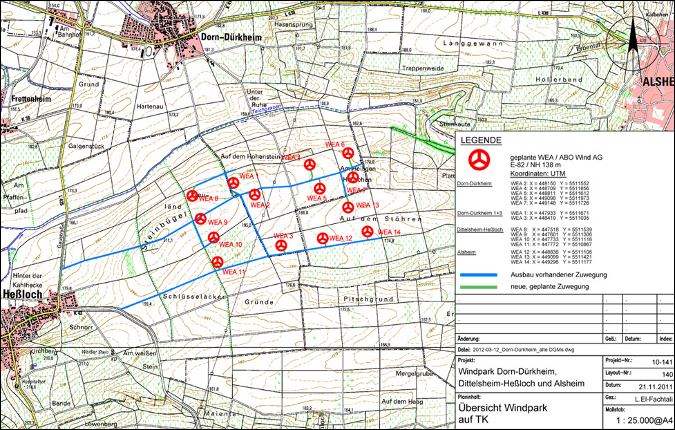

September 2012

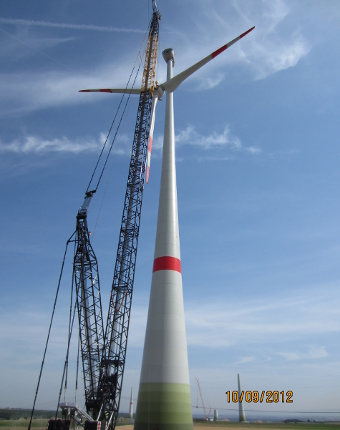

An der WEA 2 wird der erste Rotorstern des Windparks gezogen…

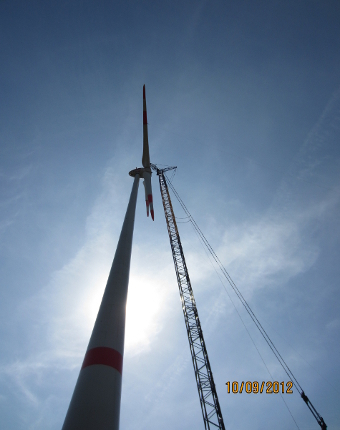

September 2012

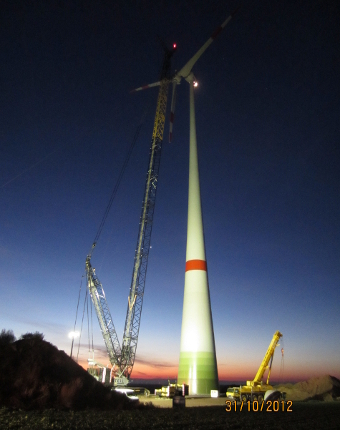

... und montiert.
Oktober 2012

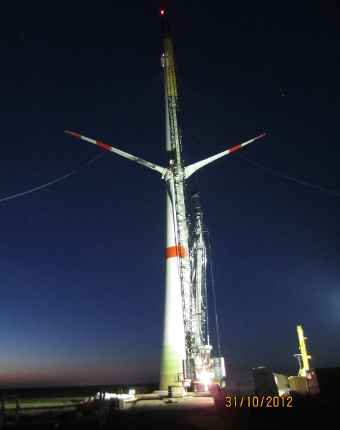

Nachdem die Stahlsegmente des Turms und die Gondel an der WEA 7 montiert sind, beginnt im Morgengrauen die Sternmontage.

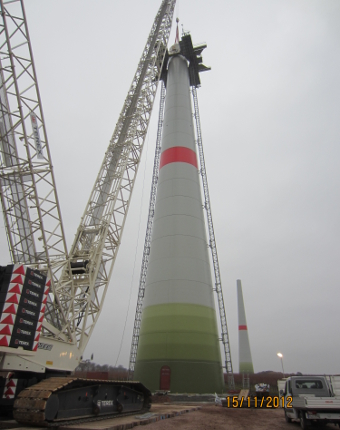

Oktober 2012

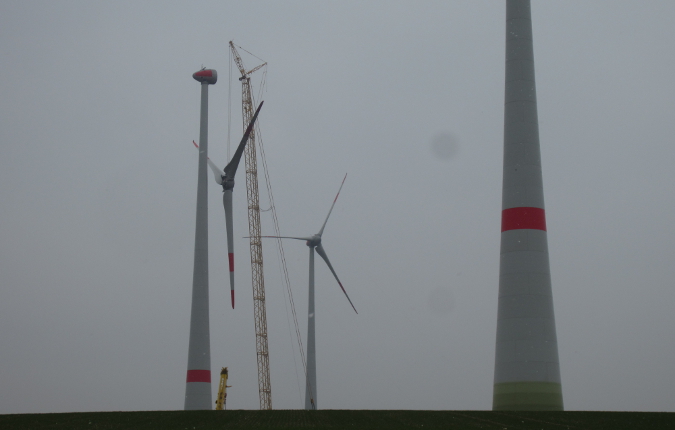

Nun sind fünf WEA fertig montiert; die Betontürme der Anlagen 1, 3, 9 und 11 befinden sich bereits im Bau.
November 2012
Die Betorntürme der WEA 11 und WEA 3 werden gebaut.

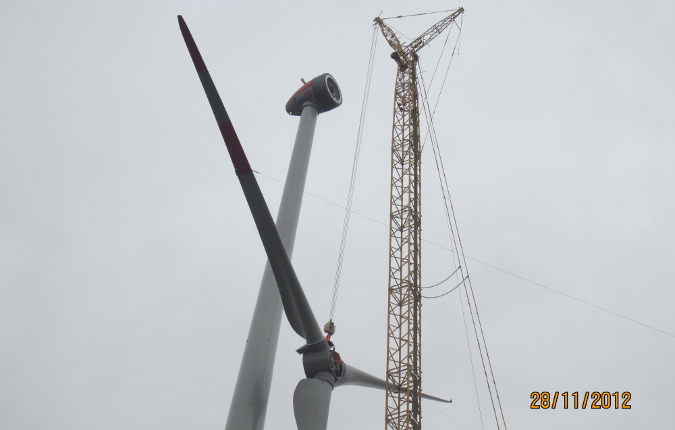

November 2012

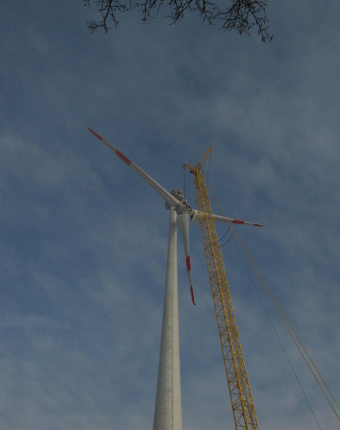

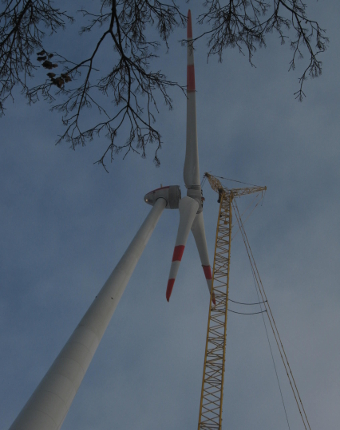

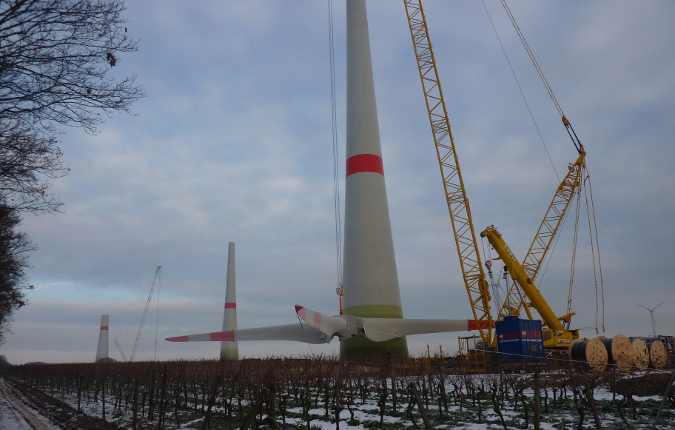

Der Stern der WEA 1 wird montiert.
November 2012

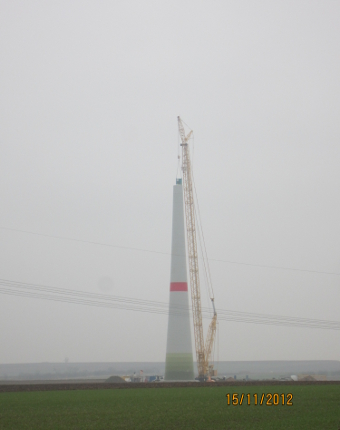

Der Betonturm der WEA 3 ist nun schon fast fertig.
November 2012
Der Kran montiert ein Betonsegment der WEA 10.
November 2012

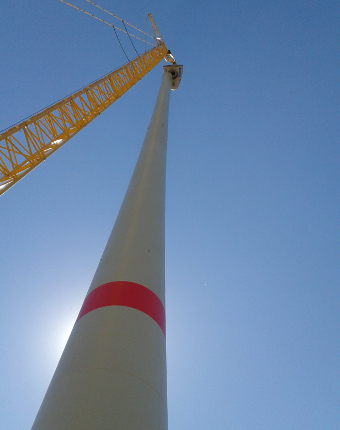

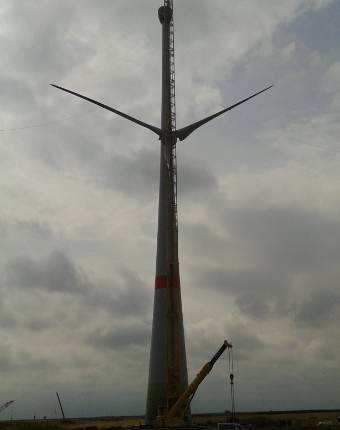

Der Stern der WEA 3 wird gezogen.
November 2012
Der Windpark Dorn-Dürkheim in der Morgendämmerung. Im Bild rechts werden die Türme der WEA 10 und 11 gebaut.
Dezember 2012
Blick auf die WEA 1, 2, 4, 5, 6 und 7.
Dezember 2012
Die WEA 11 ist fast fertig: Hier wird gerade der Stern montiert. Im Hintergrund sind die Türme der WEA 10 und 9 noch im Bau...

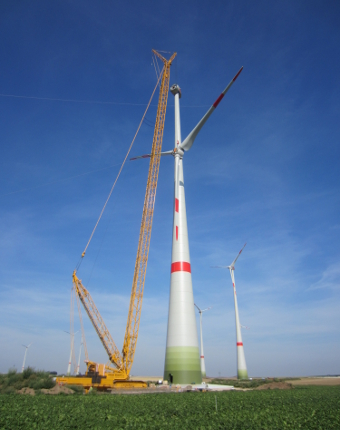

Dezember 2012
Der Stern der WEA 11 wird montiert.
Dezember 2012
Der Stern der WEA 11 wird montiert.
Januar 2013
Im Hintergrund steht die fertige WEA 11, im Vordergrund der Turm der WEA 9. Der Stern der WEA 10 wird gerade gezogen...
Januar 2013
... und montiert.

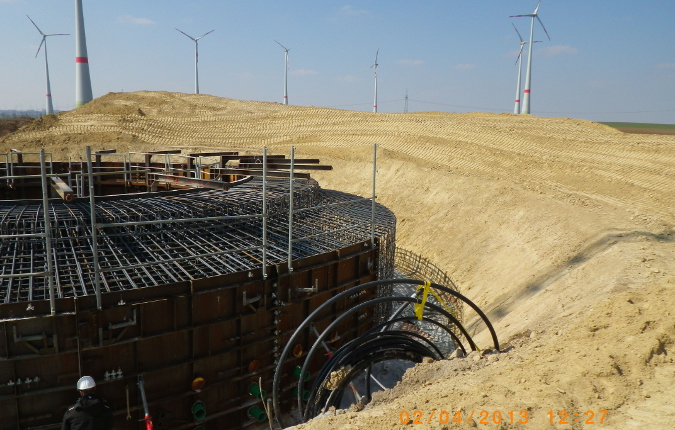

März/April 2013
Das quer stehende Windrad in der Mitte ist die inzwischen fertiggestellte WEA 8.
März/April 2013
Die WEA 6 aus der Fischaugenperspektive (Foto: BG Natur).
März/April 2013

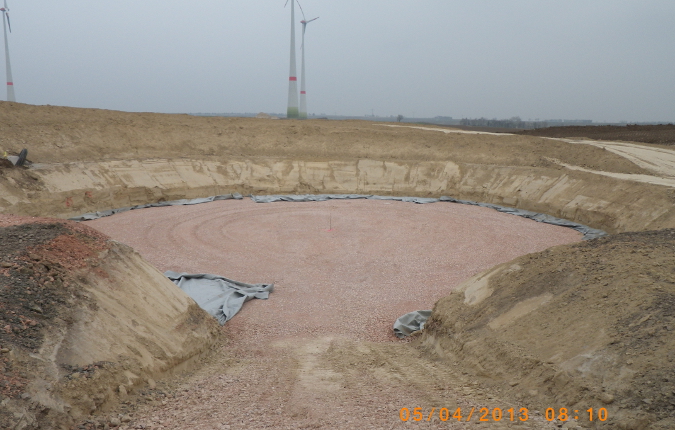

In Alsheim hat der Fundamentbau begonnen: Hier wird gerade die äußere Schalung an der WEA 12 angebracht.
März/April 2013
Das Fundament der WEA 12 mit der fertigen Schalung, der äußere Ring ist bereits mit Beton gefüllt.
März/April 2013
Das Schotterplanum für den Fundamentbau der WEA 14 in Alsheim wird gerade aufgebracht.
März/April 2013
Hier ist das Schotterplanum für den Fundamentbau der WEA 13 bereits fertig aufgebracht.
Juni 2013

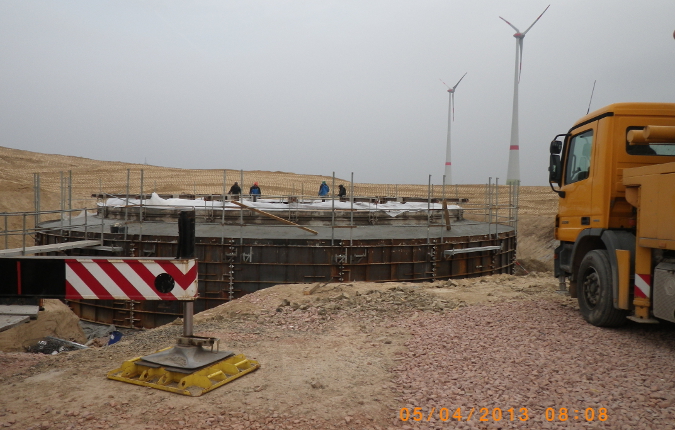

Der Betonturm der WEA 12 steht.
Juni 2013
Von Fundament der WEA 14 aus gesehen: Die fertigen Dorn-Dürkheimer Anlagen 4 und 5 und rechts die Baustelle der WEA 13.

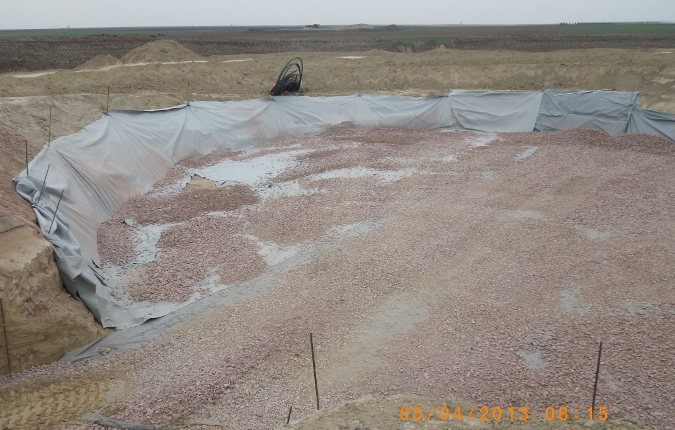

Juli 2013

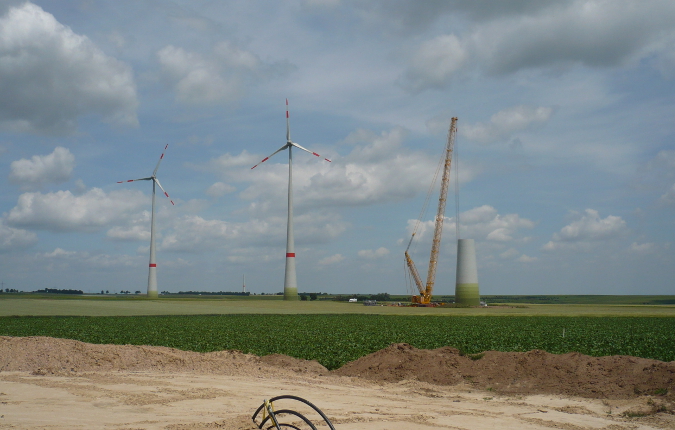

Inzwischen sind 12 der 14 Anlagen des interkommunalen Windparks fertig.
Juli 2013
Im Juli wurde die WEA 12 auf Alsheimer Gemarkung fertiggestellt.
Juli 2013
Jetzt fehlen nur noch die Anlagen 13 und 14, deren Betontürme gerade errichtet werden.
Juli 2013

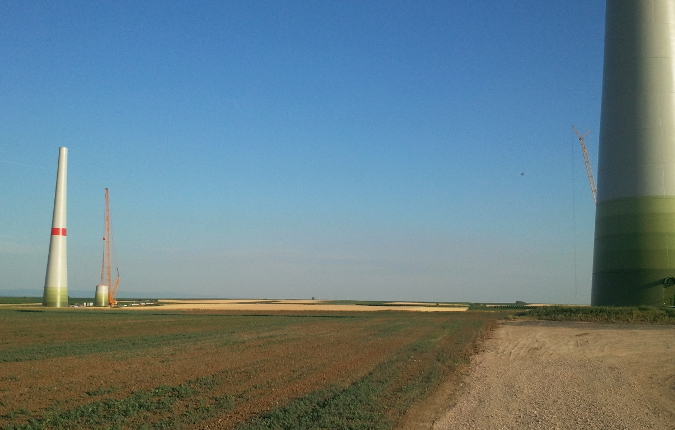

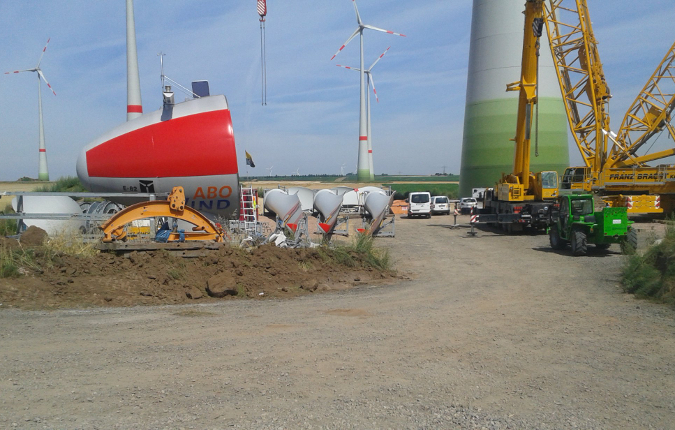

Aus der Ferne wird deutlich, dass die im Bau befindlichen Anlagen 13 und 14 nicht so nah beieinander stehen, wie es im vorherigen Foto erscheint.
Juli 2013
Juli 2013
Juli 2013
August 2013

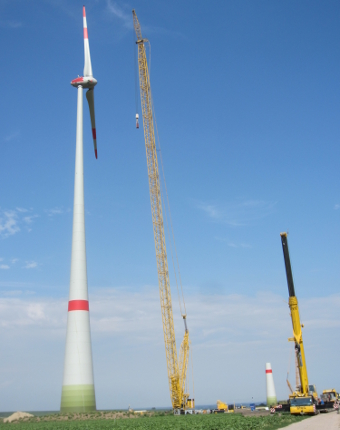

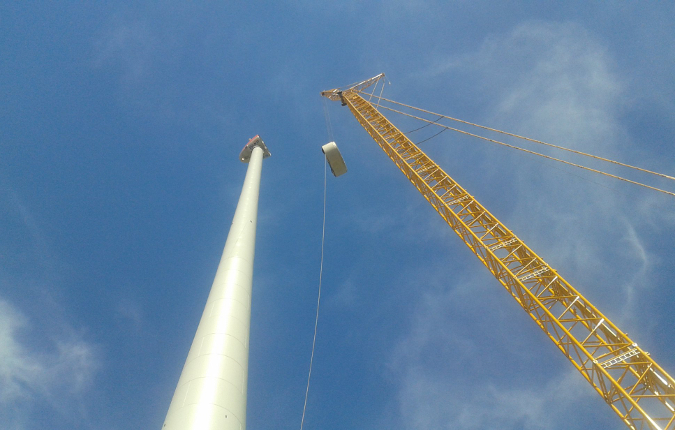

Zuerst wird die Gondel der WEA 13 gezogen…
August 2013

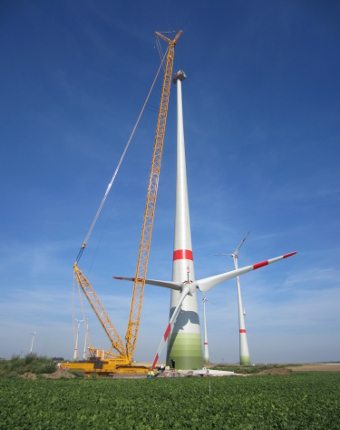

...und dann der Stern, also die am Boden zusammen montierten Rotorblätter.
August 2013
Ein Blick auf die Baustelle der Anlage 14, vorne links liegen schon die Gondel und die Rotorblätter bereit.
August 2013
Auch eine Gruppe der Kinderferienbetreuung Guntersblum besichtigt die Baustellen der Anlagen 13 und 14 des Windparks. Abteilungsleiter Dr. Thomas Treiling von ABO Wind erklärt den Kindern, wie die Anlagen gebaut werden und wie sie später sauberen Strom erzeugen.
August 2013
Die Kinder bestaunen die Anlagen aus direkter Nähe.
August 2013
Hier wird der Generatorring der WEA 14 gezogen.
August 2013
Und hier wird der Stern der WEA 14 gezogen.
August 2013
Damit sind nun alle 14 Anlagen des Windparks fertig errichtet.
September 2013
ABO Wind-Vorstand Matthias Bockholt, EWR-Vorstand Helmut Antz und Michael Stork, Bürgermeister der VG Guntersblum, begrüßen die Besucher des Festes und stellen das Projekt vor.
September 2013
Örtliche Vereine begleiten das Fest musikalisch, wie hier die Feuerwehrkapelle Dorn-Dürkheim.
September 2013
Am ABO Wind-Stand stellen Besucher viele Fragen über das Projekt und Windkraft allgemein.
September 2013
ABO Wind-Abteilungsleiter Dr. Thomas Treiling im Gespräch mit Projektpartnern und interessierten Bürgern.
September 2013
Trotz viel Spätsommersonne weht auch der Wind kräftig.
September 2013
Mit dem Fest übergeben ABO Wind und EWR den Windpark symbolisch an die Bürger der drei Ortsgemeinden.

März 2014

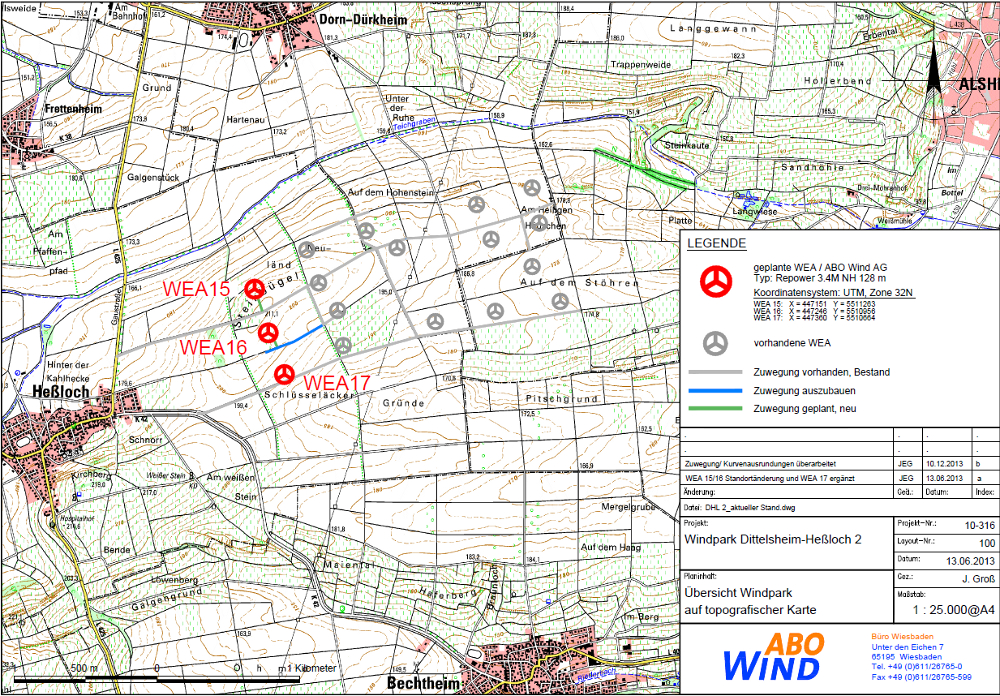

Nun beginnen die Bauarbeiten für die Erweiterung des Windparks Dittelsheim-Heßloch. Es enstehen drei Anlagen des Typs Senvion 3.4M mit einer Gesamtleistung von 10,2 Megawatt. Hier ist der bereits ausgebaute Wirtschaftsweg zur WEA 16 zu sehen, im Hintergrund die Anlagen des Bestandsparks.
März 2014

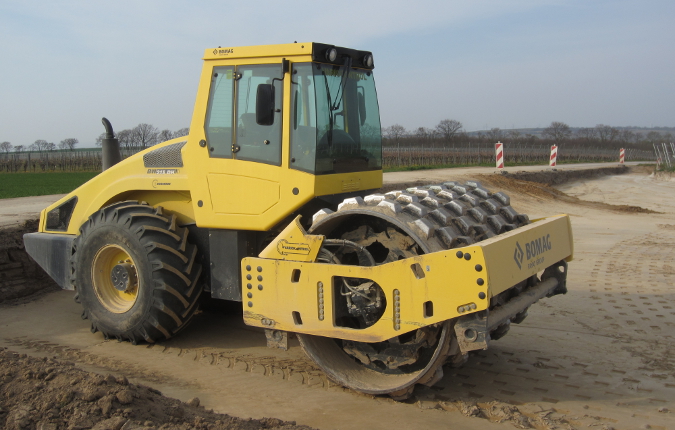

Eine Stachelwalze verdichtet den Untergrund, um sicherzustellen, dass der Kranstellplatz der WEA 15 tragfähig ist.
Juni 2014

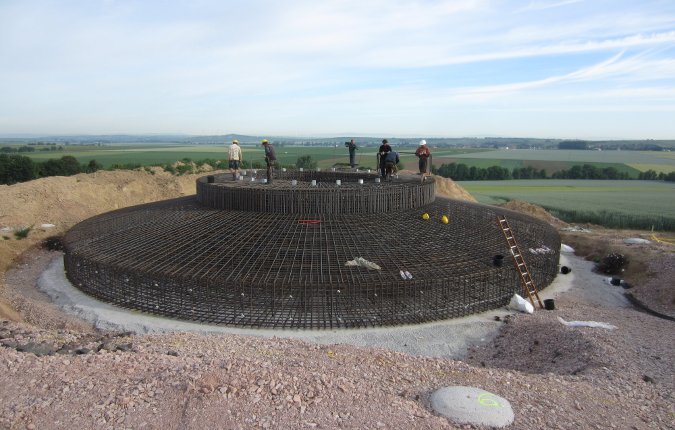

Hier sind die Bewehrungsarbeiten an der WEA 15 im Gange.
Juni 2014
Betonarbeiten an der WEA 17.

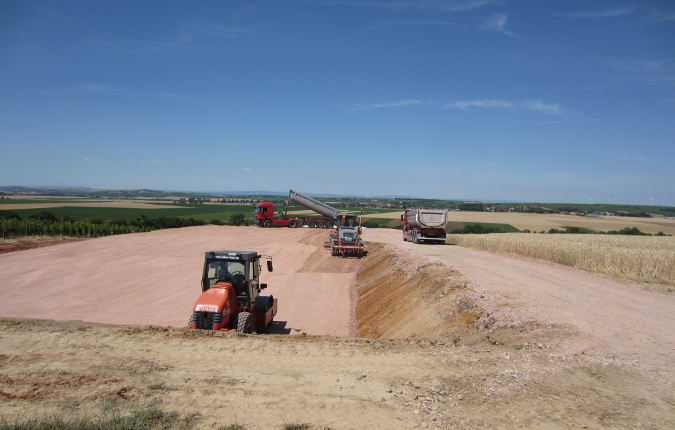

Juli 2014
Der Kranstellplatz der WEA 15 wird vorbereitet.
August 2014

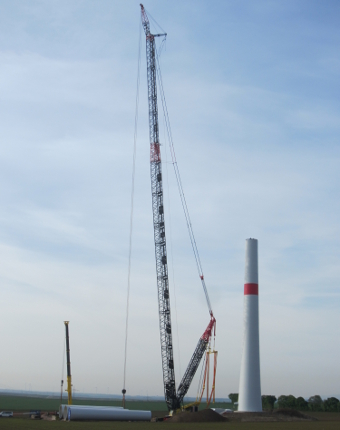

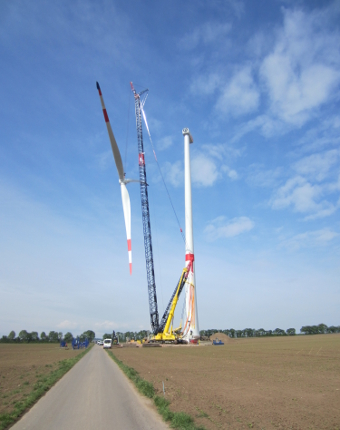

Inzwischen hat der Turmbau der WEA 16 begonnen.
August 2014
Auch die WEA 16 wächst langsam gen Himmel.

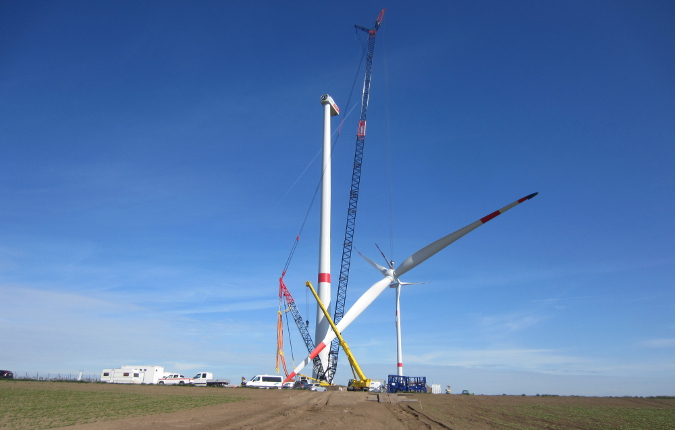

April/Mai 2015

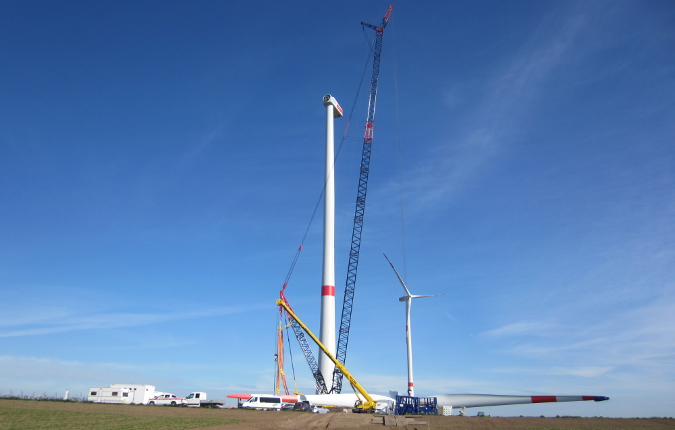

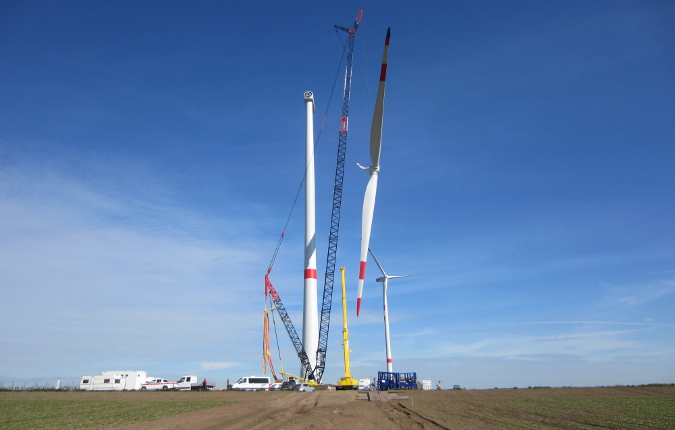

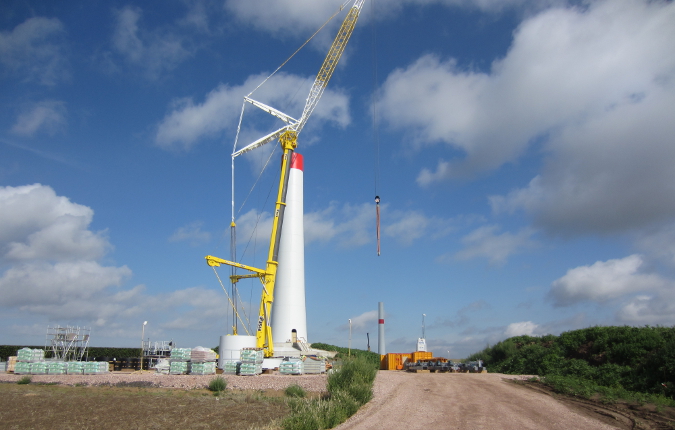

Der Winter ist vorbei, inzwischen hat der Turmbau der letzten Anlage (WEA 17) begonnen. Jetzt geht es Schlag auf der Schlag, innerhalb weniger Wochen wächst der Turm in die Höhe…
April/mai 2015

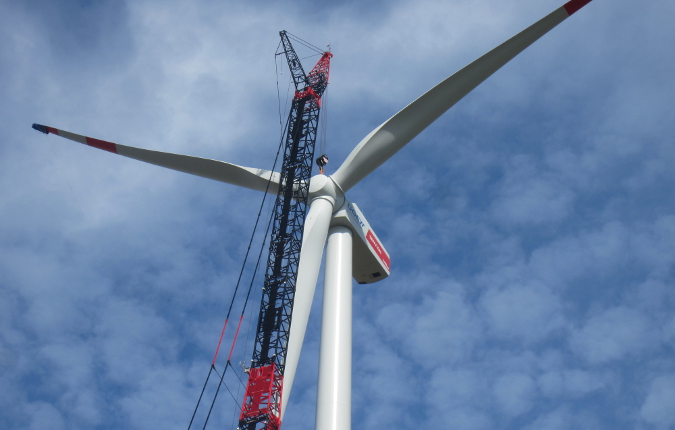

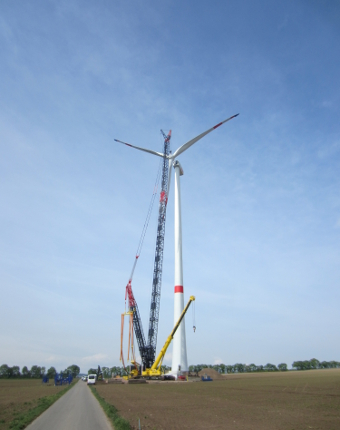

...und kurz darauf kann auch schon der Rotor der WEA 17 montiert werden.
April/Mai 2015
Diesmal werden die Rotorblätter bereits am Boden verschraubt und der gesamte Stern an einem Stück hochgezogen.
April/Mai 2015
Der Sternzug und die Montage des Rotors WEA 16 finden bei schönstem Sonnenschein statt.
April/Mai 2015
Der Sternzug und die Montage des Rotors WEA 16 finden bei schönstem Sonnenschein statt.
April/Mai 2015
Der Sternzug und die Montage des Rotors WEA 16 finden bei schönstem Sonnenschein statt.
April/Mai 2015
Damit ist die Errichtung der drei Erweiterungsanlagen nun endgültig abgeschlossen. Im Mai laufen die Anlagen im Testbetrieb und gehen dann ans Netz.
